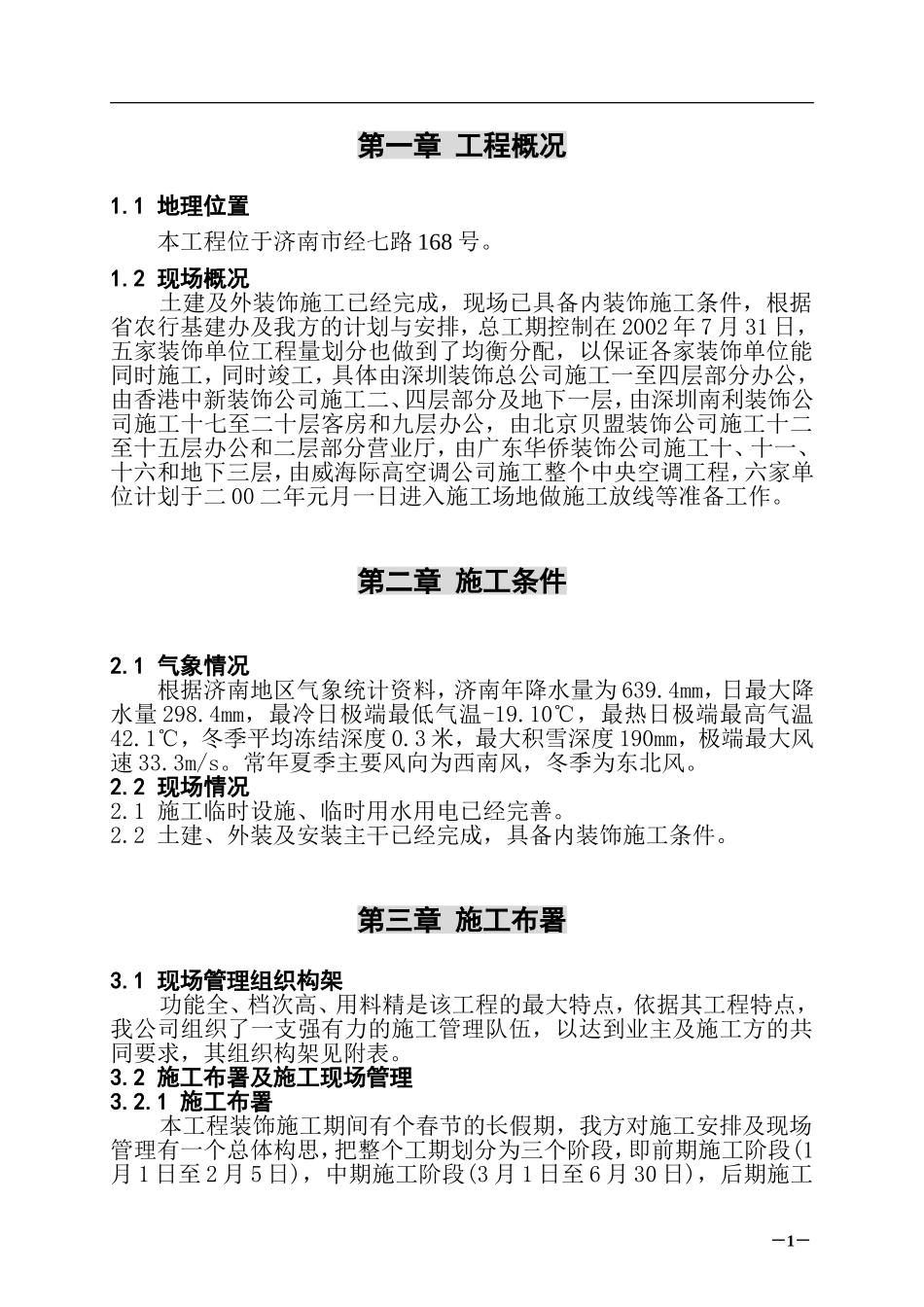

第一章工程概况1
1地理位置本工程位于济南市经七路168号
2现场概况土建及外装饰施工已经完成,现场已具备内装饰施工条件,根据省农行基建办及我方的计划与安排,总工期控制在2002年7月31日,五家装饰单位工程量划分也做到了均衡分配,以保证各家装饰单位能同时施工,同时竣工,具体由深圳装饰总公司施工一至四层部分办公,由香港中新装饰公司施工二、四层部分及地下一层,由深圳南利装饰公司施工十七至二十层客房和九层办公,由北京贝盟装饰公司施工十二至十五层办公和二层部分营业厅,由广东华侨装饰公司施工十、十一、十六和地下三层,由威海际高空调公司施工整个中央空调工程,六家单位计划于二00二年元月一日进入施工场地做施工放线等准备工作
第二章施工条件2
1气象情况根据济南地区气象统计资料,济南年降水量为639
4mm,日最大降水量298
4mm,最冷日极端最低气温-19
10℃,最热日极端最高气温42
1℃,冬季平均冻结深度0
3米,最大积雪深度190mm,极端最大风速33
常年夏季主要风向为西南风,冬季为东北风
2现场情况2
1施工临时设施、临时用水用电已经完善
2土建、外装及安装主干已经完成,具备内装饰施工条件
第三章施工布署3
1现场管理组织构架功能全、档次高、用料精是该工程的最大特点,依据其工程特点,我公司组织了一支强有力的施工管理队伍,以达到业主及施工方的共同要求,其组织构架见附表
2施工布署及施工现场管理3

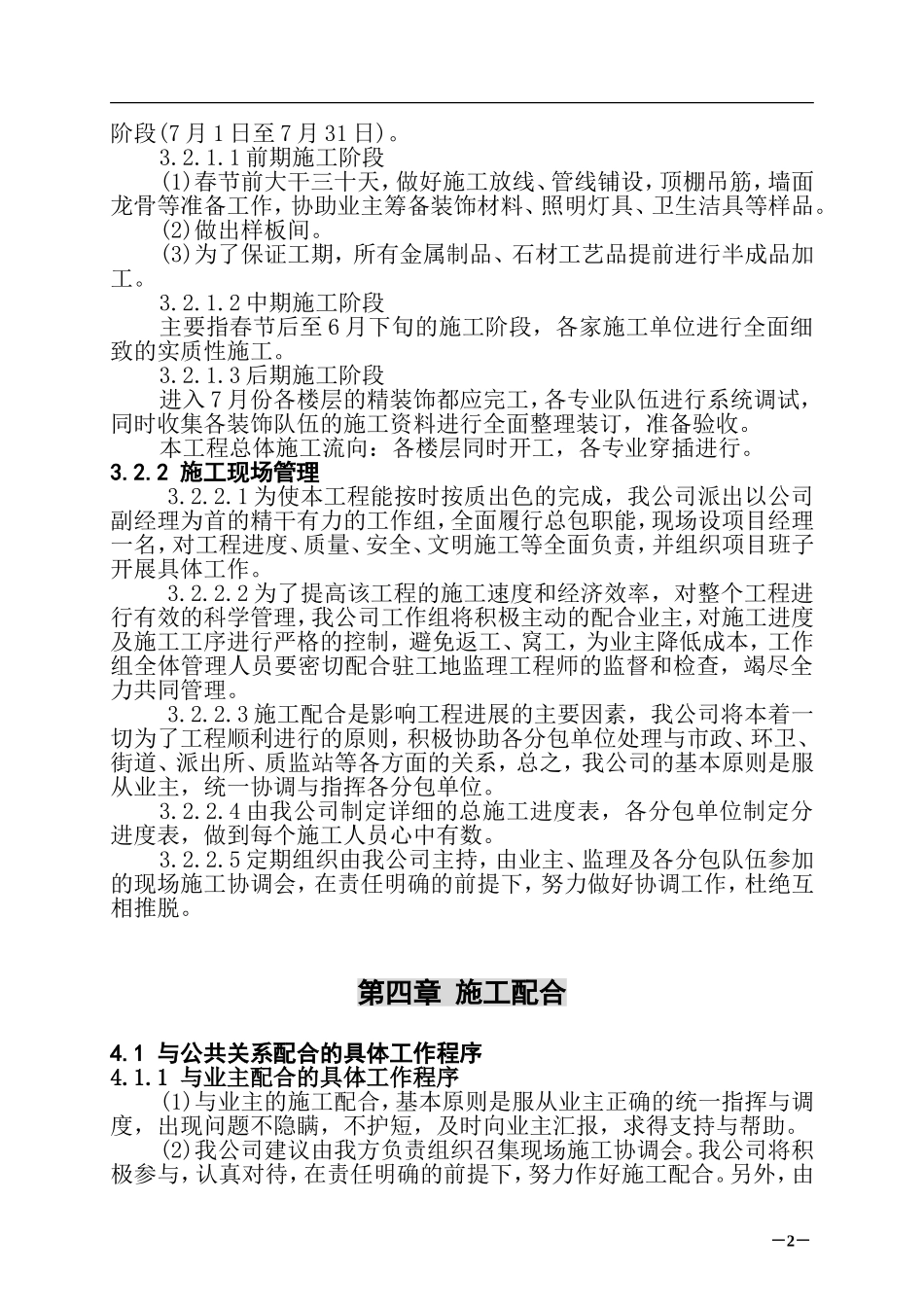

1施工布署本工程装饰施工期间有个春节的长假期,我方对施工安排及现场管理有一个总体构思,把整个工期划分为三个阶段,即前期施工阶段(1月1日至2月5日),中期施工阶段(3月1日至6月30日),后期施工-1-阶段(7月1日至7月31日)
1前期施工阶段(1)春节前大干三十天,做好施工放线、管线铺设,顶棚吊筋,墙面龙骨等准备工作,协助业主筹备装饰材
