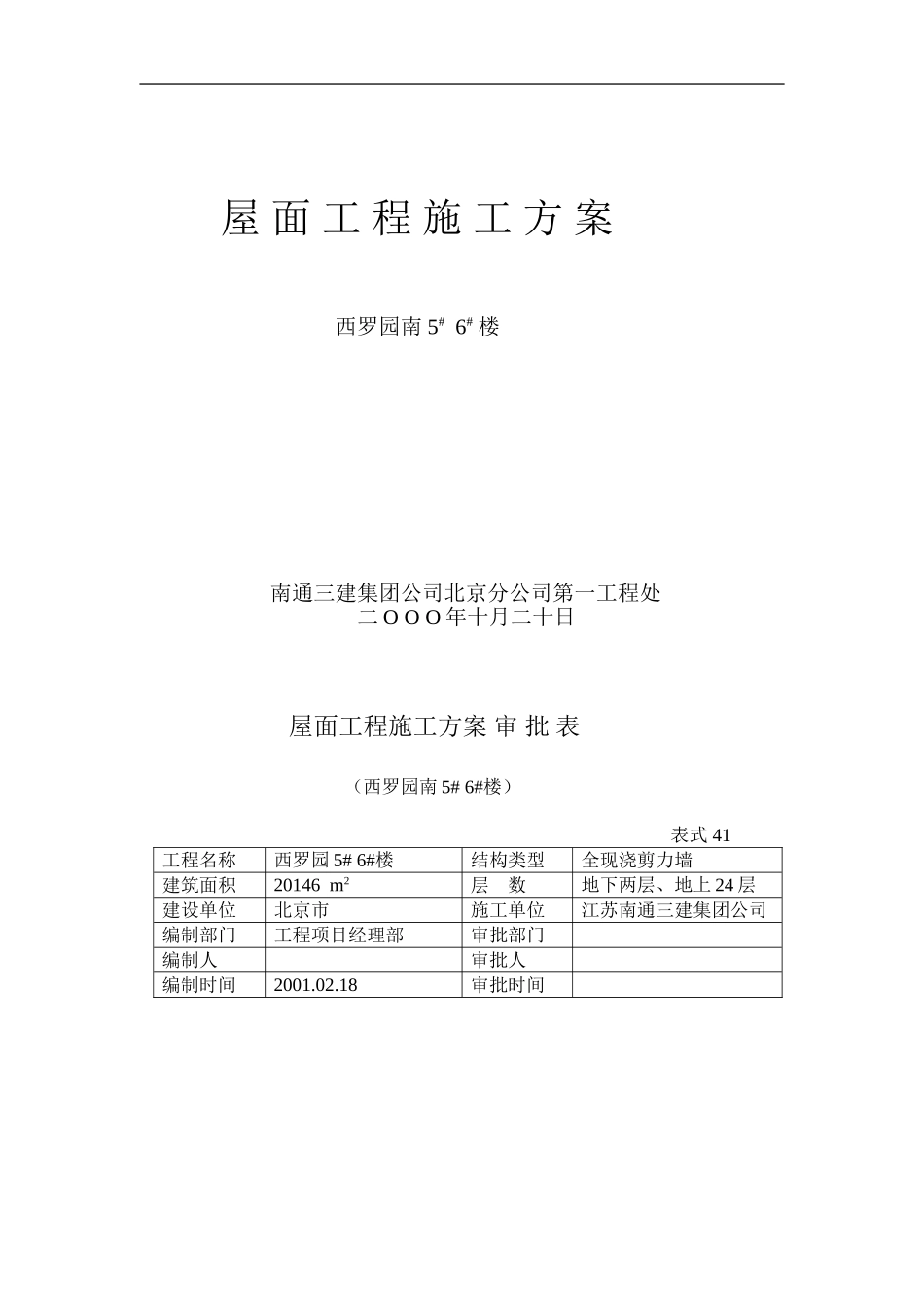

屋面工程施工方案西罗园南5#6#楼南通三建集团公司北京分公司第一工程处二OOO年十月二十日屋面工程施工方案审批表(西罗园南5#6#楼)表式41工程名称西罗园5#6#楼结构类型全现浇剪力墙建筑面积20146m2层数地下两层、地上24层建设单位北京市施工单位江苏南通三建集团公司编制部门工程项目经理部审批部门编制人审批人编制时间2001
18审批时间2024-11-1西罗园南5#6#楼屋面工程施工方案审批意见(填写讨论的主要结论包括应修改的部分)年月日一、屋面工程概况1、屋面工程分类明细表屋面类别部位工程量(M2)施工做法保温防水不上人屋面+3
0M处门厅屋面4288J1屋43(50)-22+43
9M水表间屋面5
488J1屋43(50)-22+79
5M水箱间屋面23188J1屋43(50)-22+71
3M阳台屋面10388J1屋43(50)-22保温防水上人屋面+71

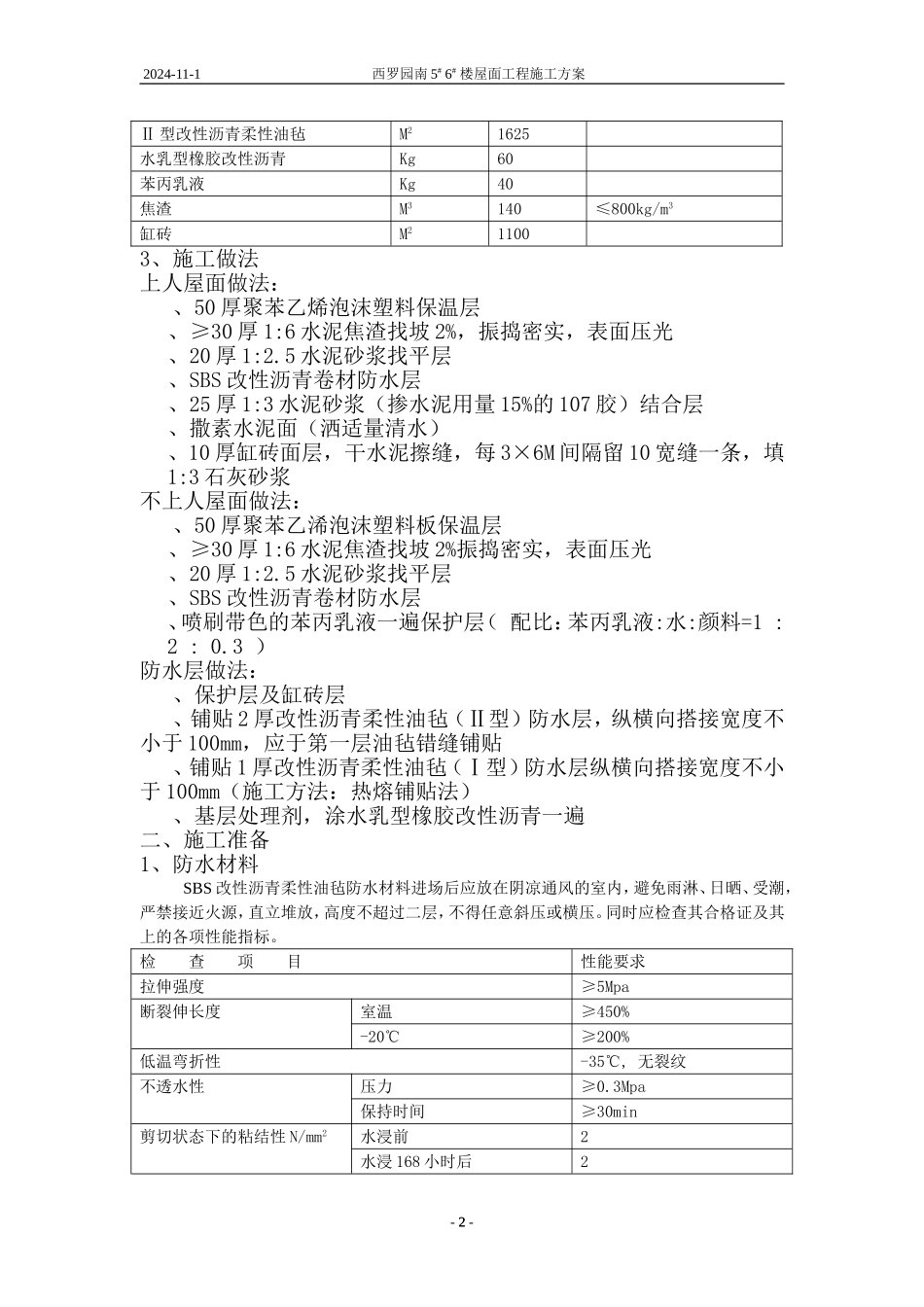

3M主楼屋面108388J1屋35(50)-222、材料用量及说明材料名称单位数量说明聚苯乙烯泡沫塑料保温板M380≤30kg/m3Ⅰ型改性沥青柔性油毡M21625-1-12024-11-1西罗园南5#6#楼屋面工程施工方案Ⅱ型改性沥青柔性油毡M21625水乳型橡胶改性沥青Kg60苯丙乳液Kg40焦渣M3140≤800kg/m3缸砖M211003、施工做法上人屋面做法:、50厚聚苯乙烯泡沫塑料保温层、≥30厚1:6水泥焦渣找坡2%,振捣密实,表面压光、20厚1:2
5水泥砂浆找平层、SBS改性沥青卷材防水层、25厚1:3水泥砂浆(掺水泥用量15%的107胶)结合层、撒素水泥面(洒适量清水)、10厚缸砖面层,干水泥擦缝,每3×6M间隔留10宽缝一条,填1:3石灰砂浆不上人屋面做法:、50厚聚苯乙浠泡沫塑料板保温层、≥30厚1:6水泥焦渣找坡2%振捣密实,表面压光、20厚1:2
5水泥砂浆找平层、SBS改
