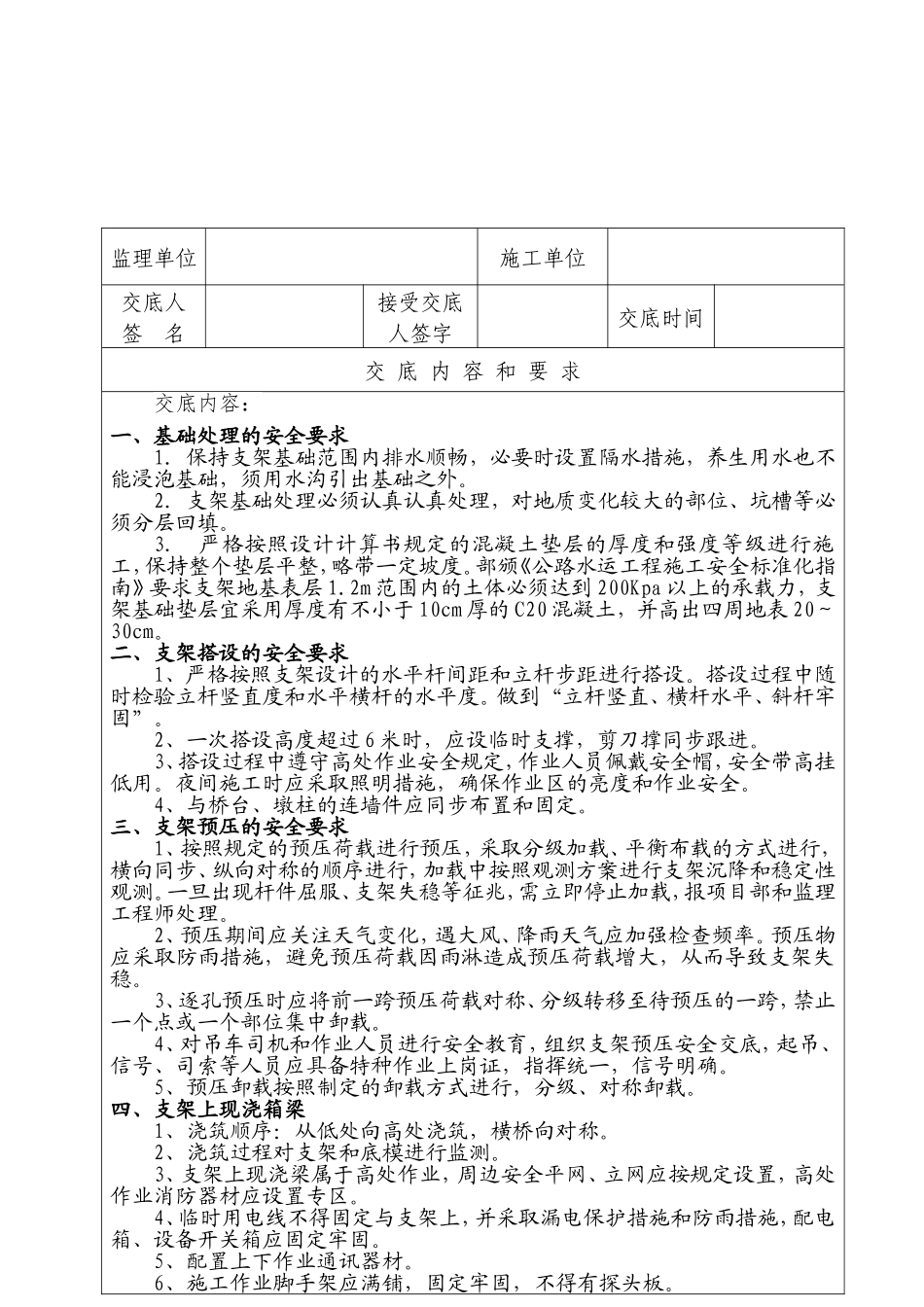

乌绕东高速公路项目碗扣钢管满堂支架施工安全监理技术交底表编号:监理单位施工单位交底人签名接受交底人签字交底时间交底内容和要求交底内容:一、基础处理的安全要求1.保持支架基础范围内排水顺畅,必要时设置隔水措施,养生用水也不能浸泡基础,须用水沟引出基础之外
2.支架基础处理必须认真认真处理,对地质变化较大的部位、坑槽等必须分层回填
3.严格按照设计计算书规定的混凝土垫层的厚度和强度等级进行施工,保持整个垫层平整,略带一定坡度
部颁《公路水运工程施工安全标准化指南》要求支架地基表层1
2m范围内的土体必须达到200Kpa以上的承载力,支架基础垫层宜采用厚度有不小于10cm厚的C20混凝土,并高出四周地表20~30cm
二、支架搭设的安全要求1、严格按照支架设计的水平杆间距和立杆步距进行搭设
搭设过程中随时检验立杆竖直度和水平横杆的水平度
做到“立杆竖直、横杆水平、斜杆牢固”
2、一次搭设高度超过6米时,应设临时支撑,剪刀撑同步跟进
3、搭设过程中遵守高处作业安全规定,作业人员佩戴安全帽,安全带高挂低用
夜间施工时应采取照明措施,确保作业区的亮度和作业安全
4、与桥台、墩柱的连墙件应同步布置和固定
三、支架预压的安全要求1、按照规定的预压荷载进行预压,采取分级加载、平衡布载的方式进行,横向同步、纵向对称的顺序进行,加载中按照观测方案进行支架沉降和稳定性观测
一旦出现杆件屈服、支架失稳等征兆,需立即停止加载,报项目部和监理工程师处理
2、预压期间应关注天气变化,遇大风、降雨天气应加强检查频率
预压物应采取防雨措施,避免预压荷载因雨淋造成预压荷载增大,从而导致支架失稳
3、逐孔预压时应将前一跨预压荷载对称、分级转移至待预压的一跨,禁止一个点或一个部位集中卸载

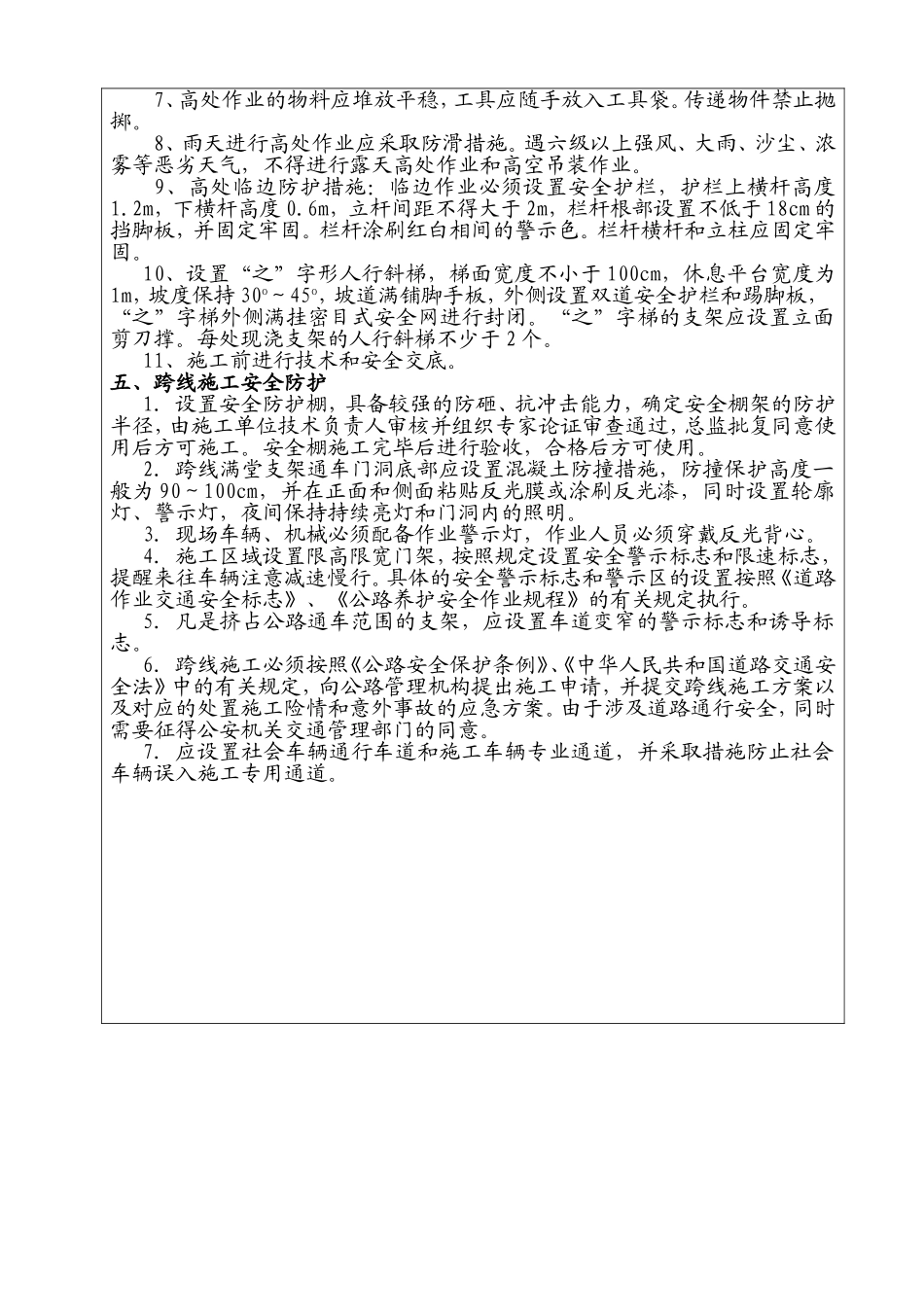

4、对吊车司机和作业人员进行安全教育,组织支架预压安全交底,起吊、信号、司索等人员应具备特种作业上岗证,指挥统一,信号明确
