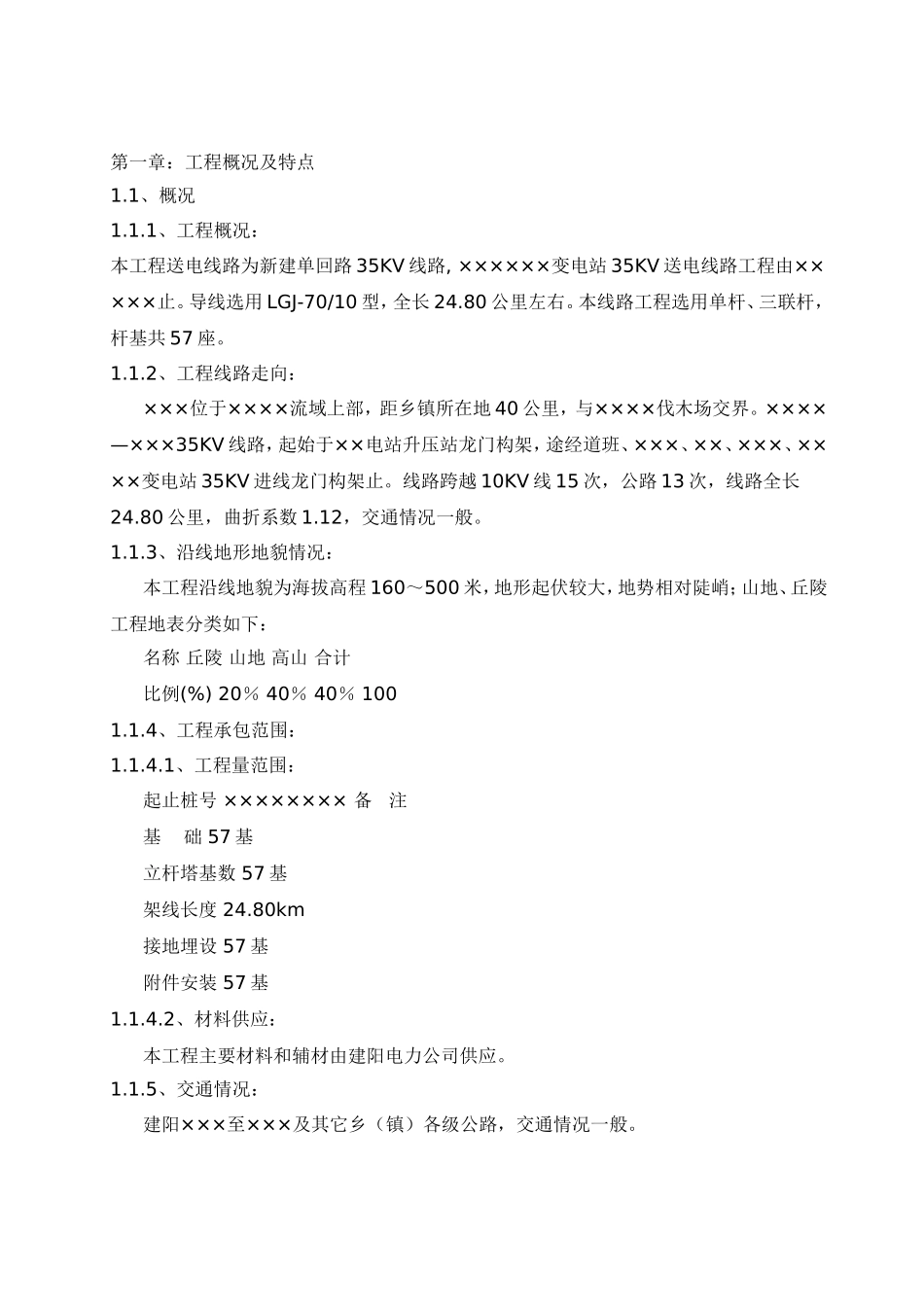

35KV输电线路施工组织措施及施工方案XX工程公司年月日第一章:工程概况及特点1
1、工程概况:本工程送电线路为新建单回路35KV线路,××××××变电站35KV送电线路工程由×××××止
导线选用LGJ-70/10型,全长24
80公里左右
本线路工程选用单杆、三联杆,杆基共57座
2、工程线路走向:×××位于××××流域上部,距乡镇所在地40公里,与××××伐木场交界
××××—×××35KV线路,起始于××电站升压站龙门构架,途经道班、×××、××、×××、××××变电站35KV进线龙门构架止
线路跨越10KV线15次,公路13次,线路全长24
80公里,曲折系数1
12,交通情况一般
3、沿线地形地貌情况:本工程沿线地貌为海拔高程160~500米,地形起伏较大,地势相对陡峭;山地、丘陵工程地表分类如下:名称丘陵山地高山合计比例(%)20%40%40%1001
4、工程承包范围:1
1、工程量范围:起止桩号××××××××备注基础57基立杆塔基数57基架线长度24
80km接地埋设57基附件安装57基1
2、材料供应:本工程主要材料和辅材由建阳电力公司供应
5、交通情况:建阳×××至×××及其它乡(镇)各级公路,交通情况一般

2、工程特点1
1、设计特点:本工程由××市××××××勘察设计有限公司设计
1、设计气象条件:工程项目最高气温最低气温电线覆冰厚度最大风速×××溪1#至57#杆35KV输电线路+40℃-10℃10mm30m/s1
2、基础型式:基础均采用预制的砼底、拉盘、铁塔基础现场浇制
3、杆塔型式:本工程共使用杆塔57基、选用13种杆型、各种杆型使用情况如下表:序号杆型数量小计总计(略)本工程所采用的预应力水泥杆
杆段连接采用现场焊接,接头钢圈二道防锈漆、一
