电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

华北某工程雨季施工方案VIP免费

华北某工程雨季施工方案_第1页

1/8
华北某工程雨季施工方案_第2页
2/8

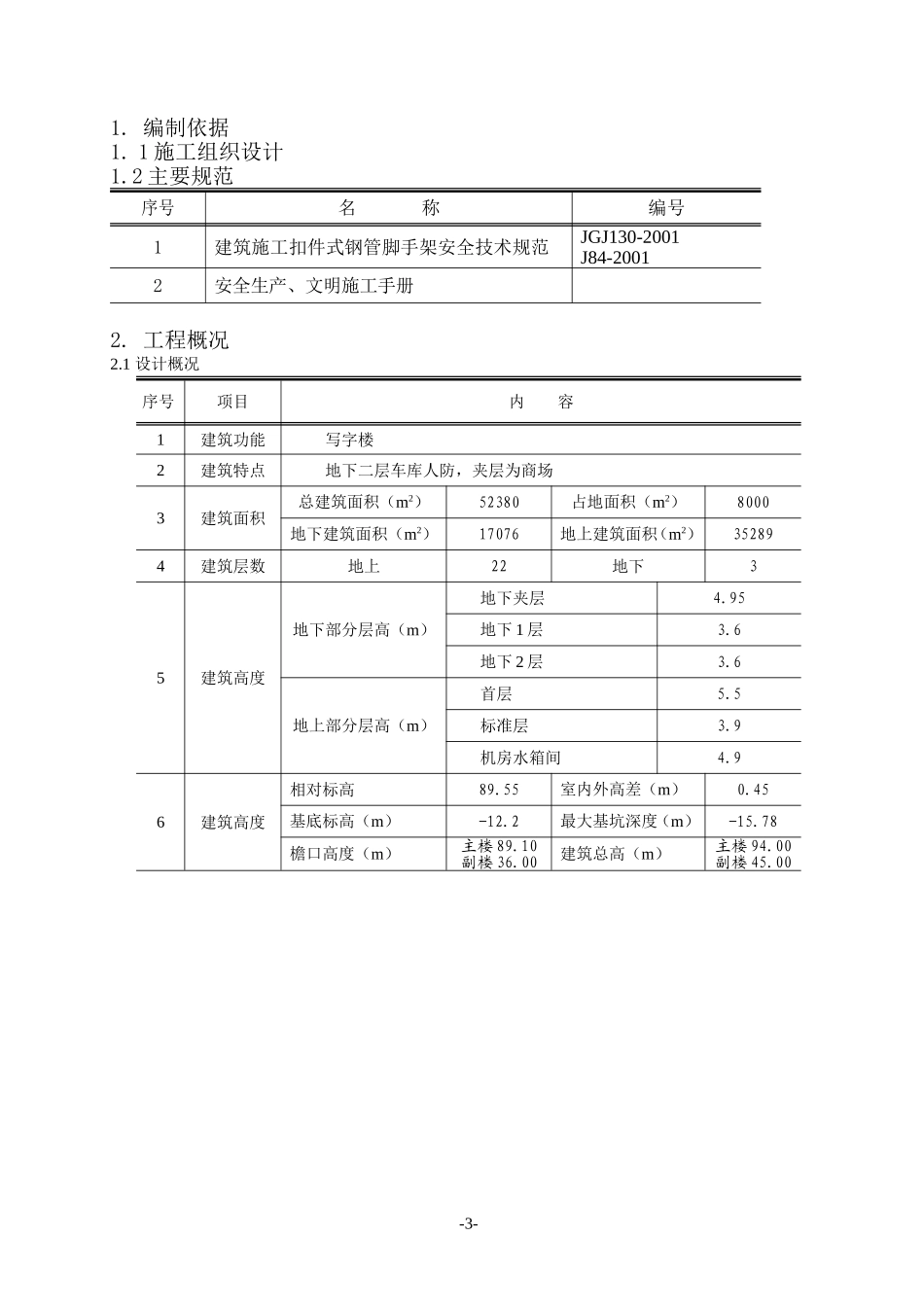

华北某工程雨季施工方案_第3页
3/8
某建筑工程雨季施工方案XX工程公司年月日-1-目录1.编制依据........................................................12.工程概况........................................................23.雨施部属:......................................................34雨施准备工作....................................................45雨施具体措施....................................................66安全、消防等管理工作要求........................................77防汛平面布置图..................................................9-2-1.编制依据1.1施工组织设计1.2主要规范序号名称编号1建筑施工扣件式钢管脚手架安全技术规范JGJ130-2001J84-20012安全生产、文明施工手册2.工程概况2.1设计概况序号项目内容1建筑功能写字楼2建筑特点地下二层车库人防,夹层为商场3建筑面积总建筑面积(m2)52380占地面积(m2)8000地下建筑面积(m2)17076地上建筑面积(m2)352894建筑层数地上22地下35建筑高度地下部分层高(m)地下夹层4.95地下1层3.6地下2层3.6地上部分层高(m)首层5.5标准层3.9机房水箱间4.96建筑高度相对标高89.55室内外高差(m)0.45基底标高(m)-12.2最大基坑深度(m)-15.78檐口高度(m)主楼89.10副楼36.00建筑总高(m)主楼94.00副楼45.00-3-2.2总体简介表2-1序号项目内容1工程名称**综合服务楼工程(**国际大厦)2工程地址3建设单位4设计单位5监理单位6质量监督单位7施工总承包单位8施工主要分包单位护坡降水、CFG桩、防水、钢结构、玻璃幕、门窗、9投资来源业主投资10合同承包范围土建、水电、通风空调11结算方式月统计报量12定额工期850天13施工单位承诺689天(2002.12.28~2004.11.15)14质量目标(等级)结构长城杯,质量等级优良3.雨施部属:2003年度雨期,**综合服务楼工程正值基础工程施工,雨期控制的重点是:边坡稳定,同时也兼顾地下结构的顺利进展、塔式起重机等机械的安全运行。3.1成立雨期施工领导小组组长:付组长:组员:下设2个防洪抢险小组,***任队长各带领30人。有关分包及联系电话**18项目部:项目经理:工长:技术:**水电安装公司:**机械施工公司:江苏**劳务公司:-4-3.2责任划分:总包负责雨季汛情时的总体布控,项目经理任总指挥,有关管理人员负责联络、协调、指导防汛工作。水电公司负责防汛工作的水电技术操作,保证潜水泵的必要电器的正常运转,并进行日常的维护保养及检查。机械施工公司负责边坡稳定性监测及边坡遇险时的抢救工作。江苏**劳务公司负责防汛工作的具体执行,项目经理(陈水清)进行人力调动,劳务人员进行滞水清掏、水流输导、物资运输、临时支护等必要抢险工作及有关巡查工作,要求在天气预报中有中到大雨出现的天气,组成两组临时巡查小组,轮流监视基坑变化情况。同时各有关部门在雨季到来时,若周边小区出现汛情,应无条件协助居民及居委会、街道进行排险,保证人民群众的生命财产安全。4雨施准备工作4.1主要材料机具准备材料组负责提前准备有关雨施期间必要的施工及防雨机具、材料,主要材料机具如下:机具名称数量机具名称数量潜水泵10台配管500m苫布50块油毡20捆塑料布600Kg雨靴30双手电筒20把对讲机4部4.2现场准备4.2.1机械施工公司应加强对基坑信息检测数据的随时跟踪比较,做到每天掌握边坡位移及沉降情况,如发现异常情况,及时向总包汇报。4.2.2检查基槽上口边坡附近裂缝情况,并在汛期到来前,及时发现,用水泥修补变形裂缝,避免雨水大量渗入。4.2.3施工机具棚仍认真检查,避免大雨淋湿造成漏电或连电产生用电事故或影响生产用电。4.2.4对施工现场的道路、料具存放场地、办公场地进行硬化处理,各局部地块按自然排水方式做好现场排水系统,将地面雨水及时排出场外,现场材料库做好防雨防潮。进入雨季施工前,要重新检查上述道路、场地的硬化情况,破损处及时修复,做到不积水、不存泥。4.2.5现场的各种装修材料将大批进入现场,怕潮、怕污染材料尽量入库或上楼存放。不能入库或上楼的,下部均应垫起150mm平台,上铺防潮层,用苫布覆盖。4.2.6水泥进场后,应按不同的品种、标号、出厂...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

华北某工程雨季施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
