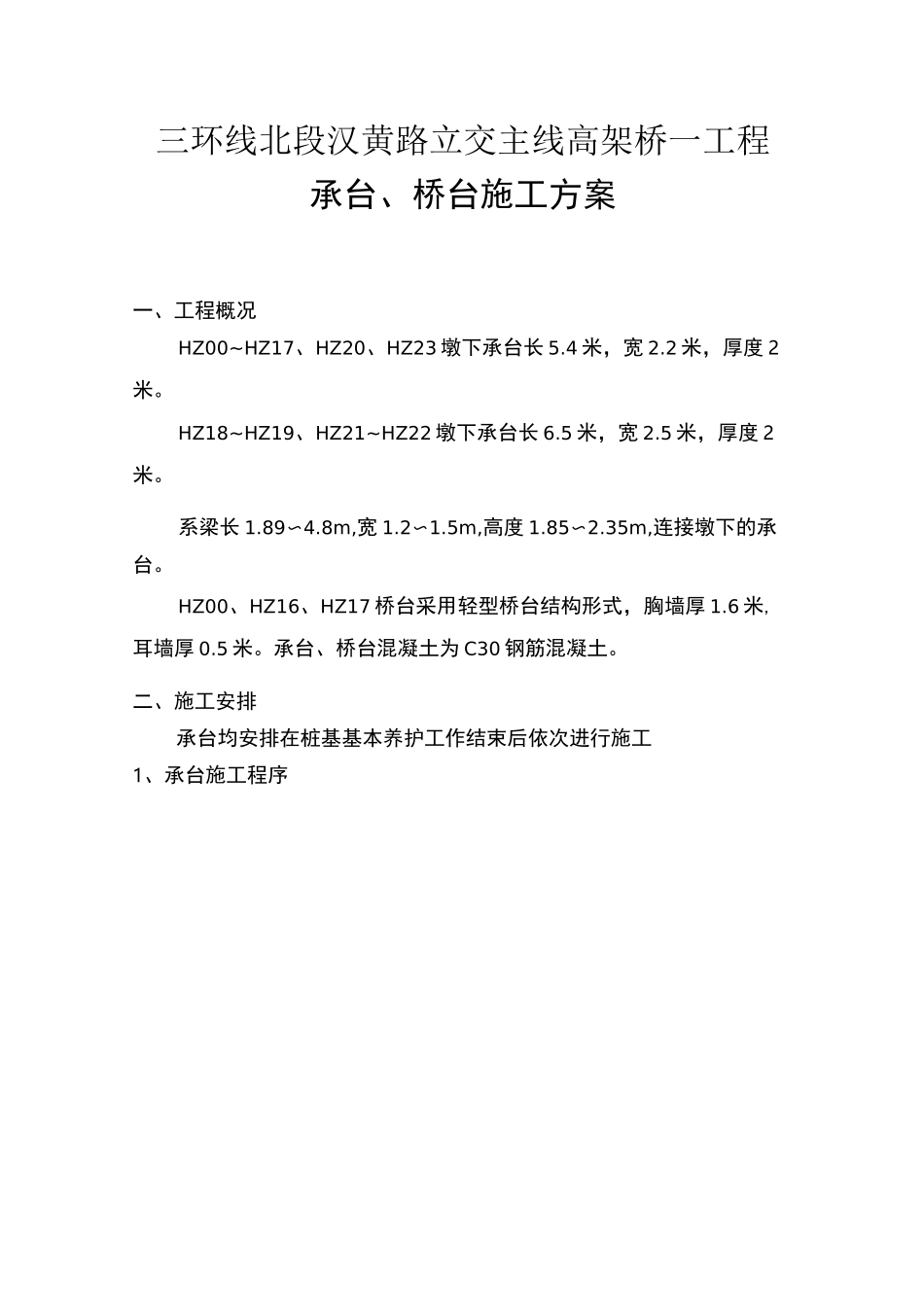

三环线北段汉黄路立交主线高架桥一工程承台、桥台施工方案一、工程概况HZ00~HZ17、HZ20、HZ23 墩下承台长 5
4 米,宽 2
2 米,厚度 2米
HZ18~HZ19、HZ21~HZ22 墩下承台长 6
5 米,宽 2
5 米,厚度 2米
8m,宽 1
5m,高度 1
35m,连接墩下的承台
HZ00、HZ16、HZ17 桥台采用轻型桥台结构形式,胸墙厚 1
6 米,耳墙厚 0
承台、桥台混凝土为 C30 钢筋混凝土

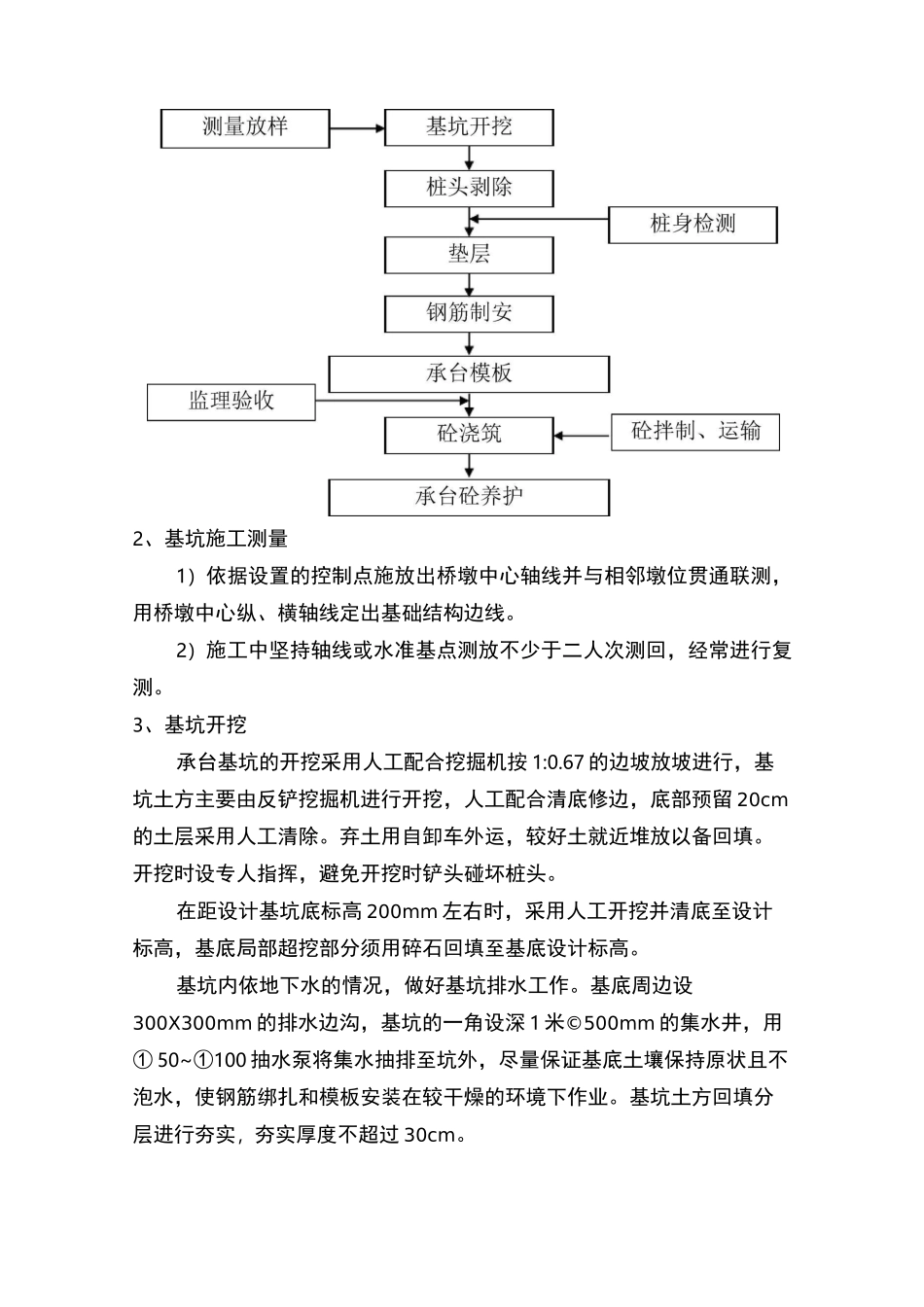

二、施工安排承台均安排在桩基基本养护工作结束后依次进行施工1、承台施工程序2、基坑施工测量1)依据设置的控制点施放出桥墩中心轴线并与相邻墩位贯通联测,用桥墩中心纵、横轴线定出基础结构边线
2)施工中坚持轴线或水准基点测放不少于二人次测回,经常进行复测
3、基坑开挖承台基坑的开挖采用人工配合挖掘机按 1:0
67 的边坡放坡进行,基坑土方主要由反铲挖掘机进行开挖,人工配合清底修边,底部预留 20cm的土层采用人工清除
弃土用自卸车外运,较好土就近堆放以备回填
开挖时设专人指挥,避免开挖时铲头碰坏桩头
在距设计基坑底标高 200mm 左右时,采用人工开挖并清底至设计标高,基底局部超挖部分须用碎石回填至基底设计标高
基坑内依地下水的情况,做好基坑排水工作
基底周边设300X300mm 的排水边沟,基坑的一角设深 1 米©500mm 的集水井,用① 50~①100 抽水泵将集水抽排至坑外,尽量保证基底土壤保持原状且不泡水,使钢筋绑扎和模板安装在较干燥的环境下作业
基坑土方回填分层进行夯实,夯实厚度不超过 30cm

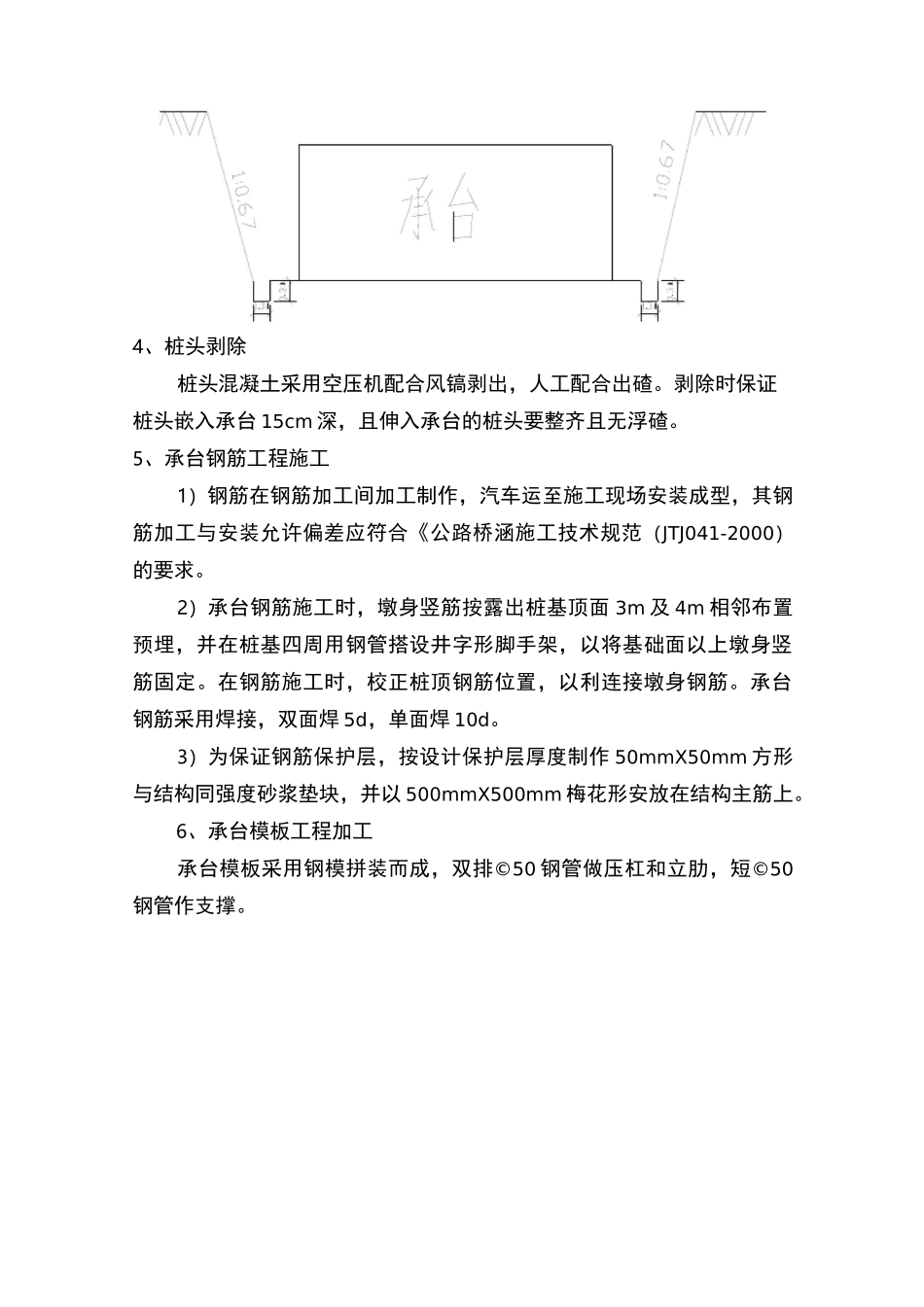

4、桩头剥除桩头混凝土采用空压机配合风镐剥出,人工配合出碴
剥除时保证桩头嵌入承台 15cm 深,且伸入承台的桩头要整齐且无浮碴
5、承台钢筋工程施工1)钢筋在钢筋加工间加工制作,汽车运至施工现场安装
