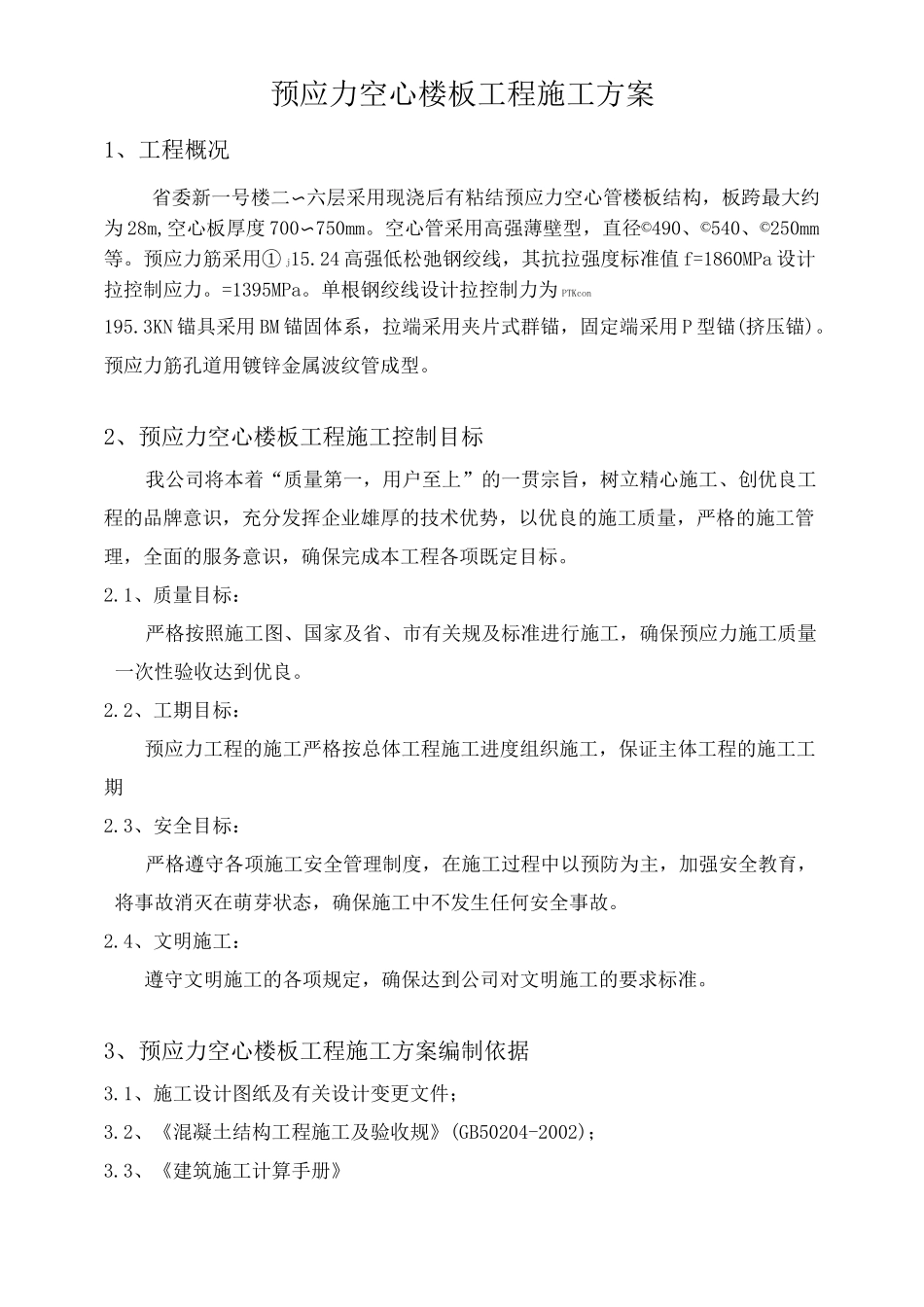

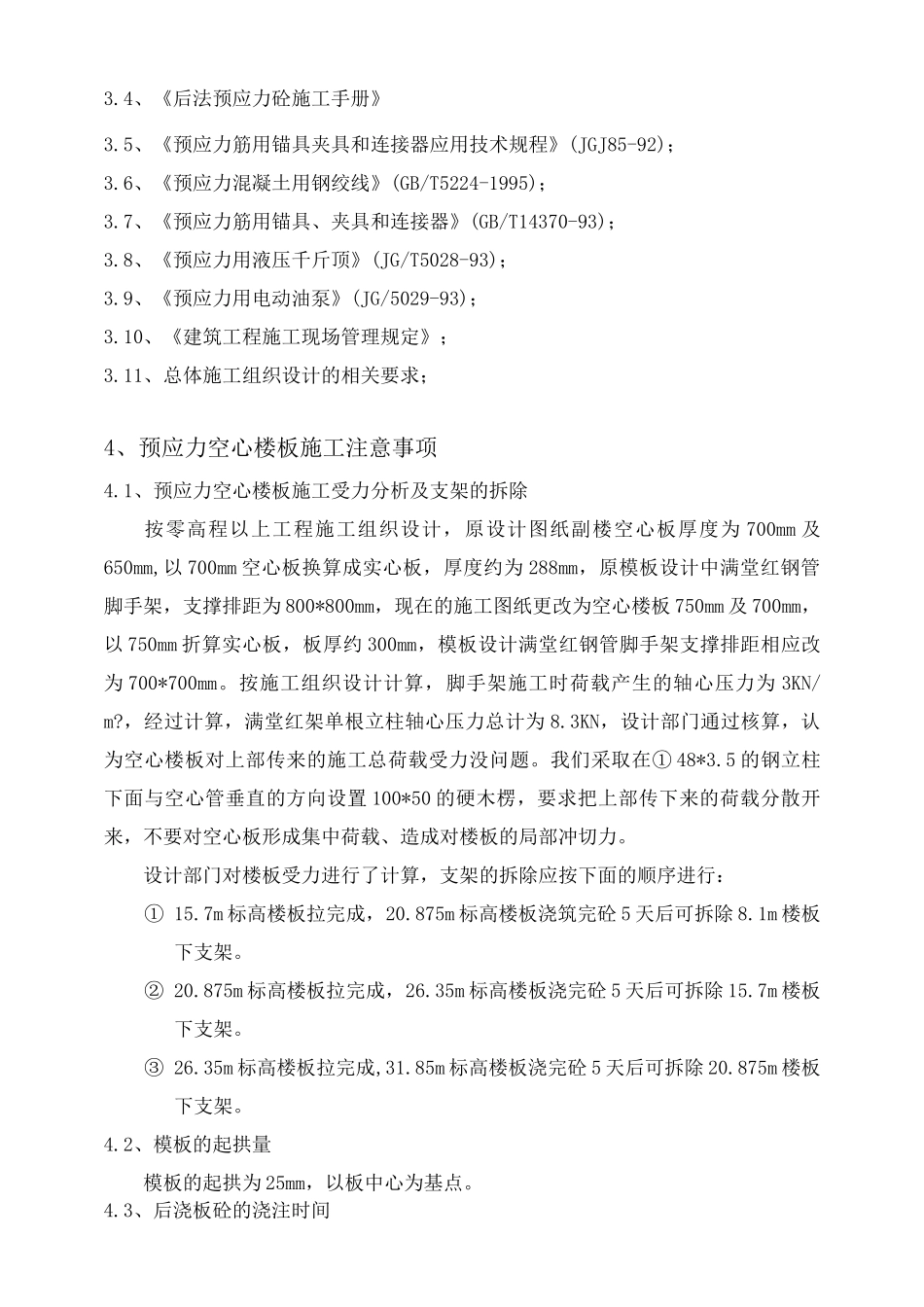

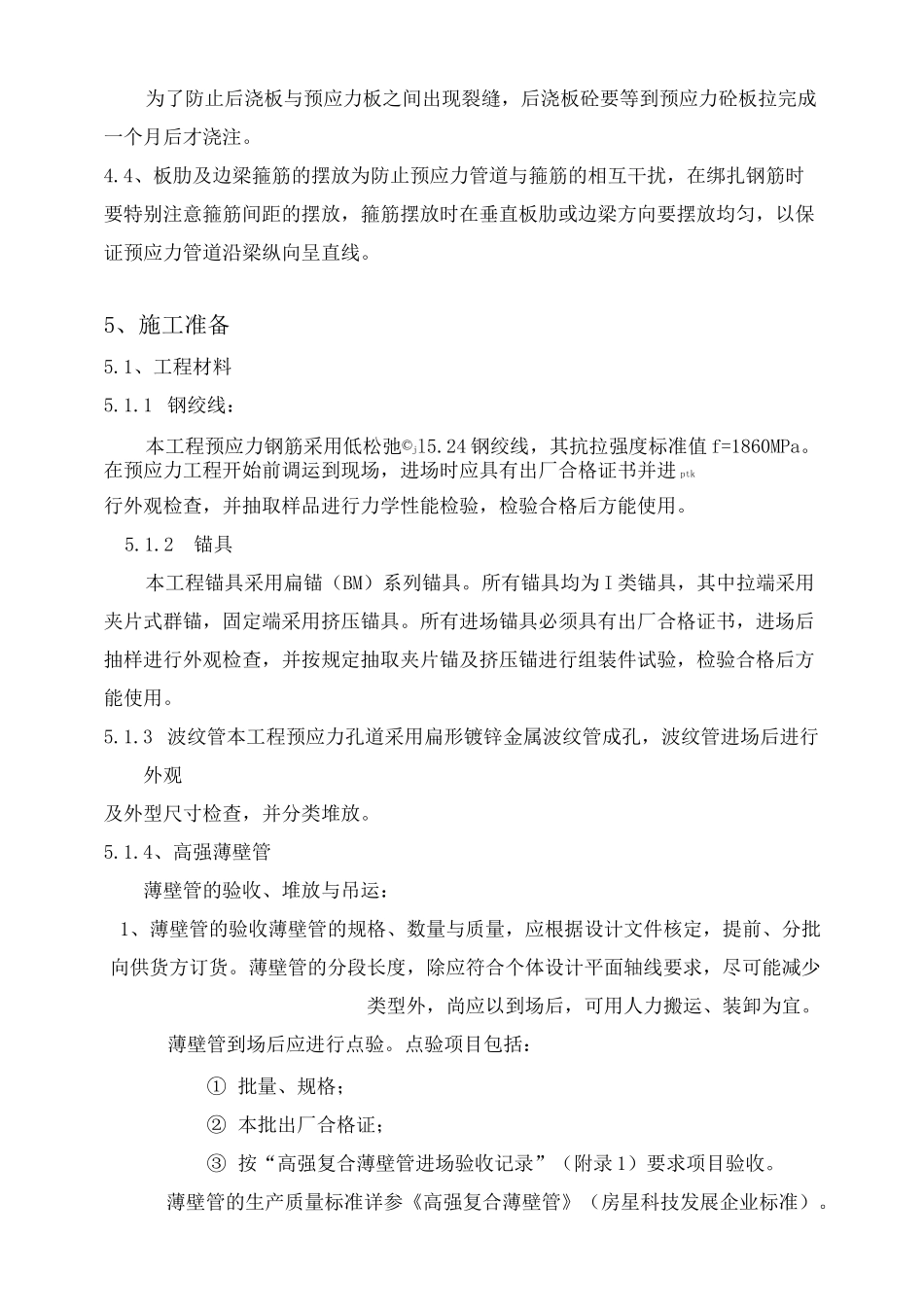

预应力空心楼板工程施工方案1、工程概况省委新一号楼二〜六层采用现浇后有粘结预应力空心管楼板结构,板跨最大约为 28m,空心板厚度 700〜750mm。空心管采用高强薄壁型,直径©490、©540、©250mm等。预应力筋采用① j15.24 高强低松弛钢绞线,其抗拉强度标准值 f=1860MPa 设计拉控制应力。=1395MPa。单根钢绞线设计拉控制力为 PTKcon195.3KN 锚具采用 BM 锚固体系,拉端采用夹片式群锚,固定端采用 P 型锚(挤压锚)。预应力筋孔道用镀锌金属波纹管成型。2、预应力空心楼板工程施工控制目标我公司将本着“质量第一,用户至上”的一贯宗旨,树立精心施工、创优良工程的品牌意识,充分发挥企业雄厚的技术优势,以优良的施工质量,严格的施工管理,全面的服务意识,确保完成本工程各项既定目标。2.1、质量目标:严格按照施工图、国家及省、市有关规及标准进行施工,确保预应力施工质量一次性验收达到优良。2.2、工期目标:预应力工程的施工严格按总体工程施工进度组织施工,保证主体工程的施工工期2.3、安全目标:严格遵守各项施工安全管理制度,在施工过程中以预防为主,加强安全教育,将事故消灭在萌芽状态,确保施工中不发生任何安全事故。2.4、文明施工:遵守文明施工的各项规定,确保达到公司对文明施工的要求标准。3、预应力空心楼板工程施工方案编制依据3.1、施工设计图纸及有关设计变更文件;3.2、《混凝土结构工程施工及验收规》(GB50204-2002);3.3、《建筑施工计算手册》3.4、《后法预应力砼施工手册》3.5、《预应力筋用锚具夹具和连接器应用技术规程》(JGJ85-92);3.6、《预应力混凝土用钢绞线》(GB/T5224-1995);3.7、《预应力筋用锚具、夹具和连接器》(GB/T14370-93);3.8、《预应力用液压千斤顶》(JG/T5028-93);3.9、《预应力用电动油泵》(JG/5029-93);3.10、《建筑工程施工现场管理规定》;3.11、总体施工组织设计的相关要求;4、预应力空心楼板施工注意事项4.1、预应力空心楼板施工受力分析及支架的拆除按零高程以上工程施工组织设计,原设计图纸副楼空心板厚度为 700mm 及650mm,以 700mm 空心板换算成实心板,厚度约为 288mm,原模板设计中满堂红钢管脚手架,支撑排距为 800*800mm,现在的施工图纸更改为空心楼板 750mm 及 700mm,以 750mm 折算实心板,板厚约 300mm,模板设计满堂红钢管脚手架支撑排距相应改为 700*700mm。按施工组织设计计算,脚手架施工时荷载产生的轴心压力为 3KN/m?,经过计算,满...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

预应力空心楼板工程施工组织设计方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
