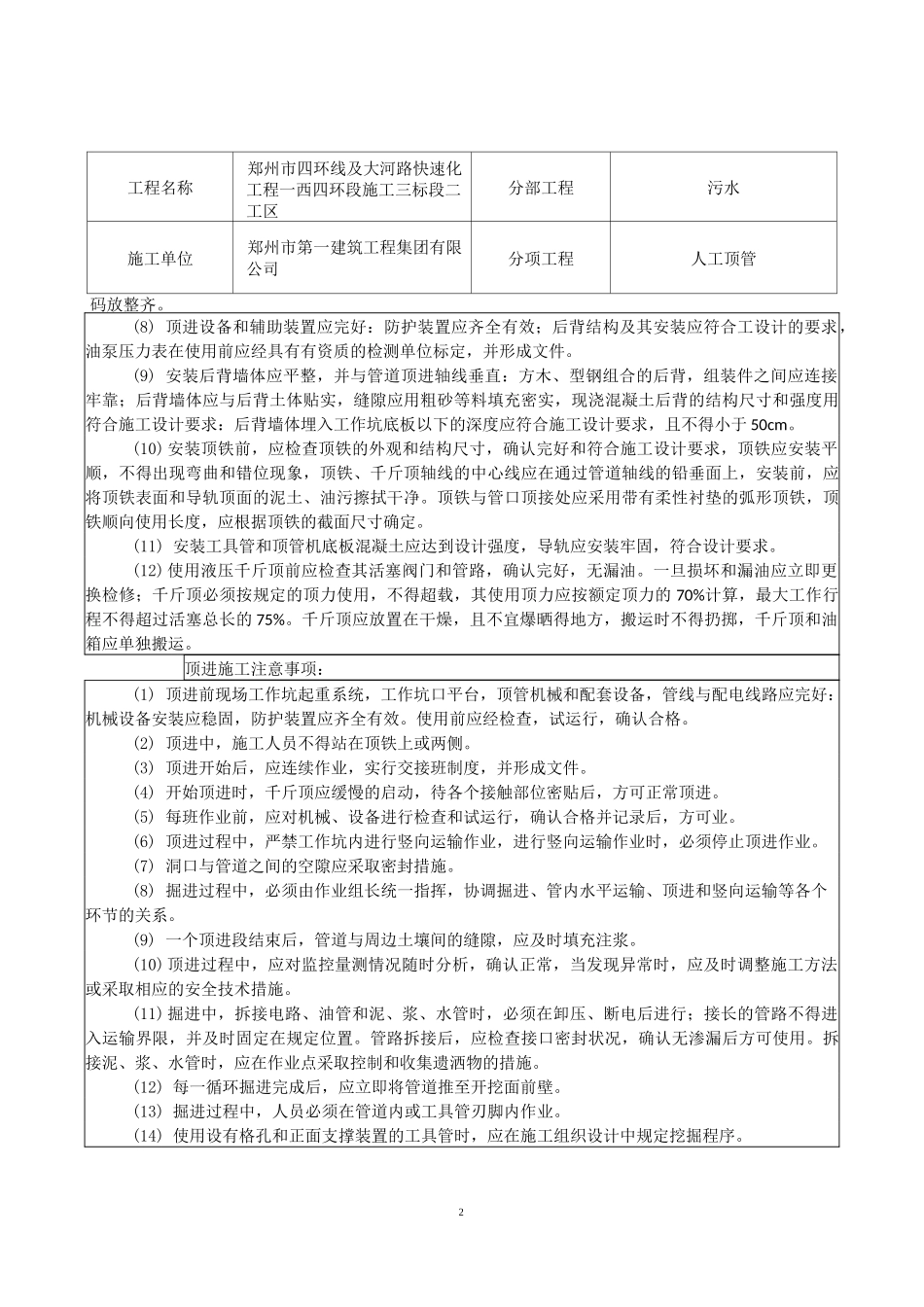

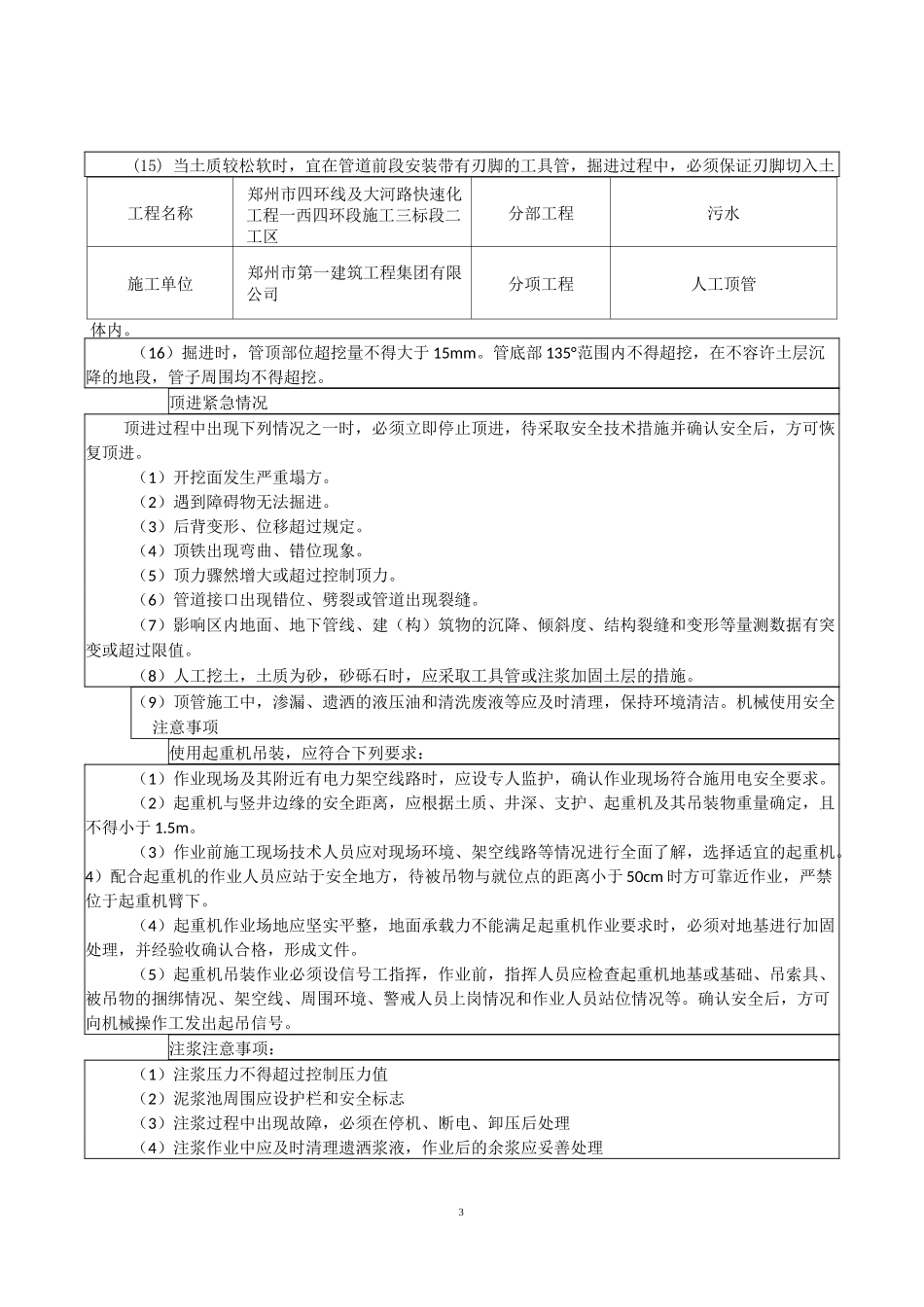

1工程名称郑州市四环线及大河路快速化工程一西四环段施工三标段二工区分部工程污水施工单位郑州市第一建筑工程集团有限公司分项工程人工顶管交底内容:一、工程概况本标段污水人工顶管主要施工范围为:(新龙路)一(沟赵收费站)、连霍高速一开元路主线污水,顶管管材采用型 III 级钢承口钢筋混凝土钢承口管,接口采用滑动橡胶圈。二、施工准备技术准备在图纸审核完成之后,根据工程地质情况、施工图纸设计、相应的施工规范及现场施工条件制定严密的施工作业方案,并采用不同的形式,如技术交底会议,作业指导书及现场技术交底等多种方法对施工现场作业层进行技术交底。试验室根据施工设计图纸,对原材料,如管材、胶圈、混凝土、钢筋等和其他要求试验检验的材料 ,需进行严格的试验检验方可允许进场使用。材料准备材料供应与调配按项目质量计划规定的体系要求管理,一切工程材料必须确认有产品合格证或有关等效说明书,凡用于本项目的主要材料要进行原材料检验,地材要取样试验,确认合格后,方可使用,材料的质量控制必须从选购、运输、装卸、存放、测试、使用监控及信息反馈等七个方面抓起,形成一个严密、周全、多层次、全方位的质量控制体系,切实把好材料质量关,以保证工程总体质量,实现创优目标。三、安全技术标准工艺流程施工准备测量放样路面破除工作井、接收井施工管道中线及高程引入井内设备组装顶进施工管道纠偏管道压浆检查井砌筑回填。顶进施工安全注意事项顶前注意事项:(1)施工前,应根据顶进方法、管径、最大顶力等对后背结构、顶进设备进行施工设计,确定安全技术措施,并制定监控量测方案。(2)利用已完成顶进的管段作后背时,顶力中心应与已完成管段中心重合,顶力必须小于已完成管段与周边土壤之间的摩擦阻力;后背管口应衬垫可塑性材料保护。(3)施工过程应按监控量测方案的要求布设监测点,设专人对施工影响区内的地面,地下管线和建(构)筑物的沉降、倾斜、裂缝等进行观察量测并记录,确认正常,发现异常应及时分析,采取相应的安全技术措施。(4) 施工前,应根据顶进中的最大顶力选择顶进设备和辅助装置。(5) 施工前,必须对顶进设备和辅助装置进行检查,经试运行,确认合格。(6) 安装导轨应安装在稳固的基础上;导轨应安装直顺、牢靠;设在混凝土底板上的导轨,应在混凝土达到设计强度的 50%,且不得低于 5Mpa 时,方可安装。(7) 拆除顶进设备必须在停机、断电、卸压后进行;拆除的设备和材料,应随时运走或按指定地点...
