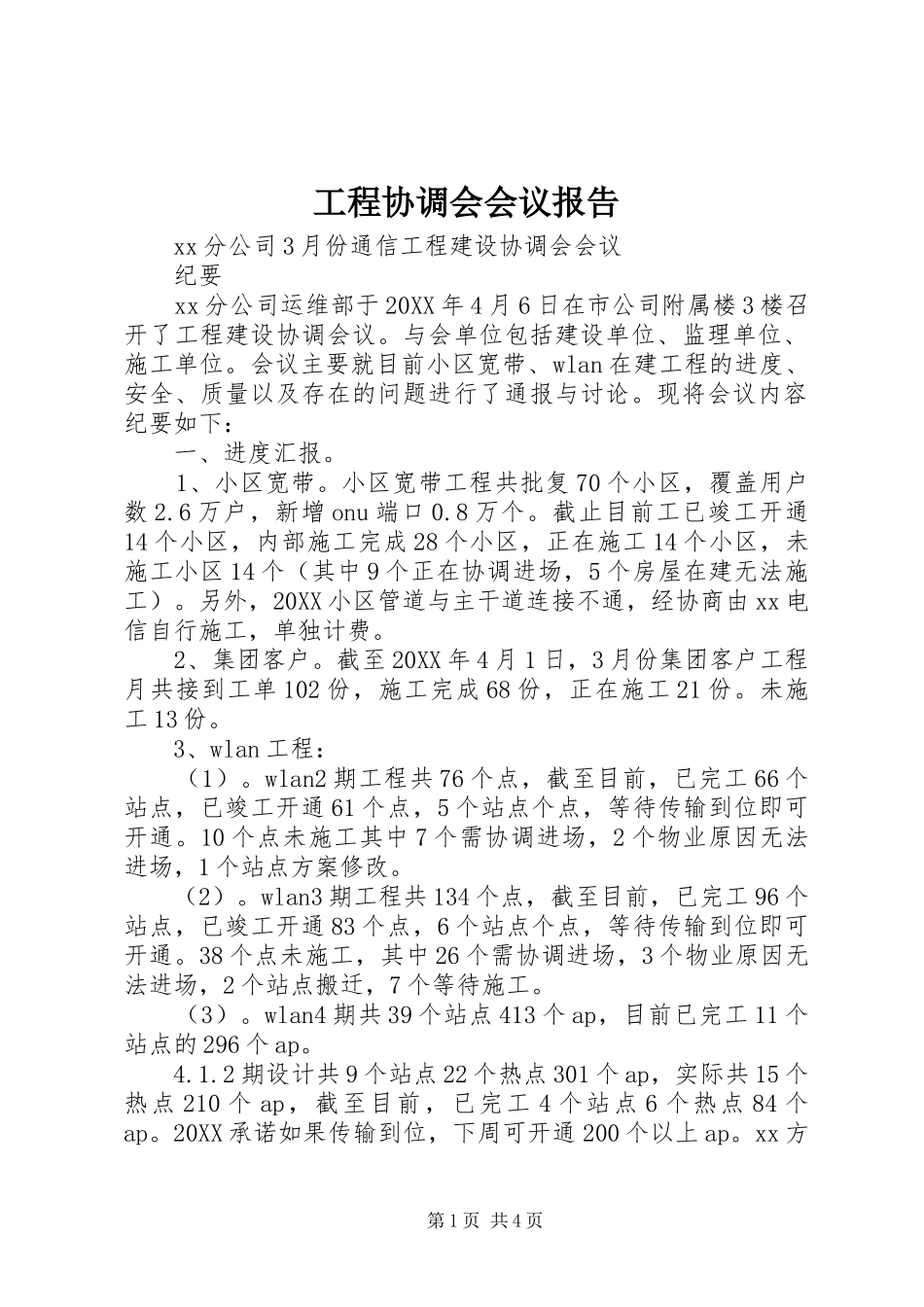

工程协调会会议报告xx分公司3月份通信工程建设协调会会议纪要xx分公司运维部于20XX年4月6日在市公司附属楼3楼召开了工程建设协调会议
与会单位包括建设单位、监理单位、施工单位
会议主要就目前小区宽带、wlan在建工程的进度、安全、质量以及存在的问题进行了通报与讨论
现将会议内容纪要如下:一、进度汇报
1、小区宽带
小区宽带工程共批复70个小区,覆盖用户数2
6万户,新增onu端口0
截止目前工已竣工开通14个小区,内部施工完成28个小区,正在施工14个小区,未施工小区14个(其中9个正在协调进场,5个房屋在建无法施工)
另外,20XX小区管道与主干道连接不通,经协商由xx电信自行施工,单独计费
2、集团客户
截至20XX年4月1日,3月份集团客户工程月共接到工单102份,施工完成68份,正在施工21份
未施工13份
3、wlan工程:(1)
wlan2期工程共76个点,截至目前,已完工66个站点,已竣工开通61个点,5个站点个点,等待传输到位即可开通
10个点未施工其中7个需协调进场,2个物业原因无法进场,1个站点方案修改
wlan3期工程共134个点,截至目前,已完工96个站点,已竣工开通83个点,6个站点个点,等待传输到位即可开通
38个点未施工,其中26个需协调进场,3个物业原因无法进场,2个站点搬迁,7个等待施工
wlan4期共39个站点413个ap,目前已完工11个站点的296个ap
2期设计共9个站点22个热点301个ap,实际共15个热点210个ap,截至目前,已完工4个站点6个热点84个ap
20XX承诺如果传输到位,下周可开通200个以上ap

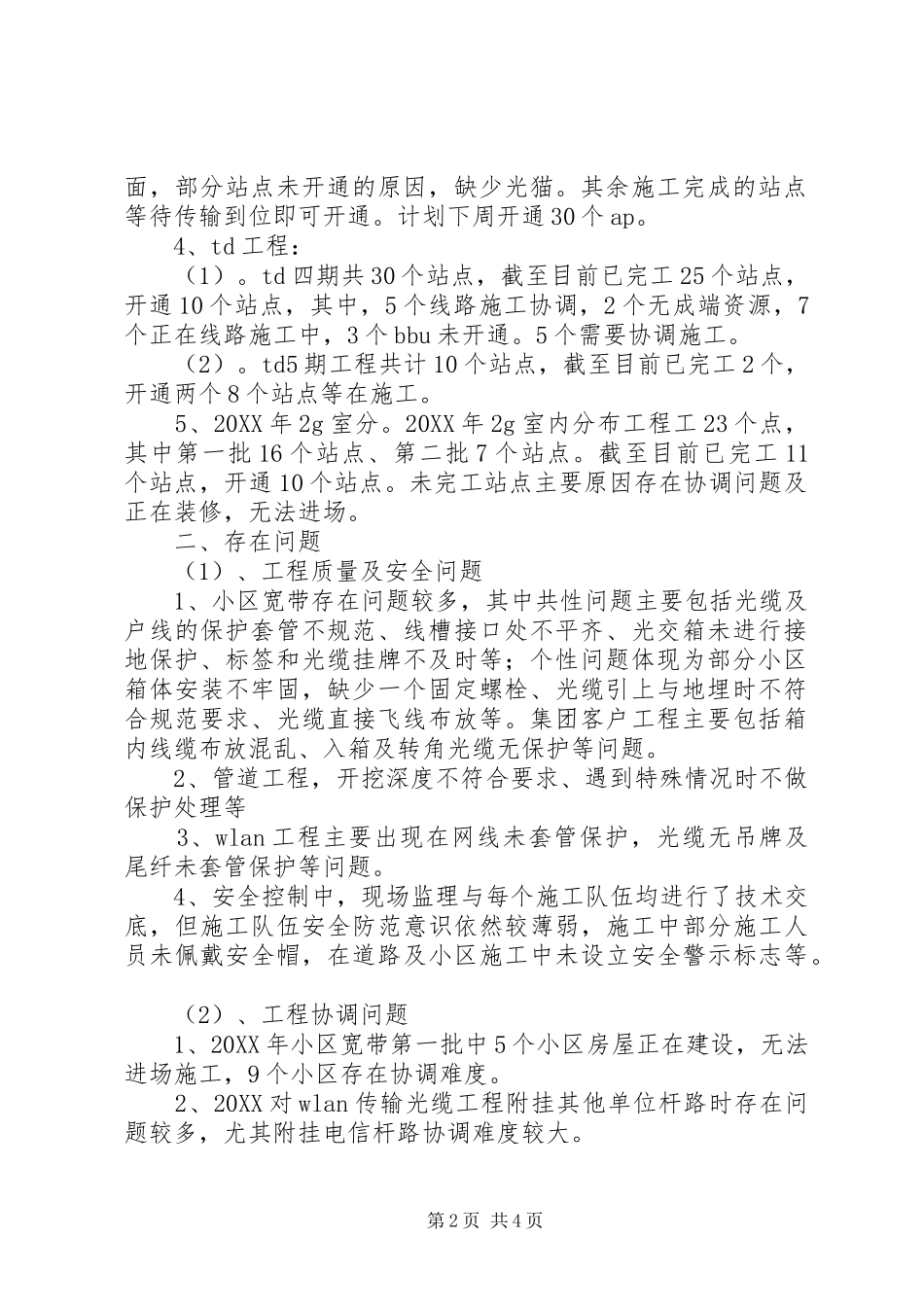

xx方第1页共4页面,部分站点未开通的原因,缺少光猫
其余施工完成的站点等待传输到位即可开通
计划下周开通30个ap
4、td工程:(1)
td四期共30个站点,截至目前已完工25
