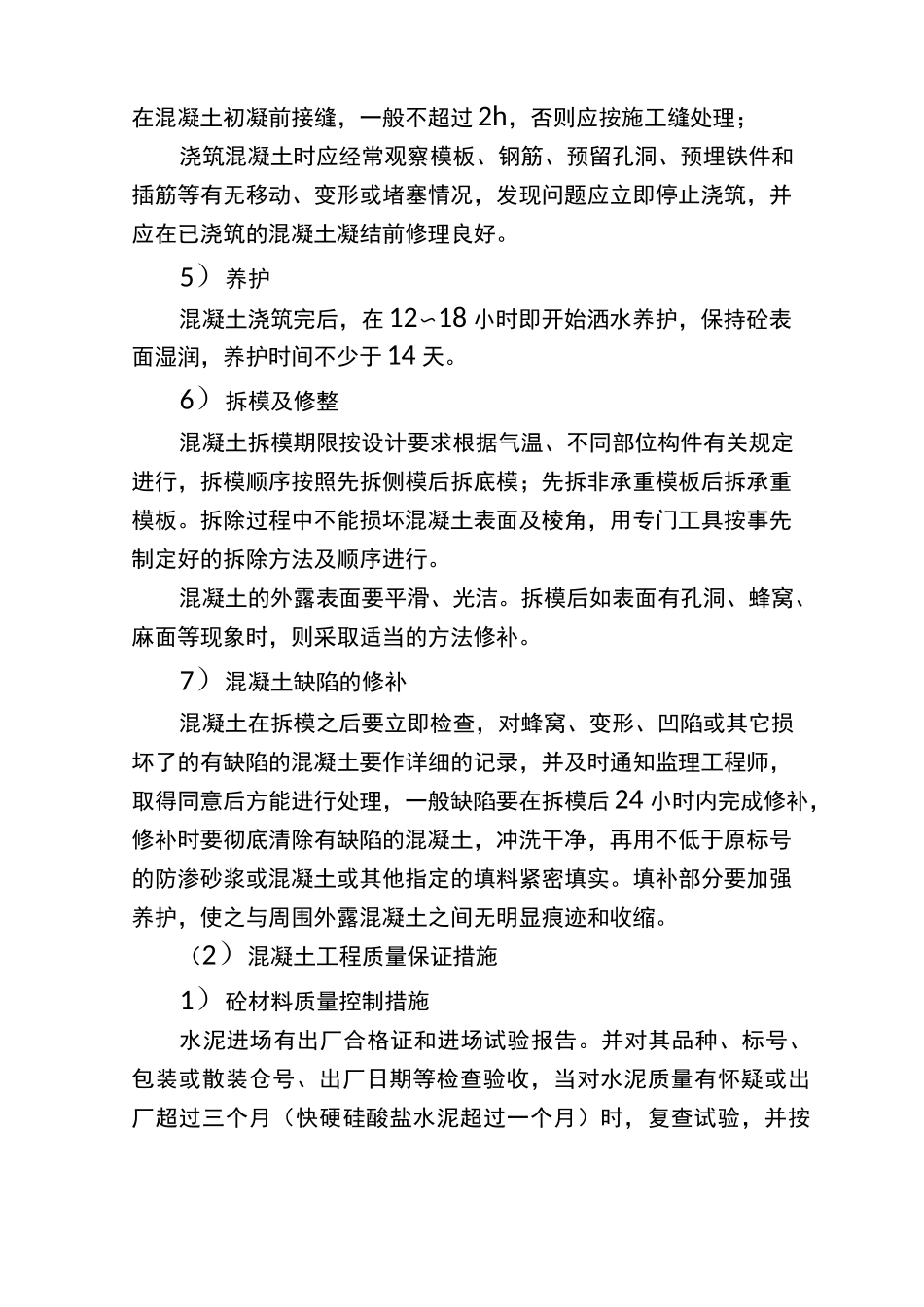

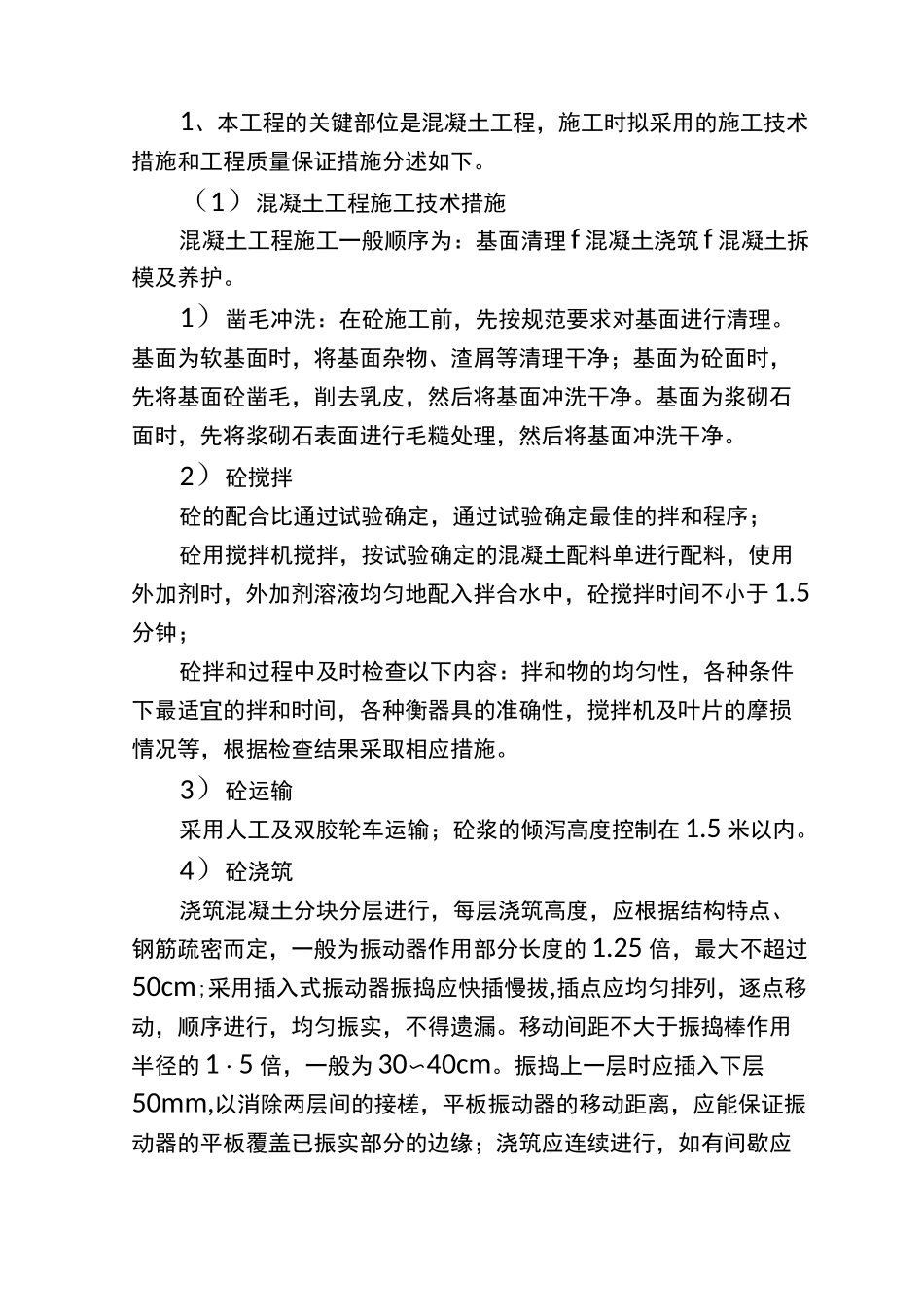

1、本工程的关键部位是混凝土工程,施工时拟采用的施工技术措施和工程质量保证措施分述如下。(1)混凝土工程施工技术措施混凝土工程施工一般顺序为:基面清理 f 混凝土浇筑 f 混凝土拆模及养护。1)凿毛冲洗:在砼施工前,先按规范要求对基面进行清理。基面为软基面时,将基面杂物、渣屑等清理干净;基面为砼面时,先将基面砼凿毛,削去乳皮,然后将基面冲洗干净。基面为浆砌石面时,先将浆砌石表面进行毛糙处理,然后将基面冲洗干净。2)砼搅拌砼的配合比通过试验确定,通过试验确定最佳的拌和程序;砼用搅拌机搅拌,按试验确定的混凝土配料单进行配料,使用外加剂时,外加剂溶液均匀地配入拌合水中,砼搅拌时间不小于 1.5分钟;砼拌和过程中及时检查以下内容:拌和物的均匀性,各种条件下最适宜的拌和时间,各种衡器具的准确性,搅拌机及叶片的摩损情况等,根据检查结果采取相应措施。3)砼运输采用人工及双胶轮车运输;砼浆的倾泻高度控制在 1.5 米以内。4)砼浇筑浇筑混凝土分块分层进行,每层浇筑高度,应根据结构特点、钢筋疏密而定,一般为振动器作用部分长度的 1.25 倍,最大不超过50cm;采用插入式振动器振捣应快插慢拔,插点应均匀排列,逐点移动,顺序进行,均匀振实,不得遗漏。移动间距不大于振捣棒作用半径的 1・5 倍,一般为 30〜40cm。振捣上一层时应插入下层50mm,以消除两层间的接槎,平板振动器的移动距离,应能保证振动器的平板覆盖已振实部分的边缘;浇筑应连续进行,如有间歇应在混凝土初凝前接缝,一般不超过 2h,否则应按施工缝处理;浇筑混凝土时应经常观察模板、钢筋、预留孔洞、预埋铁件和插筋等有无移动、变形或堵塞情况,发现问题应立即停止浇筑,并应在已浇筑的混凝土凝结前修理良好。5)养护混凝土浇筑完后,在 12〜18 小时即开始洒水养护,保持砼表面湿润,养护时间不少于 14 天。6)拆模及修整混凝土拆模期限按设计要求根据气温、不同部位构件有关规定进行,拆模顺序按照先拆侧模后拆底模;先拆非承重模板后拆承重模板。拆除过程中不能损坏混凝土表面及棱角,用专门工具按事先制定好的拆除方法及顺序进行。混凝土的外露表面要平滑、光洁。拆模后如表面有孔洞、蜂窝、麻面等现象时,则采取适当的方法修补。7)混凝土缺陷的修补混凝土在拆模之后要立即检查,对蜂窝、变形、凹陷或其它损坏了的有缺陷的混凝土要作详细的记录,并及时通知监理工程师,取得同意后方能进行处理,一般缺陷要在拆模后 24...
