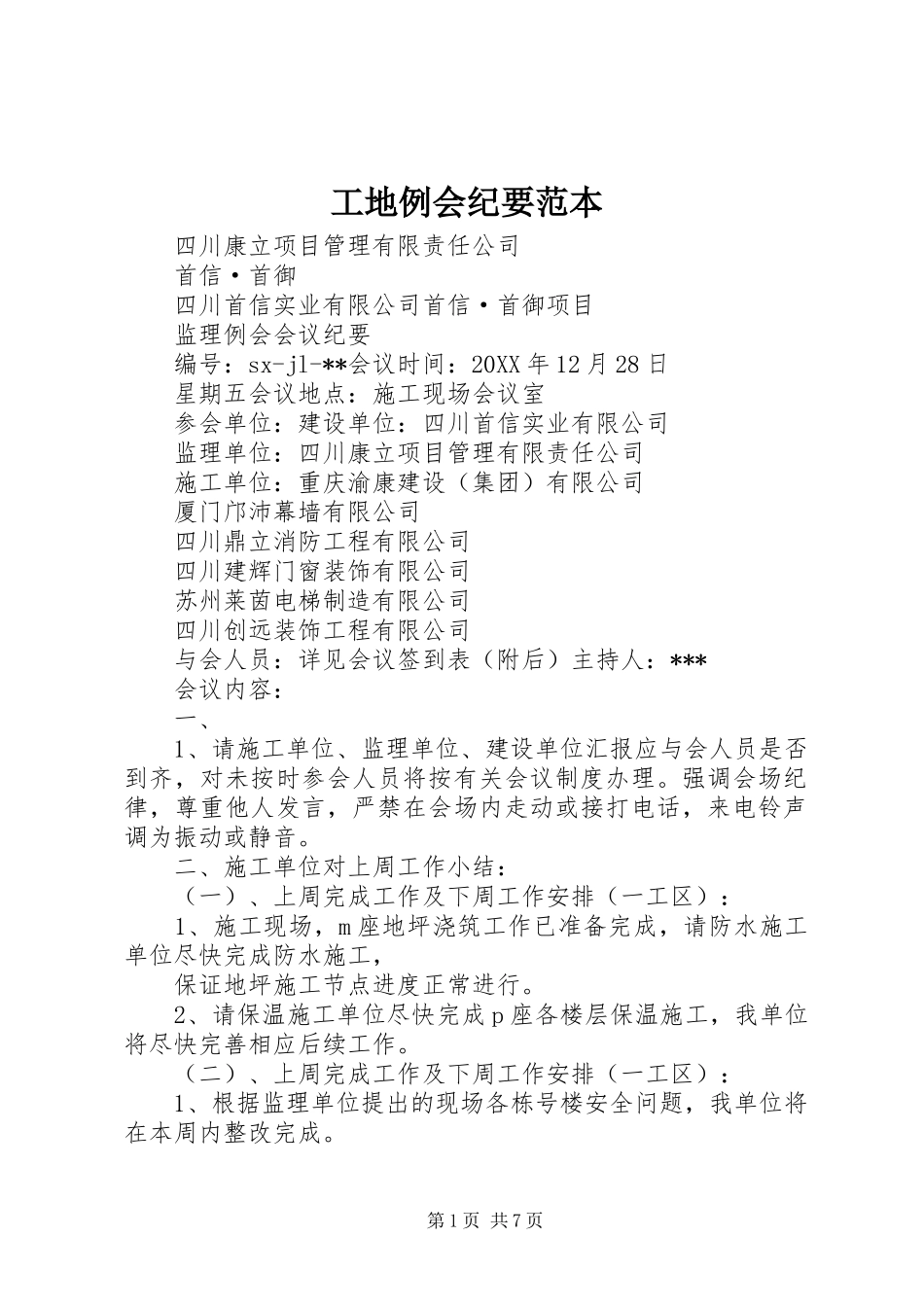

工地例会纪要范本四川康立项目管理有限责任公司首信·首御四川首信实业有限公司首信·首御项目监理例会会议纪要编号:sx-jl-**会议时间:20XX年12月28日星期五会议地点:施工现场会议室参会单位:建设单位:四川首信实业有限公司监理单位:四川康立项目管理有限责任公司施工单位:重庆渝康建设(集团)有限公司厦门邝沛幕墙有限公司四川鼎立消防工程有限公司四川建辉门窗装饰有限公司苏州莱茵电梯制造有限公司四川创远装饰工程有限公司与会人员:详见会议签到表(附后)主持人:***会议内容:一、1、请施工单位、监理单位、建设单位汇报应与会人员是否到齐,对未按时参会人员将按有关会议制度办理
强调会场纪律,尊重他人发言,严禁在会场内走动或接打电话,来电铃声调为振动或静音
二、施工单位对上周工作小结:(一)、上周完成工作及下周工作安排(一工区):1、施工现场,m座地坪浇筑工作已准备完成,请防水施工单位尽快完成防水施工,保证地坪施工节点进度正常进行
2、请保温施工单位尽快完成p座各楼层保温施工,我单位将尽快完善相应后续工作
(二)、上周完成工作及下周工作安排(一工区):1、根据监理单位提出的现场各栋号楼安全问题,我单位将在本周内整改完成

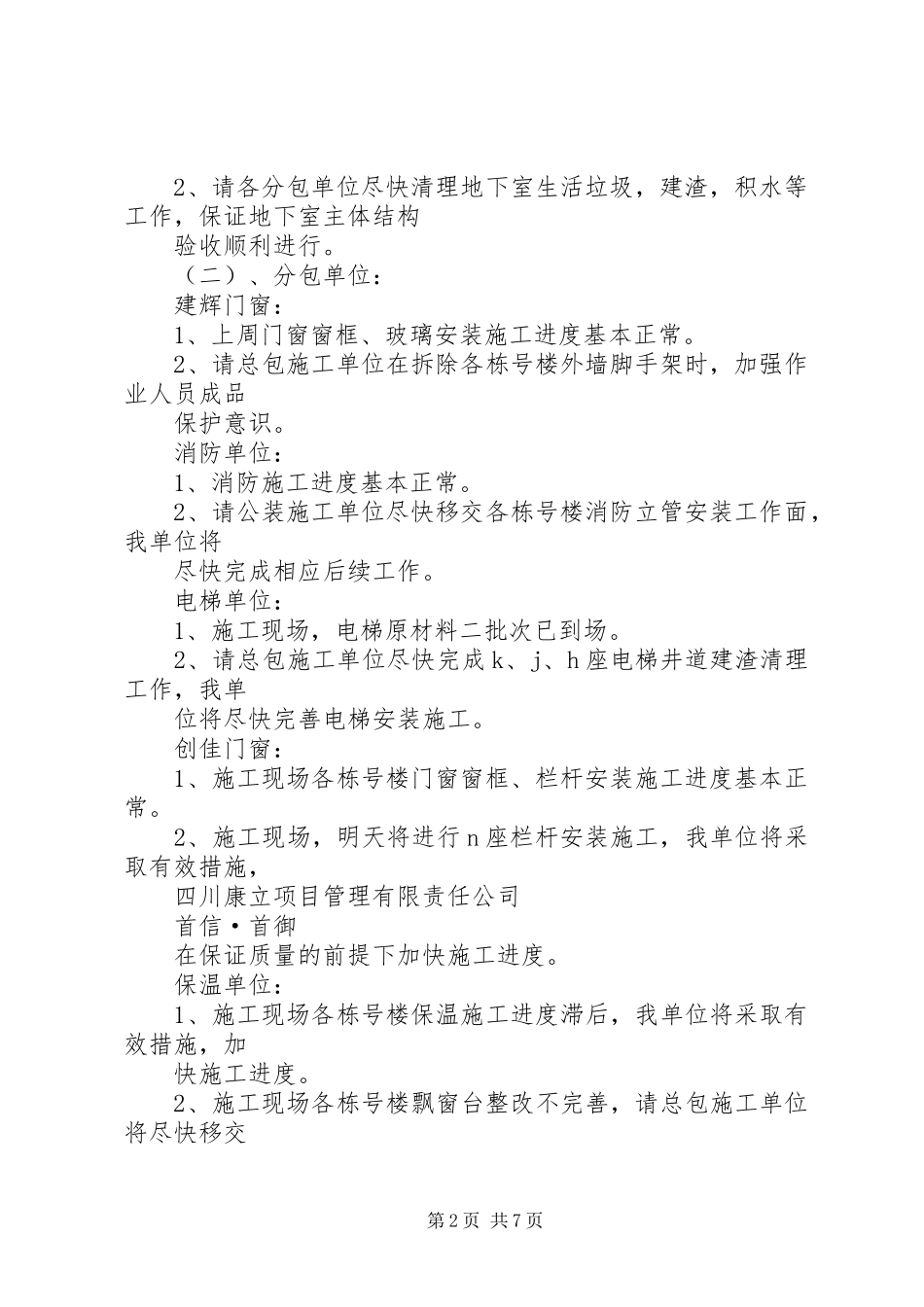

第1页共7页2、请各分包单位尽快清理地下室生活垃圾,建渣,积水等工作,保证地下室主体结构验收顺利进行
(二)、分包单位:建辉门窗:1、上周门窗窗框、玻璃安装施工进度基本正常
2、请总包施工单位在拆除各栋号楼外墙脚手架时,加强作业人员成品保护意识
消防单位:1、消防施工进度基本正常
2、请公装施工单位尽快移交各栋号楼消防立管安装工作面,我单位将尽快完成相应后续工作
电梯单位:1、施工现场,电梯原材料二批次已到场
2、请总包施工单位尽快完成k、j、h座电梯井道建渣清理工作,我单位将尽快完善电梯安装施工
创佳门窗:1、施工现场各栋号楼门窗窗框、栏杆安装施工进度基本正常
