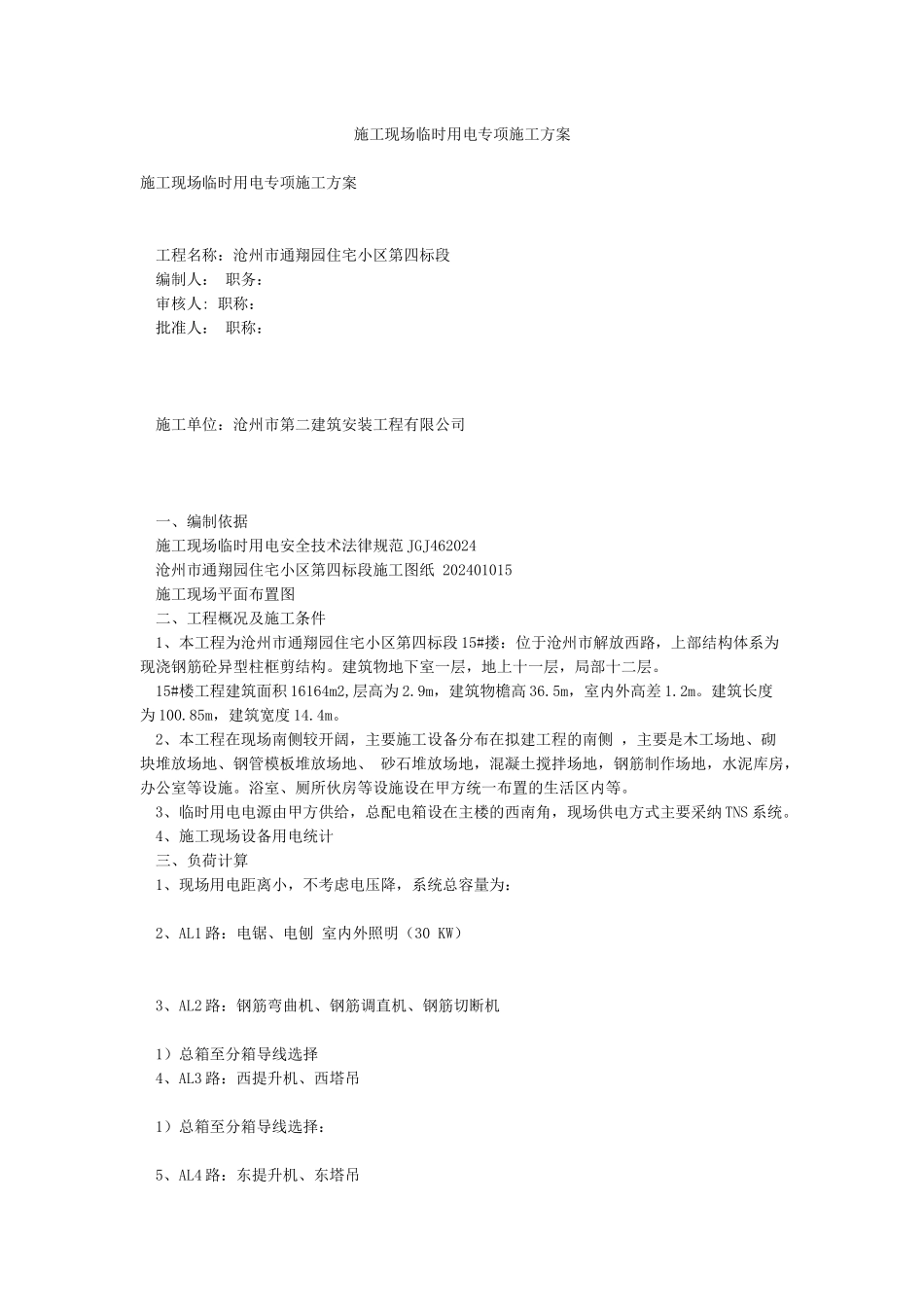

施工现场临时用电专项施工方案施工现场临时用电专项施工方案 工程名称:沧州市通翔园住宅小区第四标段 编制人: 职务: 审核人: 职称: 批准人: 职称: 施工单位:沧州市第二建筑安装工程有限公司 一、编制依据 施工现场临时用电安全技术法律规范 JGJ462024 沧州市通翔园住宅小区第四标段施工图纸 202401015 施工现场平面布置图 二、工程概况及施工条件 1、本工程为沧州市通翔园住宅小区第四标段 15#搂:位于沧州市解放西路,上部结构体系为现浇钢筋砼异型柱框剪结构
建筑物地下室一层,地上十一层,局部十二层
15#楼工程建筑面积 16164m2,层高为 2
9m,建筑物檐高 36
5m,室内外高差 1
建筑长度为 100
85m,建筑宽度 14
2、本工程在现场南侧较开阔,主要施工设备分布在拟建工程的南侧 ,主要是木工场地、砌块堆放场地、钢管模板堆放场地、 砂石堆放场地,混凝土搅拌场地,钢筋制作场地,水泥库房,办公室等设施
浴室、厕所伙房等设施设在甲方统一布置的生活区内等
3、临时用电电源由甲方供给,总配电箱设在主楼的西南角,现场供电方式主要采纳 TNS 系统

4、施工现场设备用电统计 三、负荷计算 1、现场用电距离小,不考虑电压降,系统总容量为: 2、AL1 路:电锯、电刨 室内外照明(30 KW) 3、AL2 路:钢筋弯曲机、钢筋调直机、钢筋切断机 1)总箱至分箱导线选择 4、AL3 路:西提升机、西塔吊 1)总箱至分箱导线选择: 5、AL4 路:东提升机、东塔吊 同 AL3 路:西提升机、西塔吊导线选择
查表选用(3×16+2×10)防水电缆软线

四、安全用电技术措施 本工程根据部颁布标准 JGJ462024,采纳 TNS 系统,实行三级配电两级保护,为了安全用好电,制定如下技术措施: 1、施工现场 TNS 供电系统供电,施工现场总箱中零线
