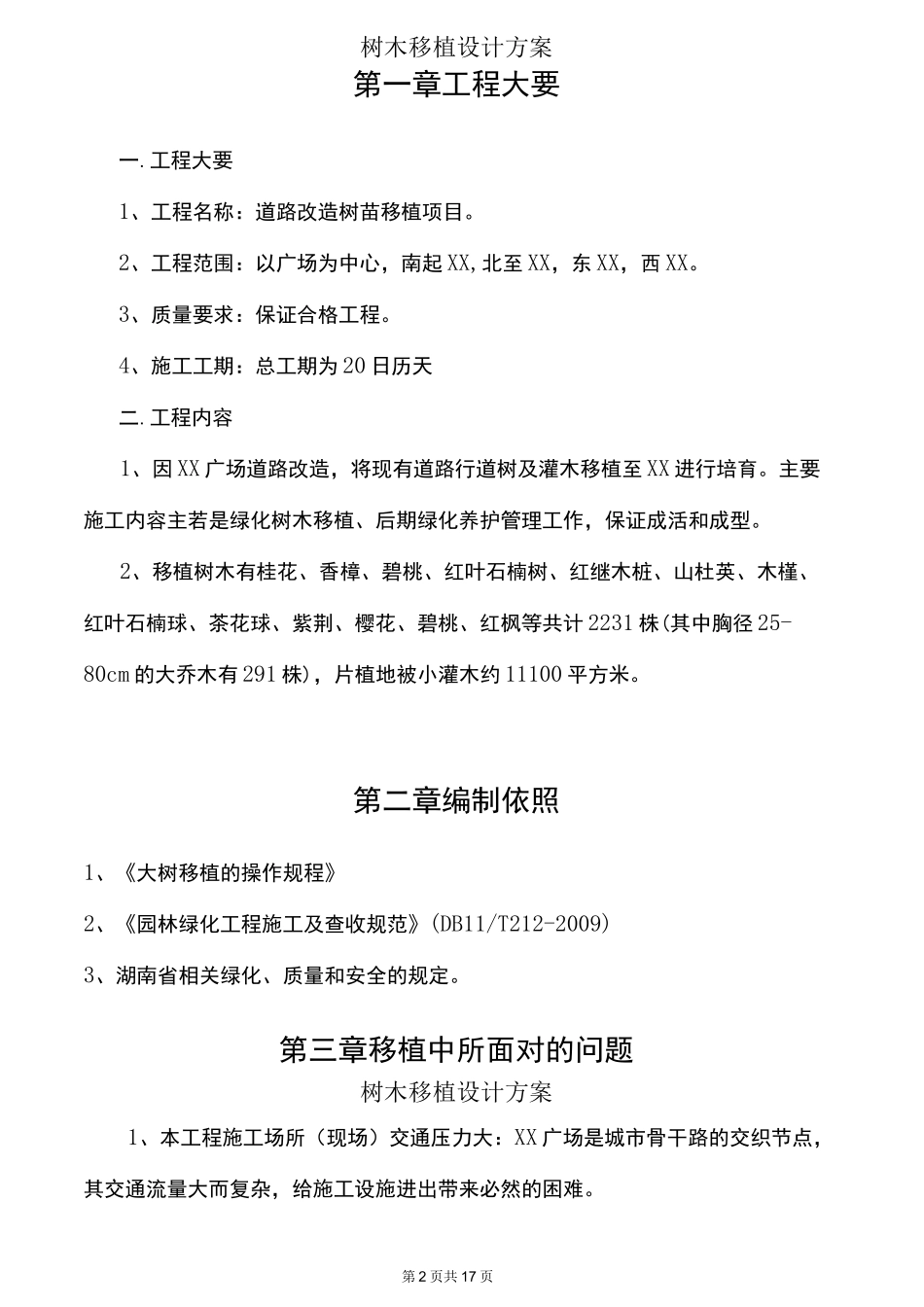

第 1 页共 17 页树木移植设计方案目录第一章工程大要 2第二章编制依照 2第三章移植中所面对的问题 3第四章树木移植的施工方案 3第五章工程质量管理与措施 8第六章施工安全管理与措施 9第七章环境保护管理与措施 13第八章施工进度计划与保证措施 13第九章主要项目管理人员 15第十章主要施工设施 16第 2 页共 17 页树木移植设计方案第一章工程大要一
工程大要1、工程名称:道路改造树苗移植项目
2、工程范围:以广场为中心,南起 XX,北至 XX,东 XX,西 XX
3、质量要求:保证合格工程
4、施工工期:总工期为 20 日历天二
工程内容1、因 XX 广场道路改造,将现有道路行道树及灌木移植至 XX 进行培育
主要施工内容主若是绿化树木移植、后期绿化养护管理工作,保证成活和成型
2、移植树木有桂花、香樟、碧桃、红叶石楠树、红继木桩、山杜英、木槿、红叶石楠球、茶花球、紫荆、樱花、碧桃、红枫等共计 2231 株(其中胸径 25-80cm 的大乔木有 291 株),片植地被小灌木约 11100 平方米
第二章编制依照1、《大树移植的操作规程》2、《园林绿化工程施工及查收规范》(DB11/T212-2009)3、湖南省相关绿化、质量和安全的规定
第三章移植中所面对的问题树木移植设计方案1、本工程施工场所(现场)交通压力大:XX 广场是城市骨干路的交织节点,其交通流量大而复杂,给施工设施进出带来必然的困难

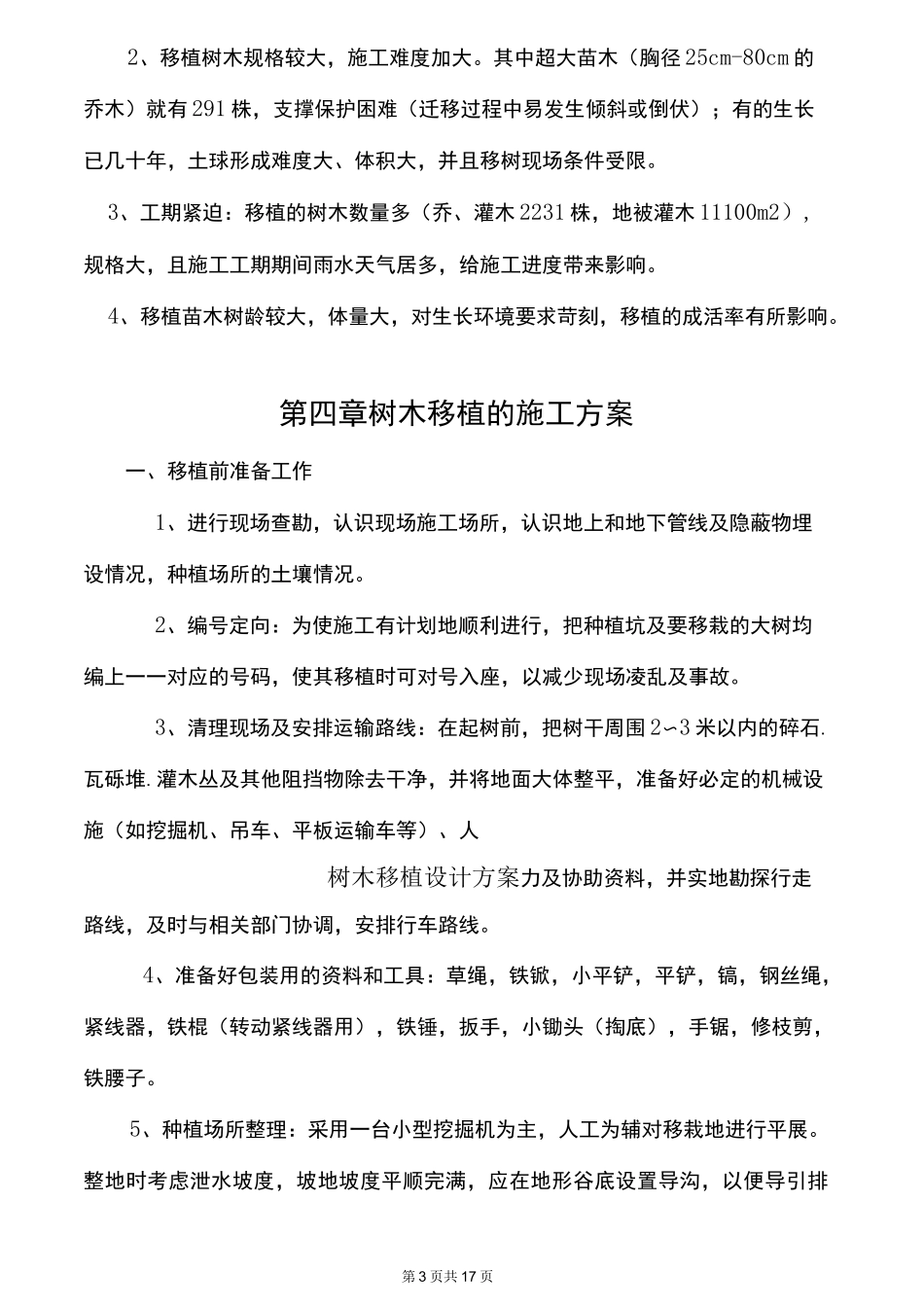

第 3 页共 17 页2、移植树木规格较大,施工难度加大
其中超大苗木(胸径 25cm-80cm 的乔木)就有 291 株,支撑保护困难(迁移过程中易发生倾斜或倒伏);有的生长已几十年,土球形成难度大、体积大,并且移树现场条件受限
3、工期紧迫:移植的树木数量多(乔、灌木 2231 株,地被灌木 11100m2),规格大,且施工工期期间雨水天气居多,给施工进度带来影响
