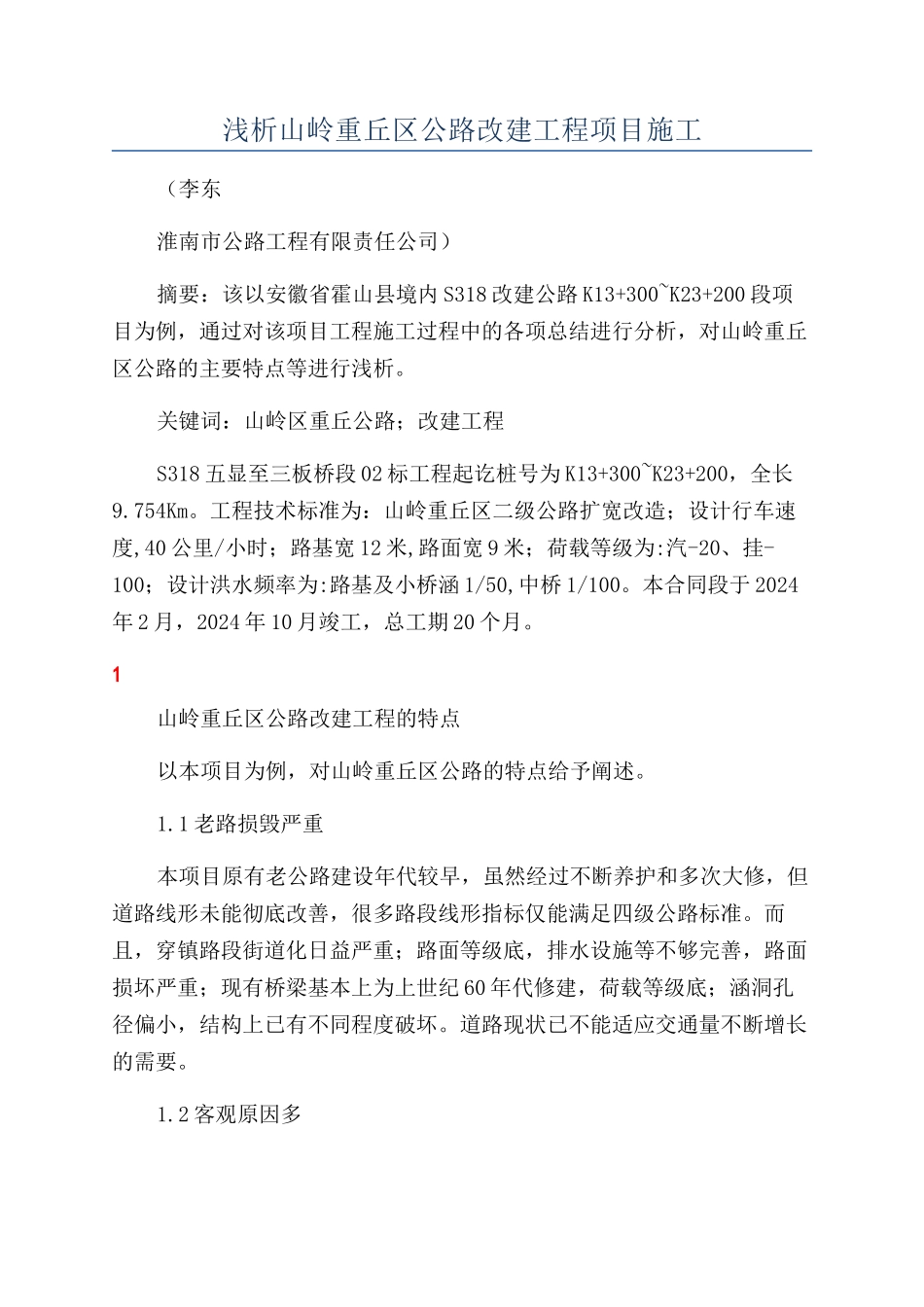

浅析山岭重丘区公路改建工程项目施工(李东淮南市公路工程有限责任公司)摘要:该以安徽省霍山县境内 S318 改建公路 K13+300~K23+200 段项目为例,通过对该项目工程施工过程中的各项总结进行分析,对山岭重丘区公路的主要特点等进行浅析
关键词:山岭区重丘公路;改建工程S318 五显至三板桥段 02 标工程起讫桩号为 K13+300~K23+200,全长9
工程技术标准为:山岭重丘区二级公路扩宽改造;设计行车速度,40 公里/小时;路基宽 12 米,路面宽 9 米;荷载等级为:汽-20、挂-100;设计洪水频率为:路基及小桥涵 1/50,中桥 1/100
本合同段于 2024年 2 月,2024 年 10 月竣工,总工期 20 个月
1山岭重丘区公路改建工程的特点以本项目为例,对山岭重丘区公路的特点给予阐述
1 老路损毁严重本项目原有老公路建设年代较早,虽然经过不断养护和多次大修,但道路线形未能彻底改善,很多路段线形指标仅能满足四级公路标准
而且,穿镇路段街道化日益严重;路面等级底,排水设施等不够完善,路面损坏严重;现有桥梁基本上为上世纪 60 年代修建,荷载等级底;涵洞孔径偏小,结构上已有不同程度破坏
道路现状已不能适应交通量不断增长的需要

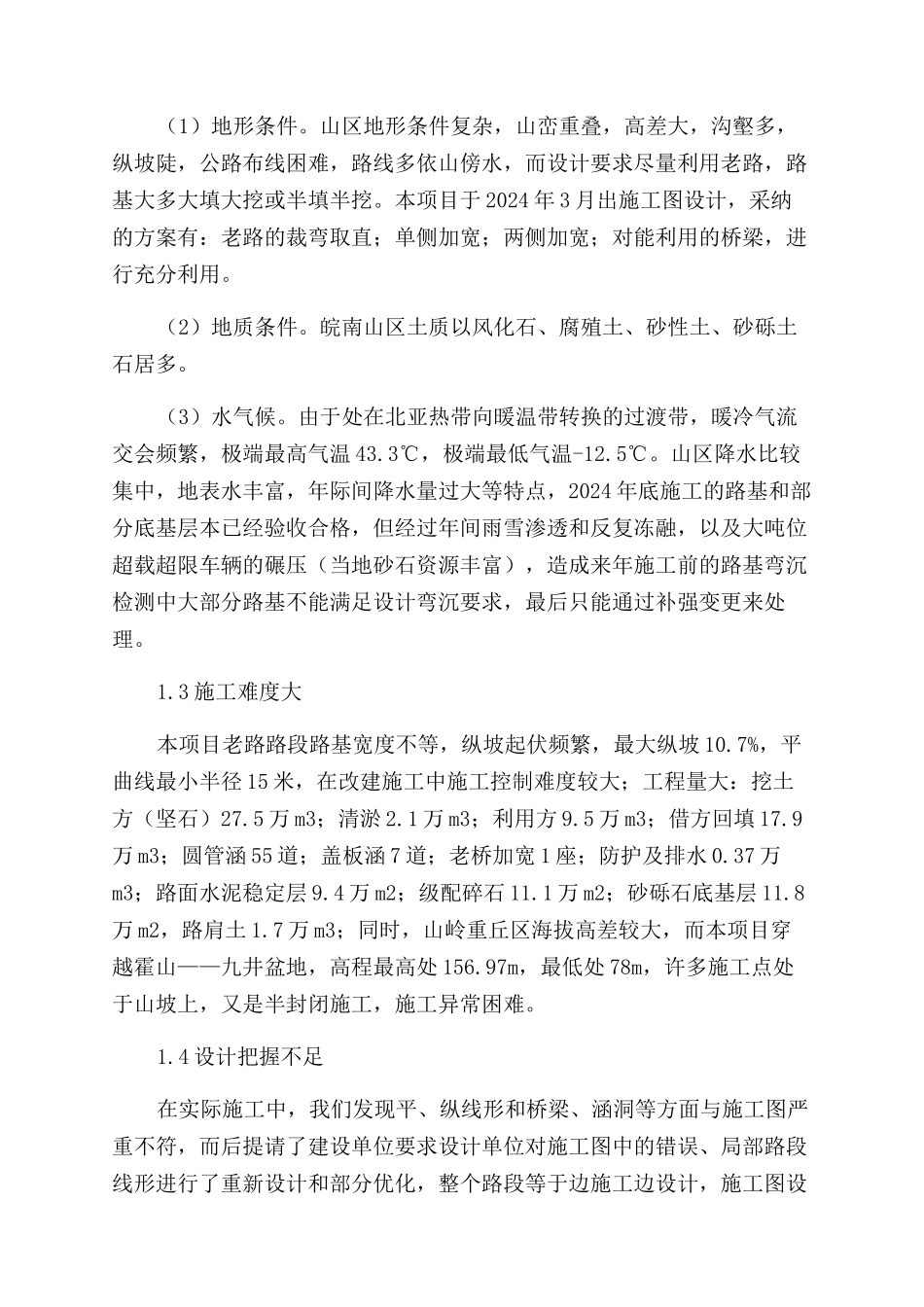

2 客观原因多(1)地形条件
山区地形条件复杂,山峦重叠,高差大,沟壑多,纵坡陡,公路布线困难,路线多依山傍水,而设计要求尽量利用老路,路基大多大填大挖或半填半挖
本项目于 2024 年 3 月出施工图设计,采纳的方案有:老路的裁弯取直;单侧加宽;两侧加宽;对能利用的桥梁,进行充分利用
(2)地质条件
皖南山区土质以风化石、腐殖土、砂性土、砂砾土石居多
(3)水气候
由于处在北亚热带向暖温带转换的过渡带,暖冷气流交会频繁,极端最高气温 43
3℃,极端最低气温-12
山区降水比较集中,地表水丰富,年际间
