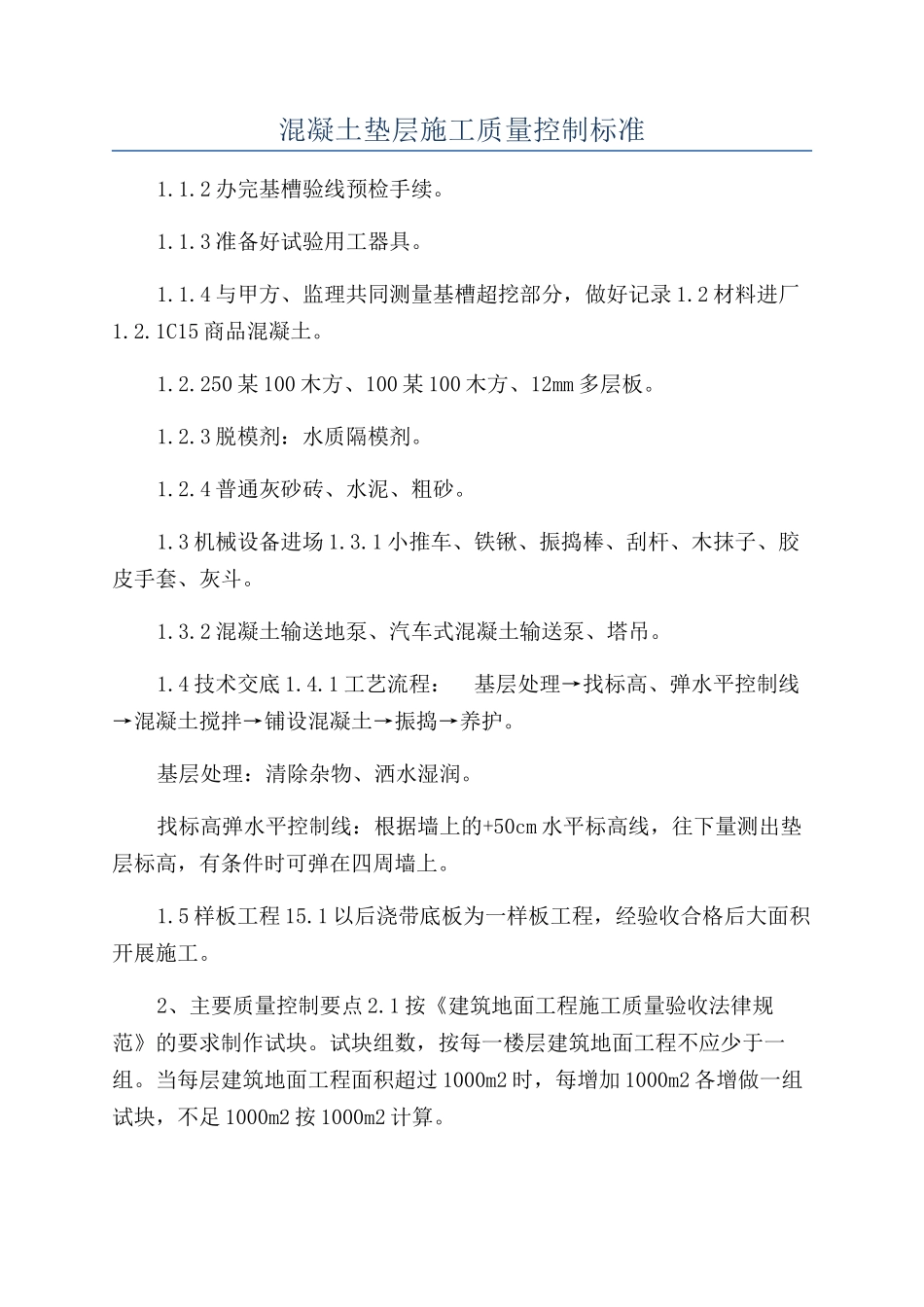

混凝土垫层施工质量控制标准1
2 办完基槽验线预检手续
3 准备好试验用工器具
4 与甲方、监理共同测量基槽超挖部分,做好记录 1
2 材料进厂1
1C15 商品混凝土
250 某 100 木方、100 某 100 木方、12mm 多层板
3 脱模剂:水质隔模剂
4 普通灰砂砖、水泥、粗砂
3 机械设备进场 1
1 小推车、铁锹、振捣棒、刮杆、木抹子、胶皮手套、灰斗
2 混凝土输送地泵、汽车式混凝土输送泵、塔吊
4 技术交底 1
1 工艺流程: 基层处理→找标高、弹水平控制线→混凝土搅拌→铺设混凝土→振捣→养护
基层处理:清除杂物、洒水湿润
找标高弹水平控制线:根据墙上的+50cm 水平标高线,往下量测出垫层标高,有条件时可弹在四周墙上
5 样板工程 15
1 以后浇带底板为一样板工程,经验收合格后大面积开展施工
2、主要质量控制要点 2
1 按《建筑地面工程施工质量验收法律规范》的要求制作试块
试块组数,按每一楼层建筑地面工程不应少于一组
当每层建筑地面工程面积超过 1000m2 时,每增加 1000m2 各增做一组试块,不足 1000m2 按 1000m2 计算

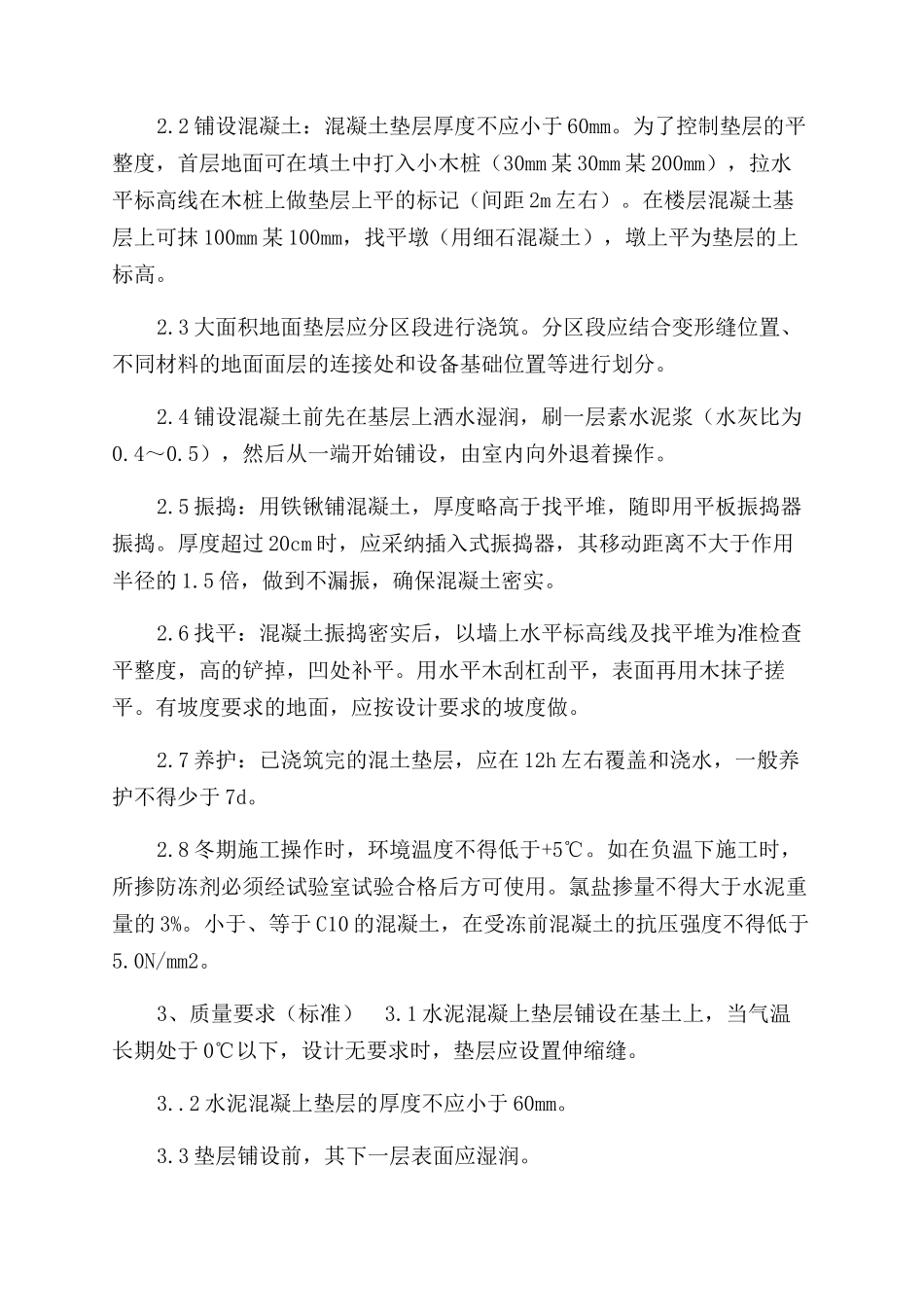

2 铺设混凝土:混凝土垫层厚度不应小于 60mm
为了控制垫层的平整度,首层地面可在填土中打入小木桩(30mm 某 30mm 某 200mm),拉水平标高线在木桩上做垫层上平的标记(间距 2m 左右)
在楼层混凝土基层上可抹 100mm 某 100mm,找平墩(用细石混凝土),墩上平为垫层的上标高
3 大面积地面垫层应分区段进行浇筑
分区段应结合变形缝位置、不同材料的地面面层的连接处和设备基础位置等进行划分
4 铺设混凝土前先在基层上洒水湿润,刷一层素水泥浆(水灰比为0

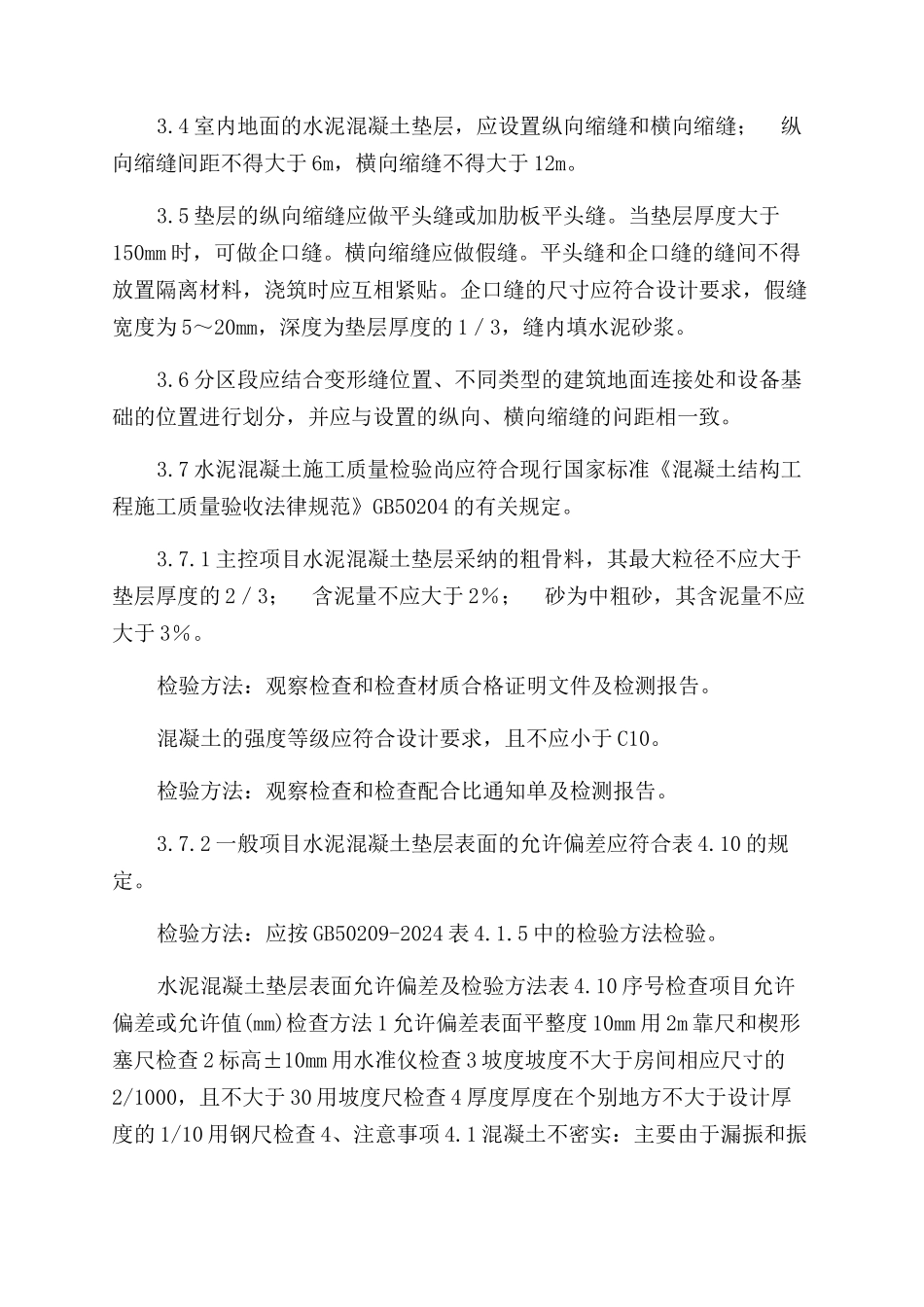

5),然后从一端开始铺设,由室内向外退着操作
