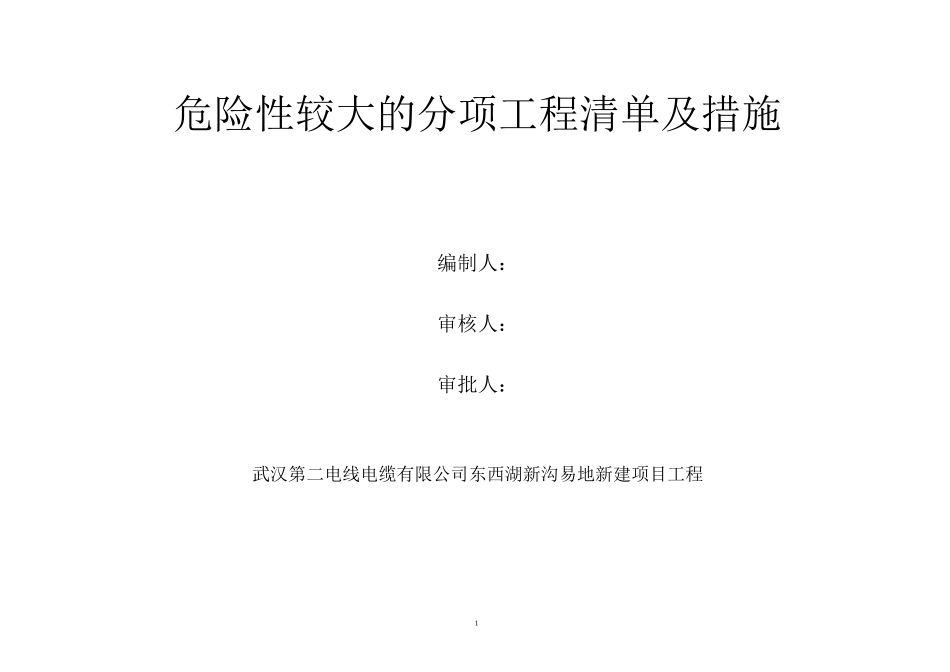

1危险性较大的分项工程清单及措施编制人:审核人:审批人:武汉第二电线电缆有限公司东西湖新沟易地新建项目工程2危险性较大的分项工程清单及措施序号作业/活动/设施/场所重大危险源可能导致事故控制措施1施工准备施工环境在安全距离内输电线路未采取安全绝缘防护隔触电(一)必须作绝缘防护措施,并应悬挂醒目的警告标志(二)防护措施无法实现,采取停电迁移外电线路,未采取措施的严禁施工2施工准备施工环境无采用 TN-S 接地接零保护系统,三级配电两级保护触电必须采用 TN-S 接零保护系统:执行三级配电系统,两级漏电保护系统,在配电系统的中间处和末端处做重复接地,每处重复接地电阻电阻值不应大于 10Q,经验收合格方可实施3施工准备施工环境地下管线和地下障碍物未明或管线 1m 内机械挖(电、水、煤、电话光缆)综合伤害作业前,应根据建设方提供的资料,实地踏勘施工场地明设或暗设电线,地下电缆、管道、坑道等设置物的走向

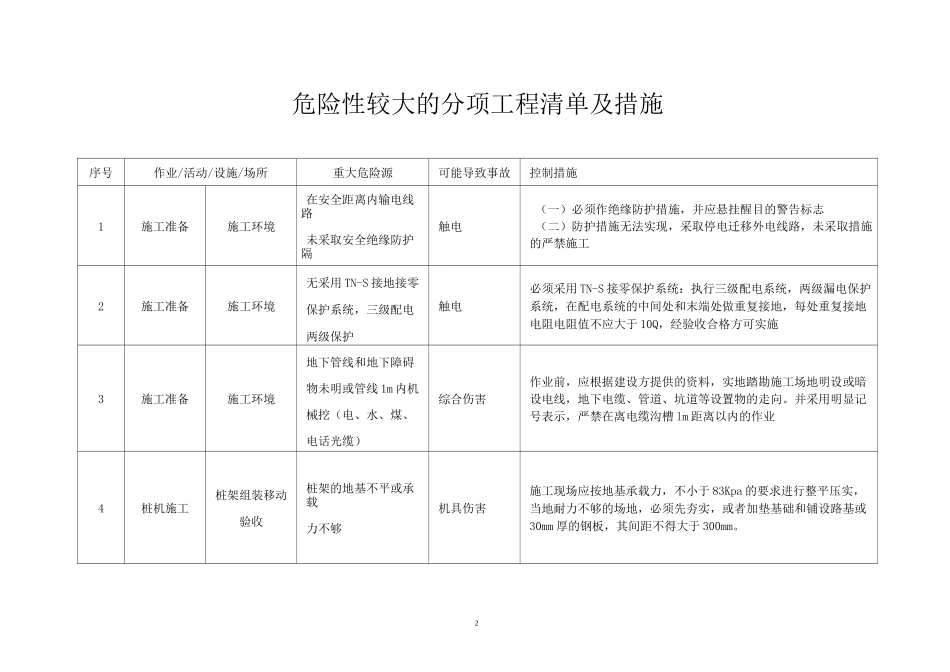

并采用明显记号表示,严禁在离电缆沟槽 lm 距离以内的作业4桩机施工桩架组装移动验收桩架的地基不平或承载力不够机具伤害施工现场应按地基承载力,不小于 83Kpa 的要求进行整平压实,当地耐力不够的场地,必须先夯实,或者加垫基础和铺设路基或30mm 厚的钢板,其间距不得大于 300mm
35人工挖孔桩施工施工环境有毒有害气体和缺氧气人身窒息中毒和窒息伤害每日开工前必须验测井下是否有有毒有害气体,可米用鸽子验测时间不少于 5 分钟,当孔桩开挖超过 5m 时,应用专用向井下通风设备,风量不少于 25L/S,必须输送氧气,有害气体不得超过允许值必须采取防范措施
6挖土施工井点降水地基的变形或破坏坍塌1•基坑不能大面积布置大孔抽水,要采用井点降水,电渗降水或管井降水
2•对粉质土,粉砂质粘土,粉砂质粘土层抽水要采用井点降水与回灌相结合的技术处理,以减少降水曲面外扩张,保护临近建筑物,一旦发生急
