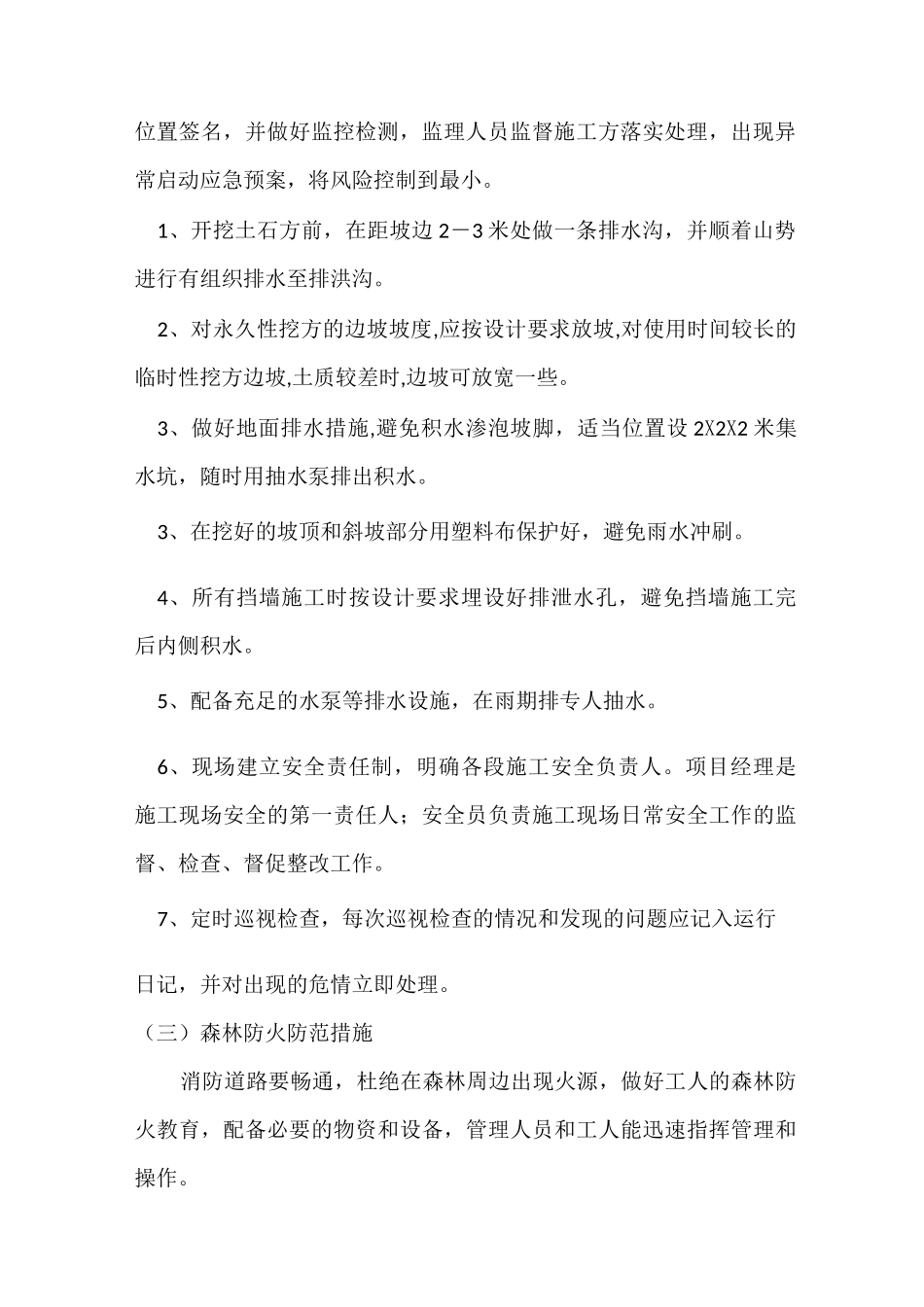

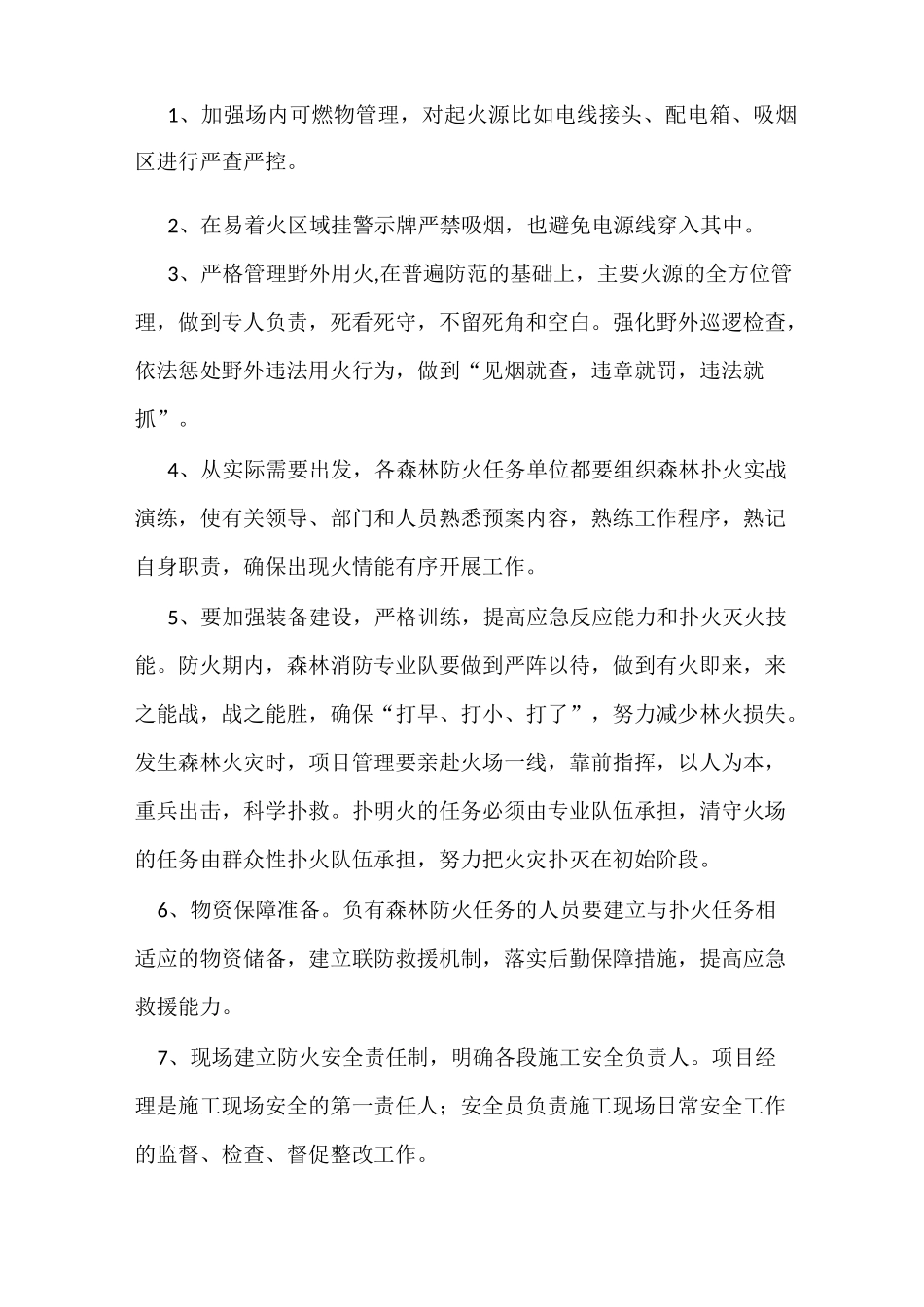

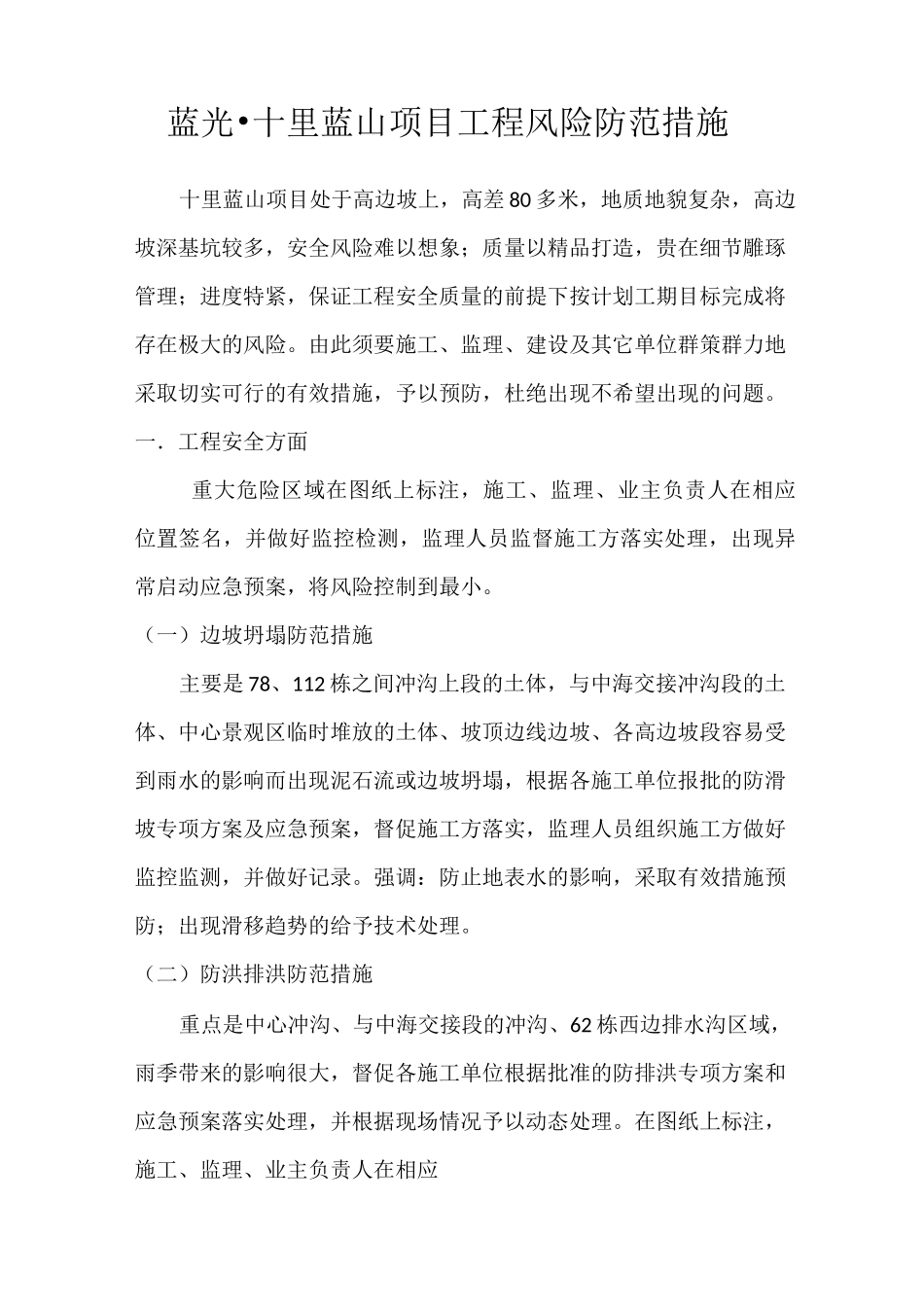

蓝光•十里蓝山项目工程风险防范措施十里蓝山项目处于高边坡上,高差 80 多米,地质地貌复杂,高边坡深基坑较多,安全风险难以想象;质量以精品打造,贵在细节雕琢管理;进度特紧,保证工程安全质量的前提下按计划工期目标完成将存在极大的风险。由此须要施工、监理、建设及其它单位群策群力地采取切实可行的有效措施,予以预防,杜绝出现不希望出现的问题。一.工程安全方面重大危险区域在图纸上标注,施工、监理、业主负责人在相应位置签名,并做好监控检测,监理人员监督施工方落实处理,出现异常启动应急预案,将风险控制到最小。(一)边坡坍塌防范措施主要是 78、112 栋之间冲沟上段的土体,与中海交接冲沟段的土体、中心景观区临时堆放的土体、坡顶边线边坡、各高边坡段容易受到雨水的影响而出现泥石流或边坡坍塌,根据各施工单位报批的防滑坡专项方案及应急预案,督促施工方落实,监理人员组织施工方做好监控监测,并做好记录。强调:防止地表水的影响,采取有效措施预防;出现滑移趋势的给予技术处理。(二)防洪排洪防范措施重点是中心冲沟、与中海交接段的冲沟、62 栋西边排水沟区域,雨季带来的影响很大,督促各施工单位根据批准的防排洪专项方案和应急预案落实处理,并根据现场情况予以动态处理。在图纸上标注,施工、监理、业主负责人在相应位置签名,并做好监控检测,监理人员监督施工方落实处理,出现异常启动应急预案,将风险控制到最小。1、开挖土石方前,在距坡边 2-3 米处做一条排水沟,并顺着山势进行有组织排水至排洪沟。2、对永久性挖方的边坡坡度,应按设计要求放坡,对使用时间较长的临时性挖方边坡,土质较差时,边坡可放宽一些。3、做好地面排水措施,避免积水渗泡坡脚,适当位置设 2X2X2 米集水坑,随时用抽水泵排出积水。3、在挖好的坡顶和斜坡部分用塑料布保护好,避免雨水冲刷。4、所有挡墙施工时按设计要求埋设好排泄水孔,避免挡墙施工完后内侧积水。5、配备充足的水泵等排水设施,在雨期排专人抽水。6、现场建立安全责任制,明确各段施工安全负责人。项目经理是施工现场安全的第一责任人;安全员负责施工现场日常安全工作的监督、检查、督促整改工作。7、定时巡视检查,每次巡视检查的情况和发现的问题应记入运行日记,并对出现的危情立即处理。(三)森林防火防范措施消防道路要畅通,杜绝在森林周边出现火源,做好工人的森林防火教育,配备必要的物资和设备,管理人员和工人能迅速指挥管理和操作。1、加...
