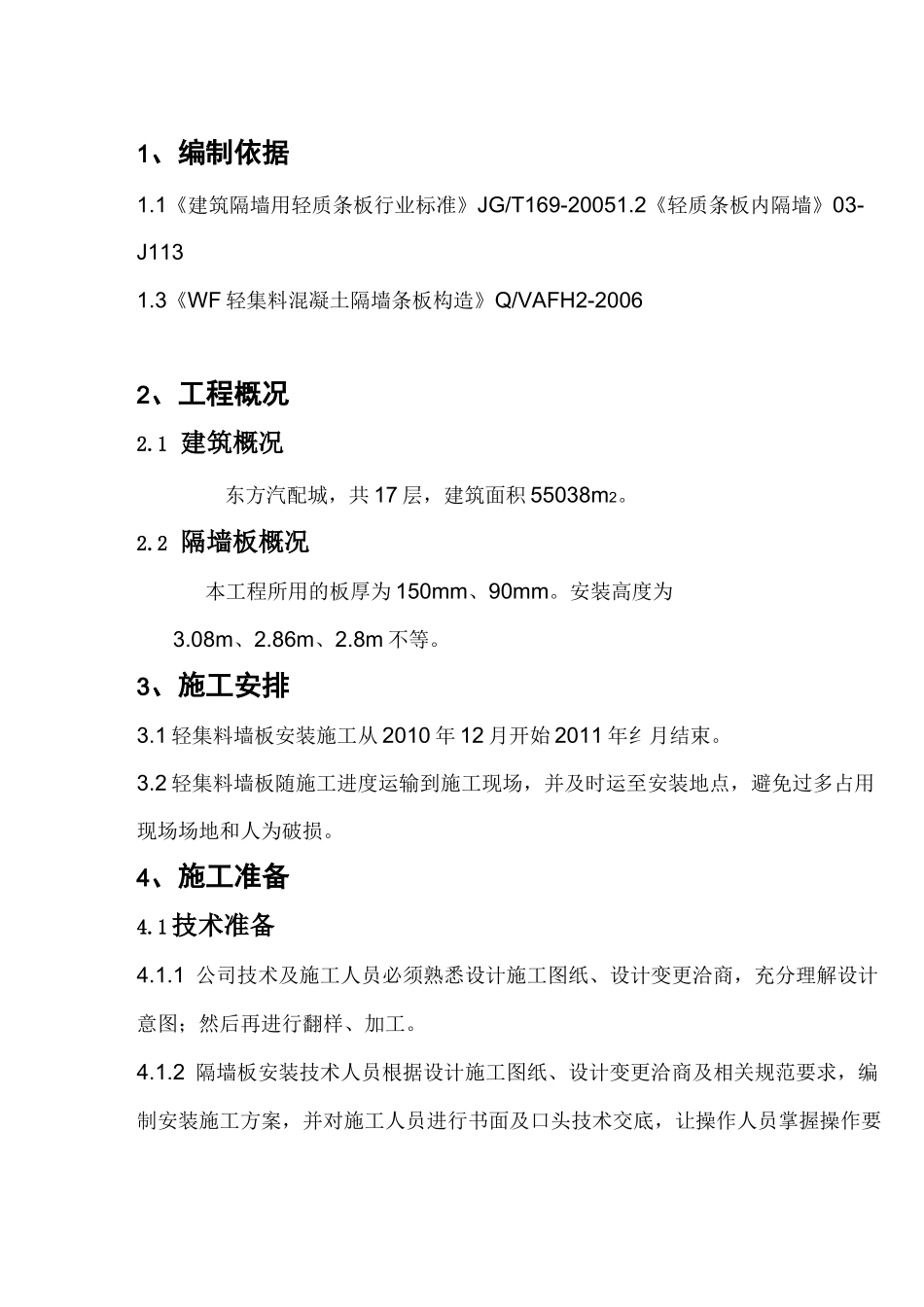

称程I」单人[批施工方案人(此文档为 Word 格式,下载后可以任意编辑修改!)(文件备案编号:)编制日期:年月日1 编制依据………………………2 工程概况………………………3 施工安排………………………4 施工准备………………………5 施工方法及技术措施………………………6 各项施工管理措施………………………7 工程验收………………………8 主要节点做法1、编制依据1.1《建筑隔墙用轻质条板行业标准》JG/T169-20051.2《轻质条板内隔墙》03-J1131.3《WF 轻集料混凝土隔墙条板构造》Q/VAFH2-20062、工程概况2.1 建筑概况东方汽配城,共 17 层,建筑面积 55038m2。2.2 隔墙板概况本工程所用的板厚为 150mm、90mm。安装高度为3.08m、2.86m、2.8m 不等。3、施工安排3.1 轻集料墙板安装施工从 2010 年 12 月开始 2011 年纟月结束。3.2 轻集料墙板随施工进度运输到施工现场,并及时运至安装地点,避免过多占用现场场地和人为破损。4、施工准备4.1 技术准备4.1.1 公司技术及施工人员必须熟悉设计施工图纸、设计变更洽商,充分理解设计意图;然后再进行翻样、加工。4.1.2 隔墙板安装技术人员根据设计施工图纸、设计变更洽商及相关规范要求,编制安装施工方案,并对施工人员进行书面及口头技术交底,让操作人员掌握操作要点。4.1.3 施工操作人员先测放隔墙板边线,我公司安装人员再根据翻样图,对号依次进行。4.2 施工准备4.2.1 轻集料墙板运至现场并验收完成,质量合格,资料齐全。4.2.2 轻集料墙板安装地点清理干净,墙边线测放且验收完成。4.2.3 轻集料墙板安装辅助材料:导向支撑撬棒、木楔、抹灰板、拖线板、切割机、钢卡、射钉枪等相关工机具准备就序。4.2.6 劳动力计划序号工种人数备注1壮工6可根据总包方2技工2进度需求适量3安全管理员1增减人员4现场管理人员15、施工方法及技术措施5.1 隔墙板施工工艺流程轻隔墙与结构墙面、楼面接触部位基层清理―„测放墙面板边线―.弹出门窗、洞口、管线及预留孔洞―.钉隔墙钢卡—,安装隔墙板—,处理门窗洞口—,拼接缝处理。5.2 安装施工要点5.2.1 清理对即将安装隔墙板的顶板、楼板面及结构墙面进行彻底清理,必须保证隔墙板安装接触的砼结构面平整、密实。5.2.2 放线根据设计施工图纸,测放出隔墙板边线,作为安装依据。5.2.3 根据排板图,在条板拼缝的上端,预先将 U 型钢板卡用射钉固定在顶板上。5.2.4 隔墙板安装先固定整体墙板,后固定门窗洞口墙板,先整...
