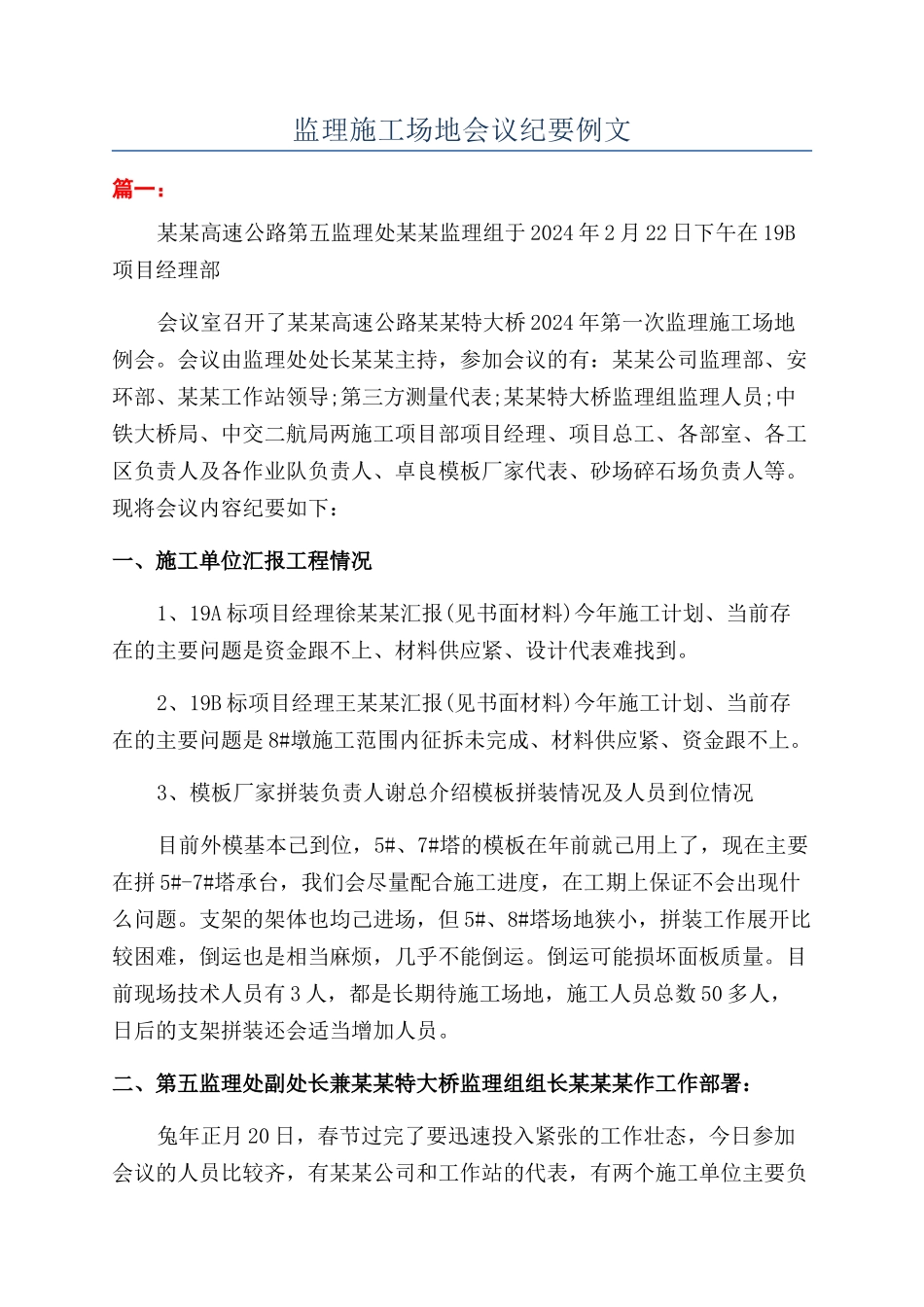

监理施工场地会议纪要例文篇一:某某高速公路第五监理处某某监理组于 2024 年 2 月 22 日下午在 19B项目经理部会议室召开了某某高速公路某某特大桥 2024 年第一次监理施工场地例会
会议由监理处处长某某主持,参加会议的有:某某公司监理部、安环部、某某工作站领导;第三方测量代表;某某特大桥监理组监理人员;中铁大桥局、中交二航局两施工项目部项目经理、项目总工、各部室、各工区负责人及各作业队负责人、卓良模板厂家代表、砂场碎石场负责人等
现将会议内容纪要如下:一、施工单位汇报工程情况1、19A 标项目经理徐某某汇报(见书面材料)今年施工计划、当前存在的主要问题是资金跟不上、材料供应紧、设计代表难找到
2、19B 标项目经理王某某汇报(见书面材料)今年施工计划、当前存在的主要问题是 8#墩施工范围内征拆未完成、材料供应紧、资金跟不上
3、模板厂家拼装负责人谢总介绍模板拼装情况及人员到位情况目前外模基本己到位,5#、7#塔的模板在年前就己用上了,现在主要在拼 5#-7#塔承台,我们会尽量配合施工进度,在工期上保证不会出现什么问题
支架的架体也均己进场,但 5#、8#塔场地狭小,拼装工作展开比较困难,倒运也是相当麻烦,几乎不能倒运
倒运可能损坏面板质量
目前现场技术人员有 3 人,都是长期待施工场地,施工人员总数 50 多人,日后的支架拼装还会适当增加人员

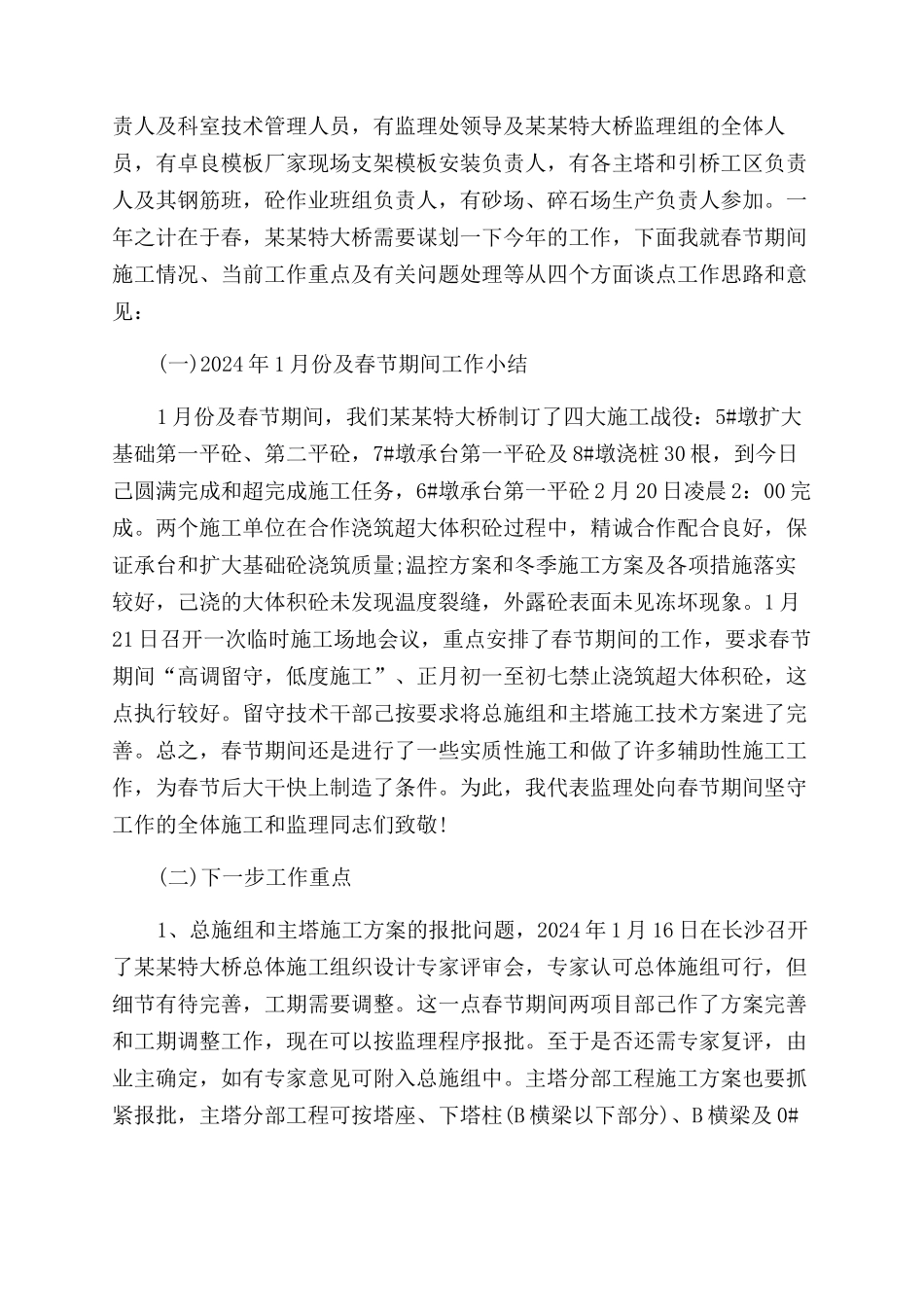

二、第五监理处副处长兼某某特大桥监理组组长某某某作工作部署:兔年正月 20 日,春节过完了要迅速投入紧张的工作壮态,今日参加会议的人员比较齐,有某某公司和工作站的代表,有两个施工单位主要负责人及科室技术管理人员,有监理处领导及某某特大桥监理组的全体人员,有卓良模板厂家现场支架模板安装负责人,有各主塔和引桥工区负责人及其钢筋班,砼作业班组负责人,有砂场、碎石场生产负责人参加

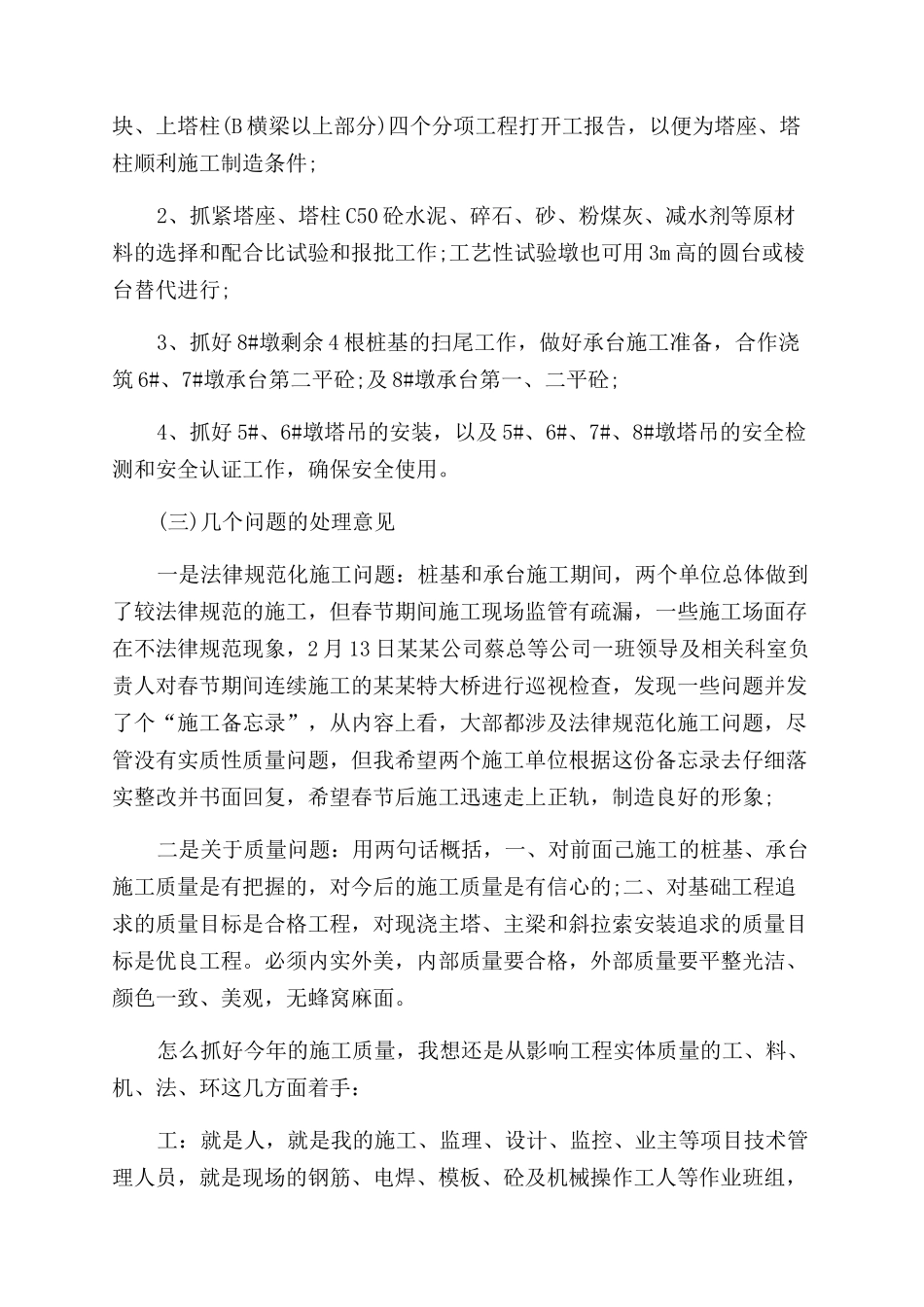

一年之计在于春,某某特大桥需要谋划一下今年的工作,下
