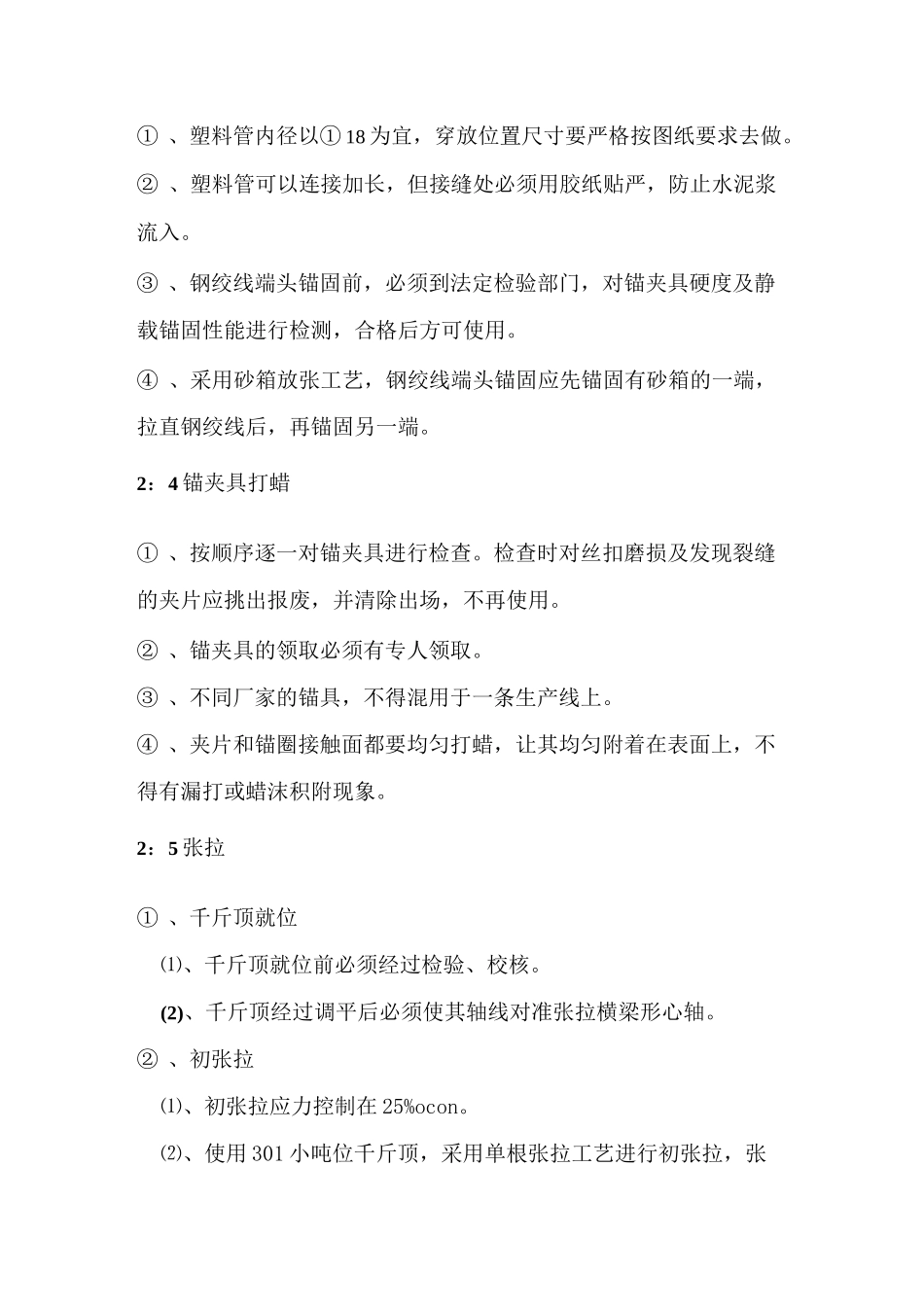

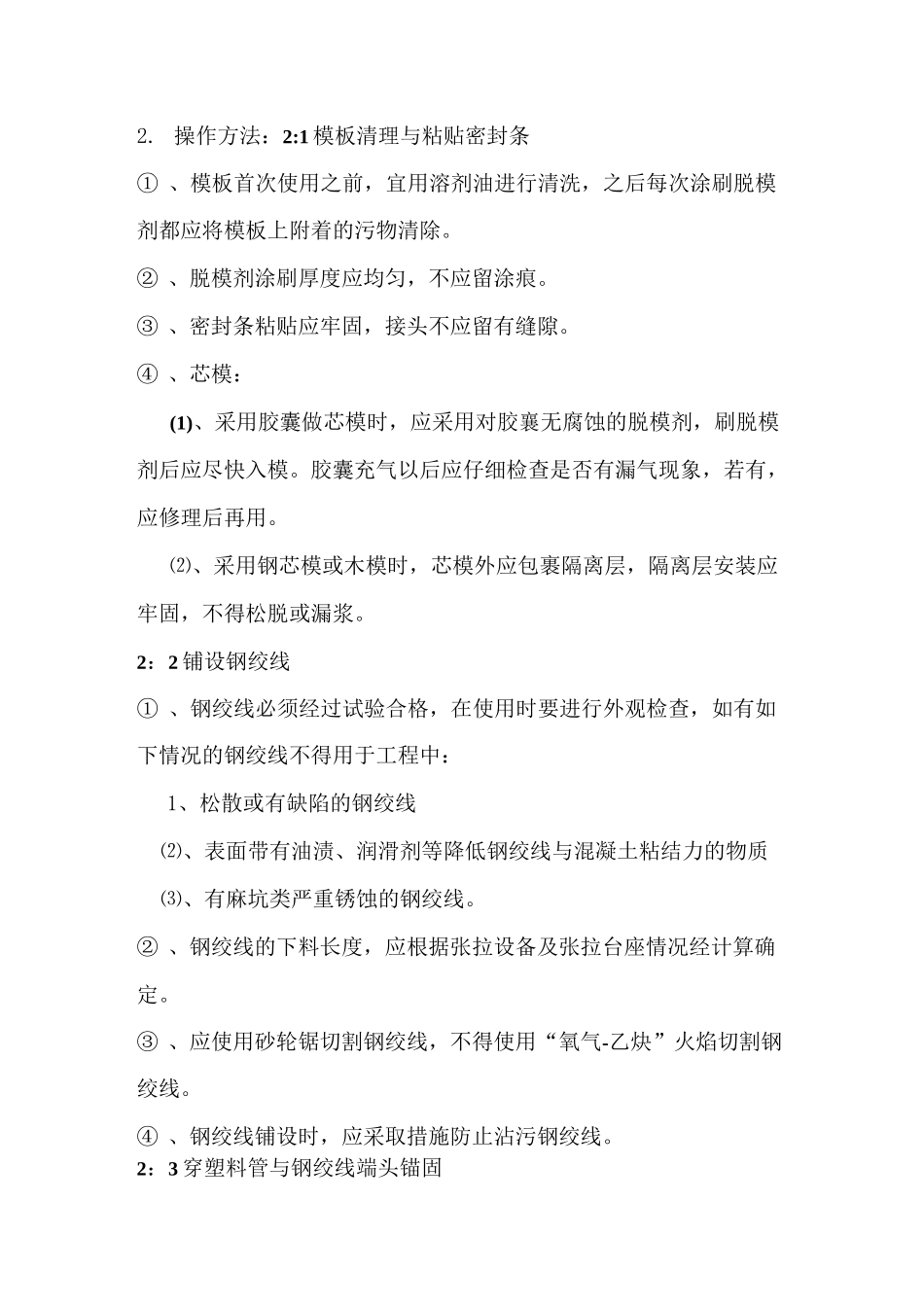

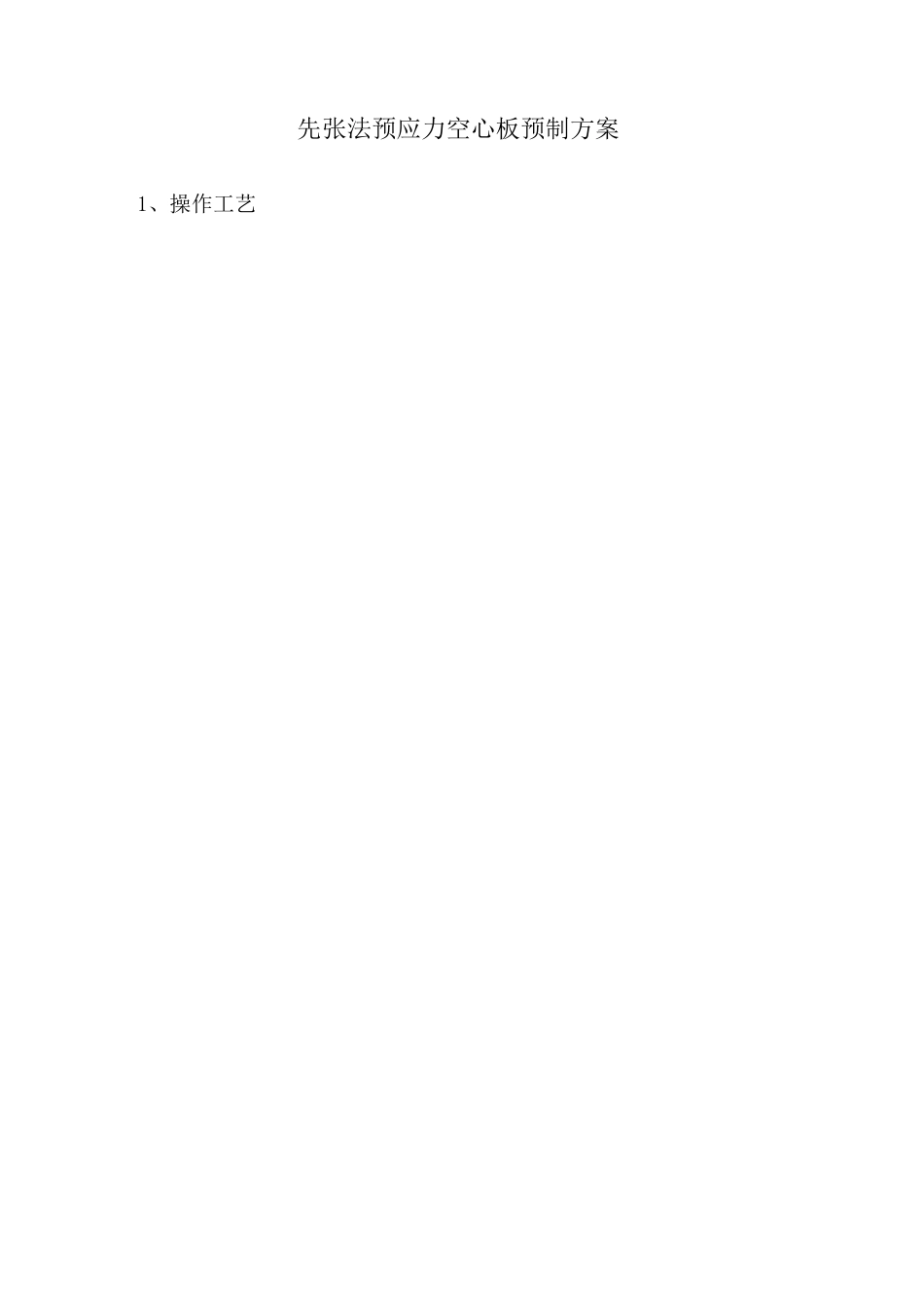

1、操作工艺先张法预应力空心板预制方案2. 操作方法:2:1 模板清理与粘贴密封条① 、模板首次使用之前,宜用溶剂油进行清洗,之后每次涂刷脱模剂都应将模板上附着的污物清除。② 、脱模剂涂刷厚度应均匀,不应留涂痕。③ 、密封条粘贴应牢固,接头不应留有缝隙。④ 、芯模:(1)、采用胶囊做芯模时,应采用对胶襄无腐蚀的脱模剂,刷脱模剂后应尽快入模。胶囊充气以后应仔细检查是否有漏气现象,若有,应修理后再用。⑵、采用钢芯模或木模时,芯模外应包裹隔离层,隔离层安装应牢固,不得松脱或漏浆。2:2 铺设钢绞线① 、钢绞线必须经过试验合格,在使用时要进行外观检查,如有如下情况的钢绞线不得用于工程中:1、松散或有缺陷的钢绞线⑵、表面带有油渍、润滑剂等降低钢绞线与混凝土粘结力的物质⑶、有麻坑类严重锈蚀的钢绞线。② 、钢绞线的下料长度,应根据张拉设备及张拉台座情况经计算确定。③ 、应使用砂轮锯切割钢绞线,不得使用“氧气-乙炔”火焰切割钢绞线。④ 、钢绞线铺设时,应采取措施防止沾污钢绞线。2:3 穿塑料管与钢绞线端头锚固① 、塑料管内径以① 18 为宜,穿放位置尺寸要严格按图纸要求去做。② 、塑料管可以连接加长,但接缝处必须用胶纸贴严,防止水泥浆流入。③ 、钢绞线端头锚固前,必须到法定检验部门,对锚夹具硬度及静载锚固性能进行检测,合格后方可使用。④ 、采用砂箱放张工艺,钢绞线端头锚固应先锚固有砂箱的一端,拉直钢绞线后,再锚固另一端。2:4 锚夹具打蜡① 、按顺序逐一对锚夹具进行检查。检查时对丝扣磨损及发现裂缝的夹片应挑出报废,并清除出场,不再使用。② 、锚夹具的领取必须有专人领取。③ 、不同厂家的锚具,不得混用于一条生产线上。④ 、夹片和锚圈接触面都要均匀打蜡,让其均匀附着在表面上,不得有漏打或蜡沫积附现象。2:5 张拉① 、千斤顶就位⑴、千斤顶就位前必须经过检验、校核。(2)、千斤顶经过调平后必须使其轴线对准张拉横梁形心轴。② 、初张拉⑴、初张拉应力控制在 25%ocon。⑵、使用 301 小吨位千斤顶,采用单根张拉工艺进行初张拉,张拉时应缓慢进行,自两边向中间对称拉紧。⑶、初张拉进行时,当油表开始启动便记录,初张拉的伸长量,拉至 25%ocon 时,测量延长度。⑷、张拉控制应力要准确,油表计数要精确,尽可能使每一根钢绞线应力相等。③ 、整体张拉⑴、张拉时两个油泵的表针应缓慢上升,速度均匀且相同。⑵、张拉工必须是经过专门训练,且...
