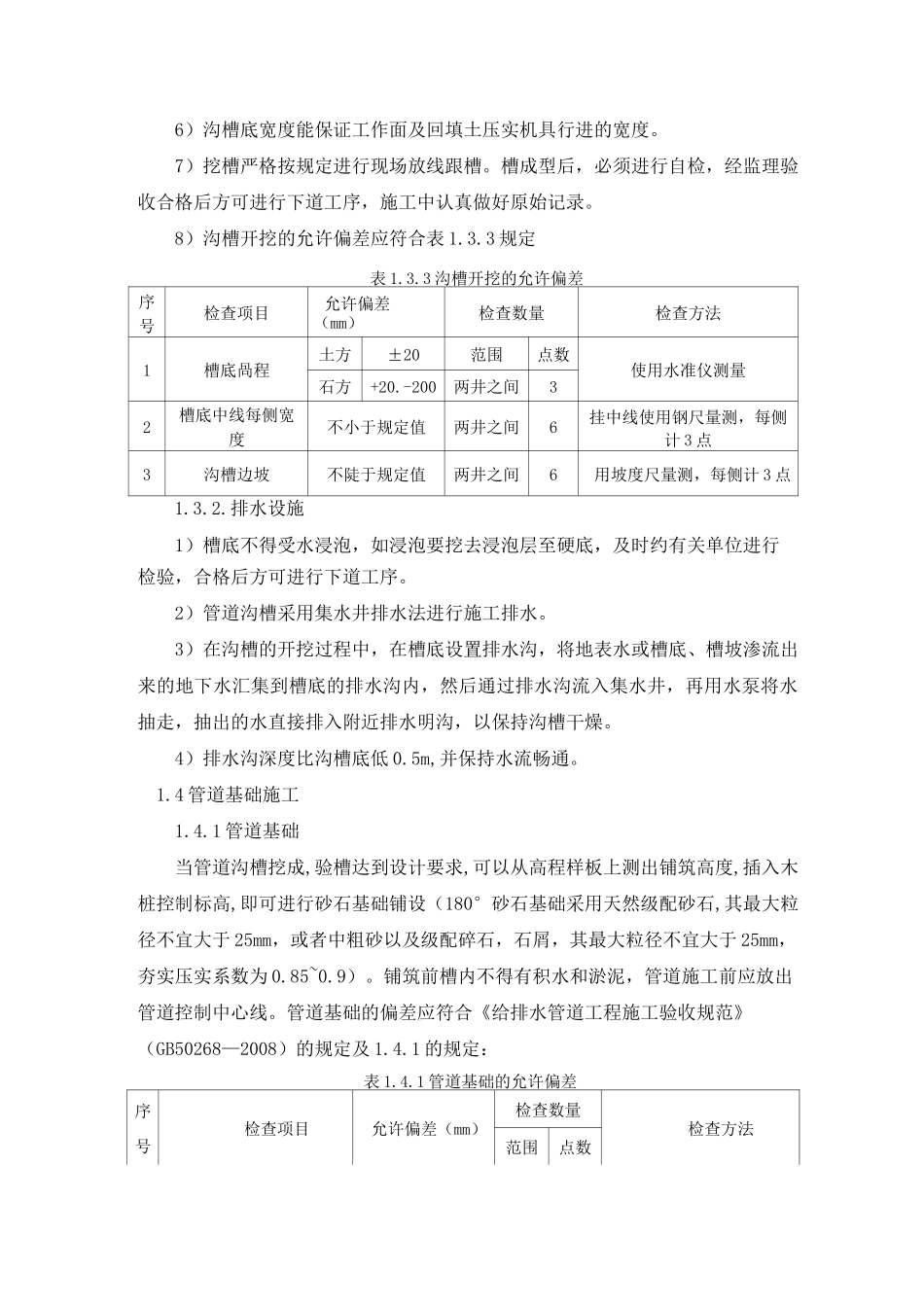

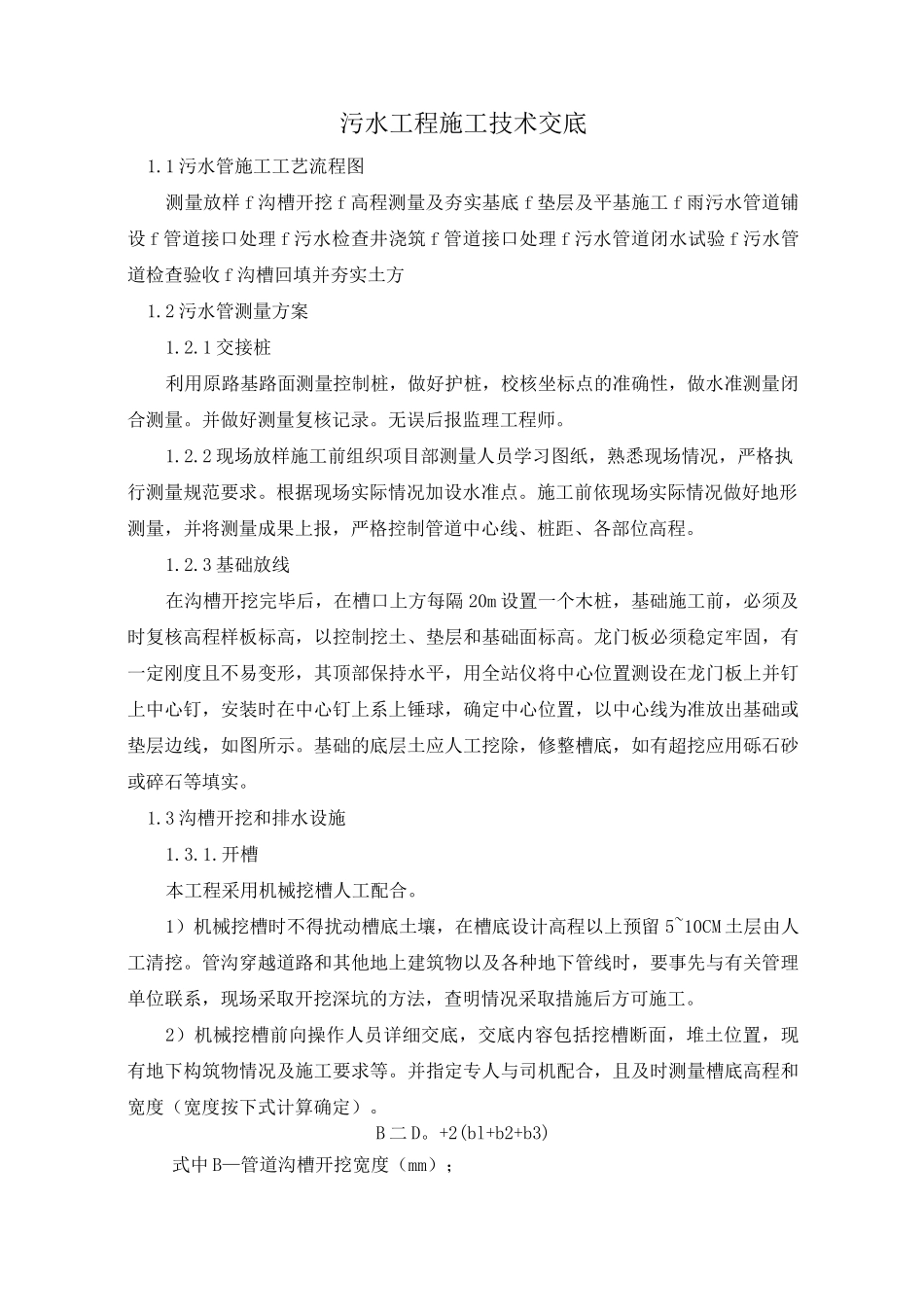

污水工程施工技术交底1
1 污水管施工工艺流程图测量放样 f 沟槽开挖 f 高程测量及夯实基底 f 垫层及平基施工 f 雨污水管道铺设 f 管道接口处理 f 污水检查井浇筑 f 管道接口处理 f 污水管道闭水试验 f 污水管道检查验收 f 沟槽回填并夯实土方1
2 污水管测量方案1
1 交接桩利用原路基路面测量控制桩,做好护桩,校核坐标点的准确性,做水准测量闭合测量
并做好测量复核记录
无误后报监理工程师
2 现场放样施工前组织项目部测量人员学习图纸,熟悉现场情况,严格执行测量规范要求
根据现场实际情况加设水准点
施工前依现场实际情况做好地形测量,并将测量成果上报,严格控制管道中心线、桩距、各部位高程
3 基础放线在沟槽开挖完毕后,在槽口上方每隔 20m 设置一个木桩,基础施工前,必须及时复核高程样板标高,以控制挖土、垫层和基础面标高
龙门板必须稳定牢固,有一定刚度且不易变形,其顶部保持水平,用全站仪将中心位置测设在龙门板上并钉上中心钉,安装时在中心钉上系上锤球,确定中心位置,以中心线为准放出基础或垫层边线,如图所示
基础的底层土应人工挖除,修整槽底,如有超挖应用砾石砂或碎石等填实
3 沟槽开挖和排水设施1
开槽本工程采用机械挖槽人工配合
1)机械挖槽时不得扰动槽底土壤,在槽底设计高程以上预留 5~10CM 土层由人工清挖
管沟穿越道路和其他地上建筑物以及各种地下管线时,要事先与有关管理单位联系,现场采取开挖深坑的方法,查明情况采取措施后方可施工
2)机械挖槽前向操作人员详细交底,交底内容包括挖槽断面,堆土位置,现有地下构筑物情况及施工要求等
并指定专人与司机配合,且及时测量槽底高程和宽度(宽度按下式计算确定)

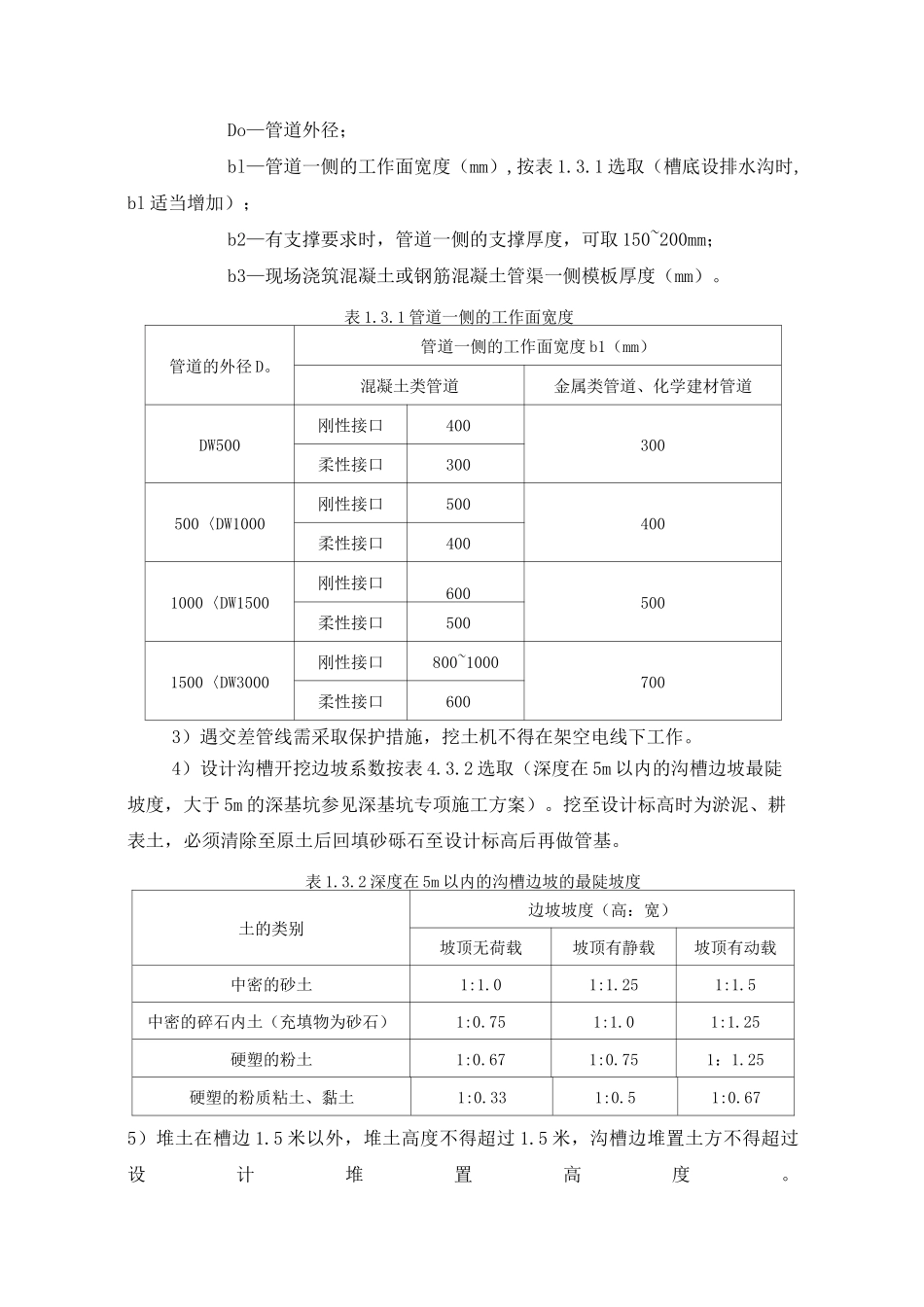

+2(bl+b2+b3)式中 B—管道沟槽开挖宽度(mm);Do—管道外径;bl—管道一侧的工作面宽度(mm),按表 1
