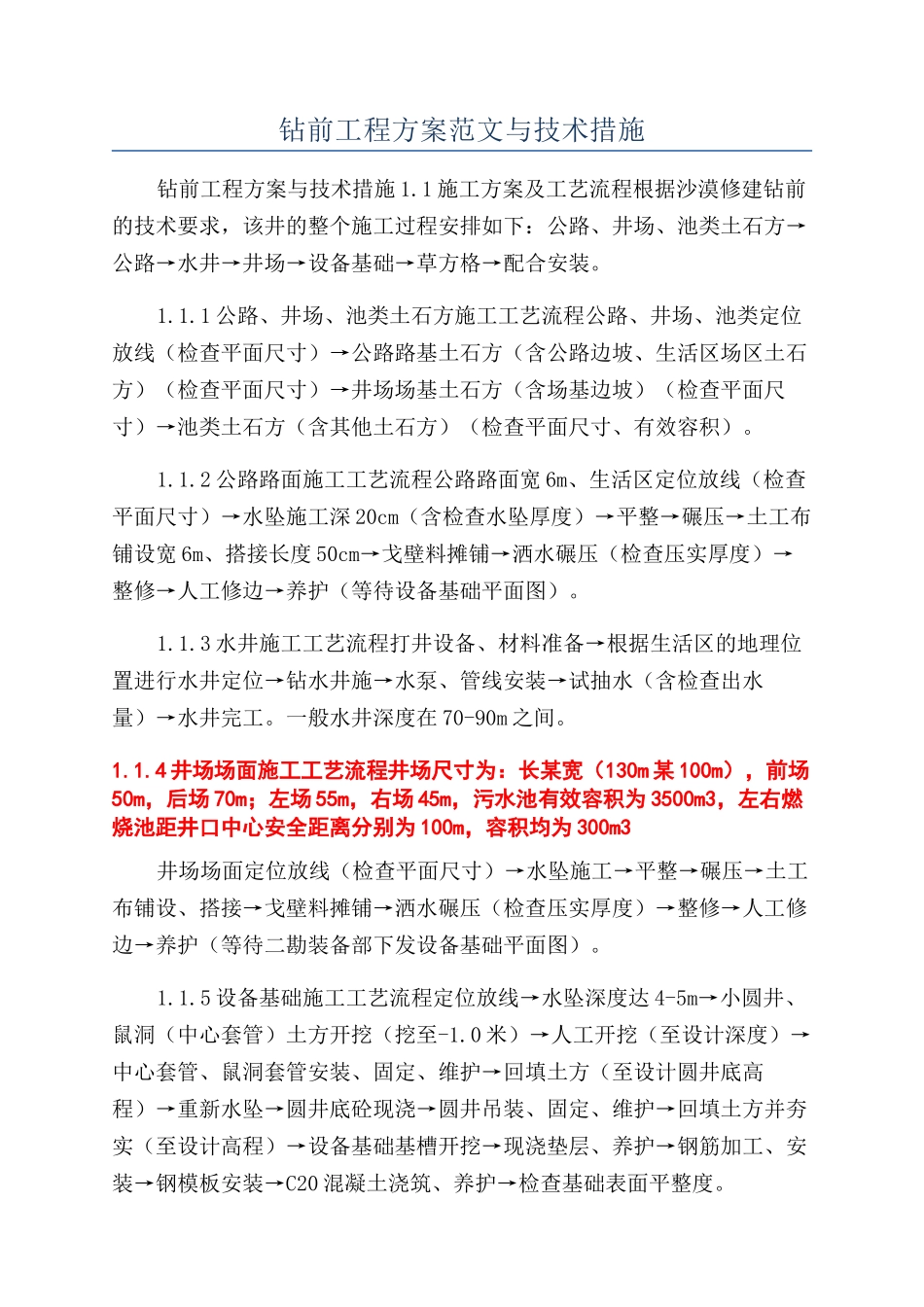

钻前工程方案范文与技术措施钻前工程方案与技术措施 1
1 施工方案及工艺流程根据沙漠修建钻前的技术要求,该井的整个施工过程安排如下:公路、井场、池类土石方→公路→水井→井场→设备基础→草方格→配合安装
1 公路、井场、池类土石方施工工艺流程公路、井场、池类定位放线(检查平面尺寸)→公路路基土石方(含公路边坡、生活区场区土石方)(检查平面尺寸)→井场场基土石方(含场基边坡)(检查平面尺寸)→池类土石方(含其他土石方)(检查平面尺寸、有效容积)
2 公路路面施工工艺流程公路路面宽 6m、生活区定位放线(检查平面尺寸)→水坠施工深 20cm(含检查水坠厚度)→平整→碾压→土工布铺设宽 6m、搭接长度 50cm→戈壁料摊铺→洒水碾压(检查压实厚度)→整修→人工修边→养护(等待设备基础平面图)
3 水井施工工艺流程打井设备、材料准备→根据生活区的地理位置进行水井定位→钻水井施→水泵、管线安装→试抽水(含检查出水量)→水井完工
一般水井深度在 70-90m 之间
4 井场场面施工工艺流程井场尺寸为:长某宽(130m 某 100m),前场50m,后场 70m;左场 55m,右场 45m,污水池有效容积为 3500m3,左右燃烧池距井口中心安全距离分别为 100m,容积均为 300m3井场场面定位放线(检查平面尺寸)→水坠施工→平整→碾压→土工布铺设、搭接→戈壁料摊铺→洒水碾压(检查压实厚度)→整修→人工修边→养护(等待二勘装备部下发设备基础平面图)
5 设备基础施工工艺流程定位放线→水坠深度达 4-5m→小圆井、鼠洞(中心套管)土方开挖(挖至-1

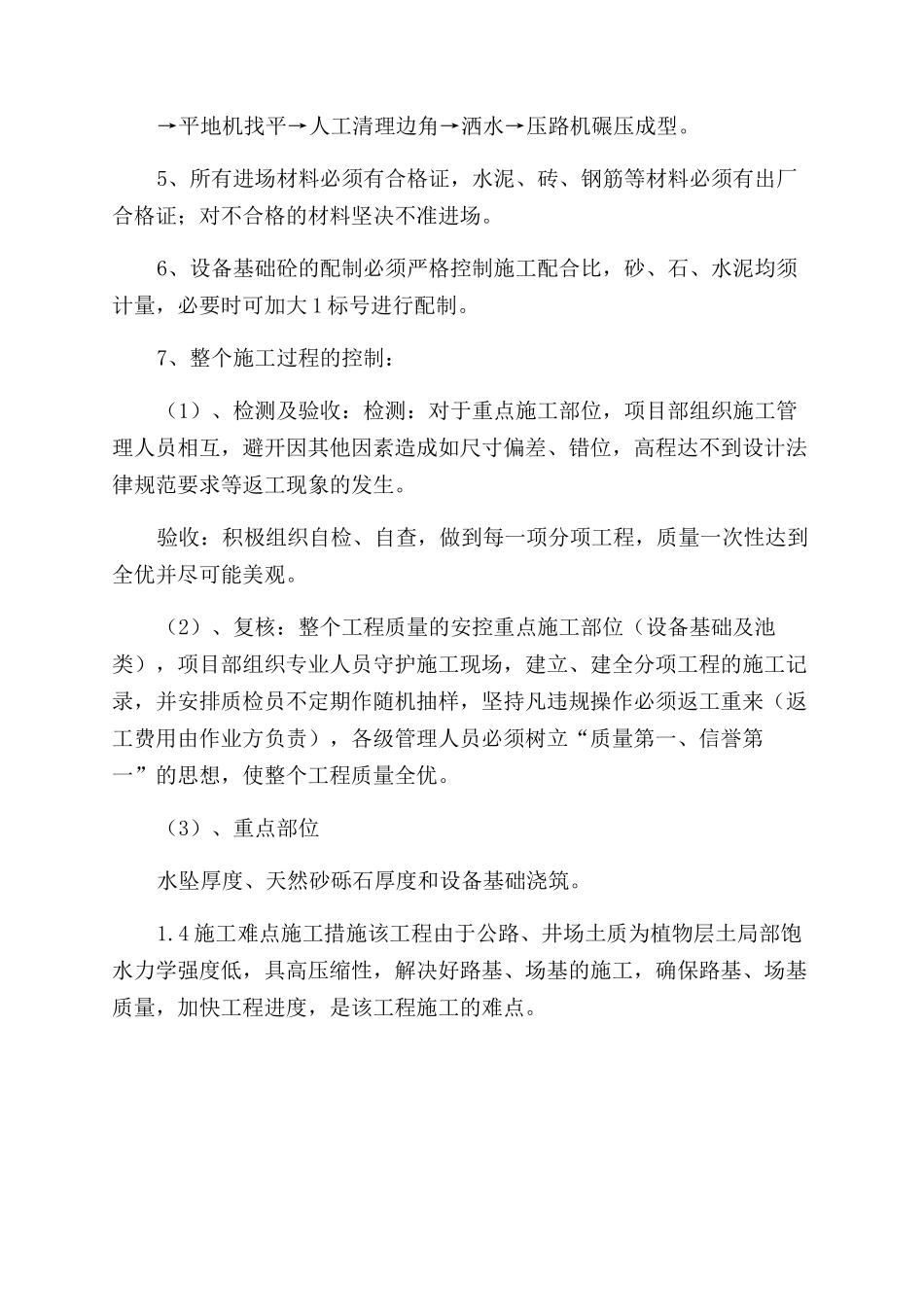

0 米)→人工开挖(至设计深度)→中心套管、鼠洞套管安装、固定、维护→回填土方(至设计圆井底高程)→重新水坠→圆井底砼现浇→圆井吊装、固定、维护→回填土方并夯实(至设计高程)→设备基础基槽开挖→现浇垫层、
