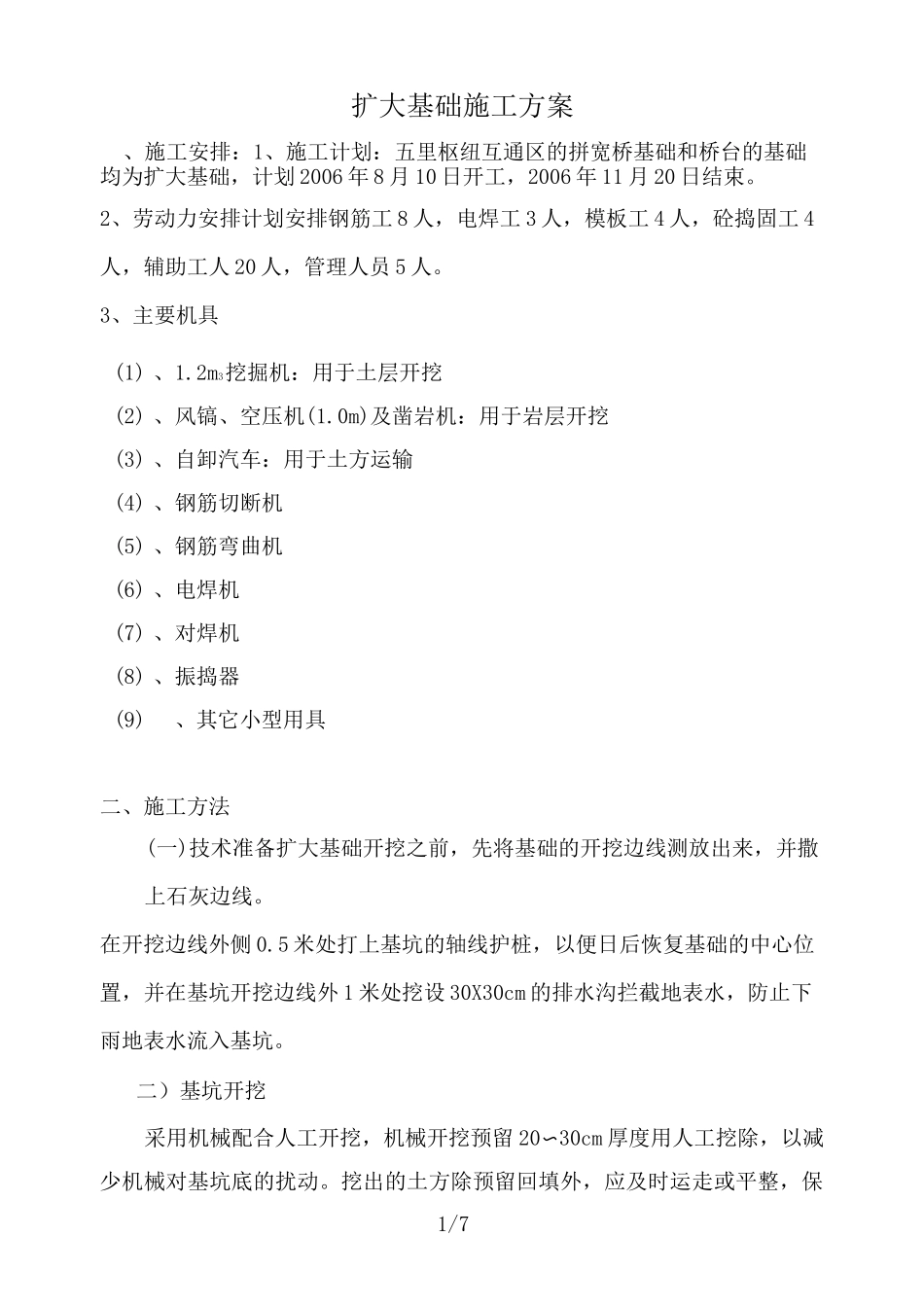

1/7扩大基础施工方案、施工安排:1、施工计划:五里枢纽互通区的拼宽桥基础和桥台的基础均为扩大基础,计划 2006 年 8 月 10 日开工,2006 年 11 月 20 日结束
2、劳动力安排计划安排钢筋工 8 人,电焊工 3 人,模板工 4 人,砼捣固工 4人,辅助工人 20 人,管理人员 5 人
3、主要机具(1) 、1
2m3挖掘机:用于土层开挖(2) 、风镐、空压机(1
0m)及凿岩机:用于岩层开挖(3) 、自卸汽车:用于土方运输(4) 、钢筋切断机(5) 、钢筋弯曲机(6) 、电焊机(7) 、对焊机(8) 、振捣器(9)、其它小型用具二、施工方法(一)技术准备扩大基础开挖之前,先将基础的开挖边线测放出来,并撒上石灰边线
在开挖边线外侧 0
5 米处打上基坑的轴线护桩,以便日后恢复基础的中心位置,并在基坑开挖边线外 1 米处挖设 30X30cm 的排水沟拦截地表水,防止下雨地表水流入基坑
二)基坑开挖采用机械配合人工开挖,机械开挖预留 20〜30cm 厚度用人工挖除,以减少机械对基坑底的扰动
挖出的土方除预留回填外,应及时运走或平整,保2/7持施工现场的文明整洁
基坑开挖应较基础平面尺寸每边多出 0
5m,并在四周挖设集水边沟,于基坑拐角挖设集水坑积水,使用潜水泵抽水,排到基坑外,以利于作业施工
基坑挖至设计标高后,立即请监理进行验收
抽排水时注意,排水不得对下步施工有影响或影响基坑壁受力
(三)模板安装基础模板采用建筑钢模,四周用方木支撑加固
模板表面清理,涂脱模剂
模板安装就位后应复核其中心位置并检查垂直度

模板安装见下图(四)钢筋、混凝土施工说明:1、扩大基础模板采用组合钢模板,四周支撑分四层支设
钢筋在钢筋加工场地集中加 2、工模,板安运装至注工意控地制绑垂直扎度成和型顶面,高并程
将墩(台)预埋钢筋安装准确
混凝土施工前,应先检查模板的中心位置
