主体工程施工质量控制措施1、凭借我公司的质量管理实力和严格的质量管理体系,完全有能力满足用户要优质产品的要求,我们历来重信誉、守合同
保证本工程制定的质量目标为优良
为了达到工程质量管理目标,施工中严格按公司质量管理体系认真熟悉图纸并严格按图施工,根据新的施工规范和新的质量管理要求及操作细则应用新技术、新工艺和新的管理思维模式来实现既定目标
除建立工程质量管理体系外,应认真履行技术措施和质量标准,向各级施工人员进行详细的讲解交底,让作业人员真正做到心领神会,施工中准确无误
工程质量的优劣,关键在项目
2、对特殊过程和关键过程由具备资格或经培训合格的人员进行监控,操作者按要求持证上岗,并做好记录
各种质量记录必须妥善保管
凡由总包单位分包给专业施工队伍承担的关键和特殊过程,例如防水工程,分包单位必须向总包单位报施工方案,并经项目部项目工程师审核,报公司技术科批准后,方能施工
在分包项目实施过程中,总包单位施工员、质检员应会同建设监理人员对分包工程的施工工艺和工程质量进行监控
分包工程完工后,分包单位应将分包项目的质量检查记录,质量评定记录送总包单位归档

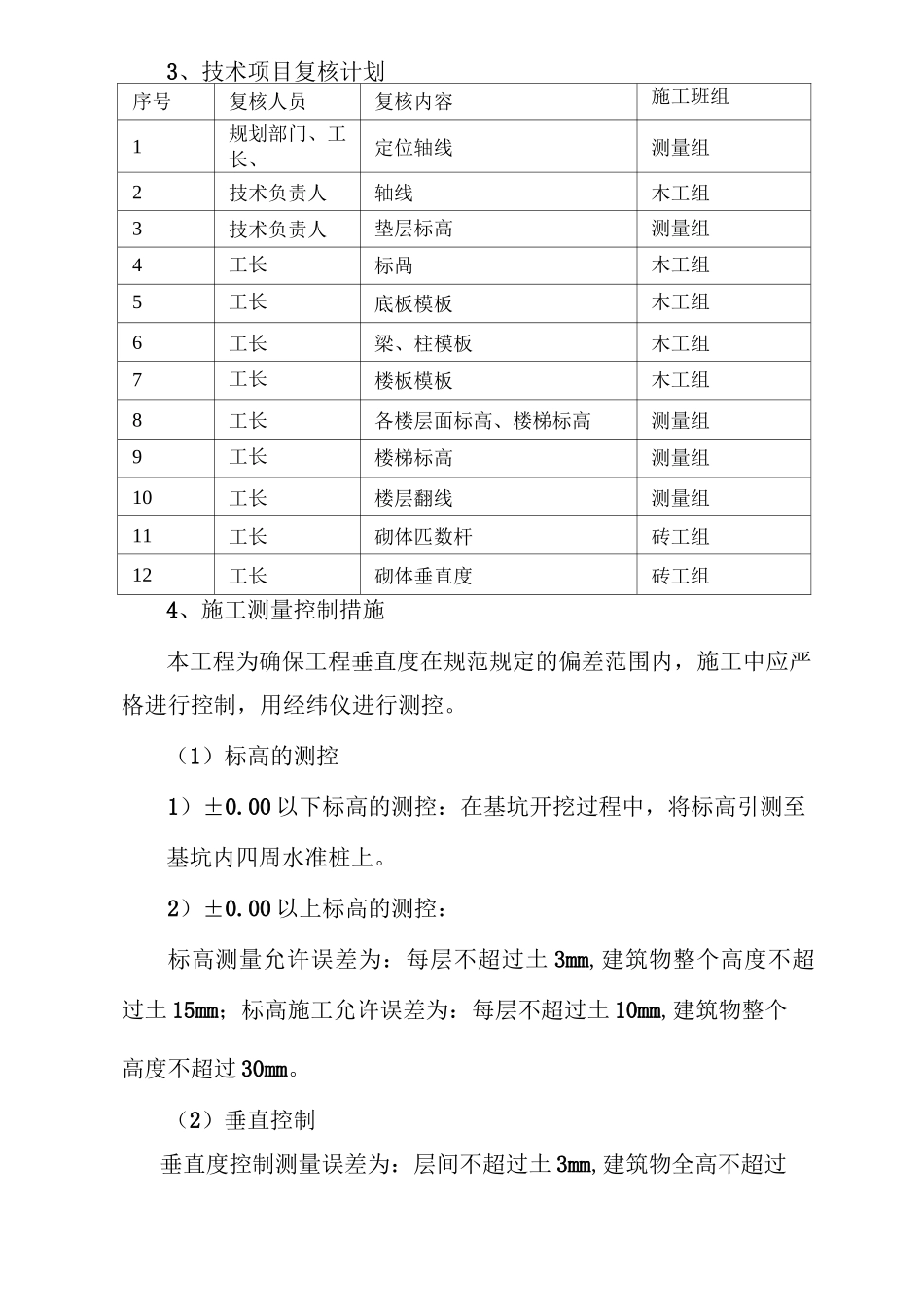

3、技术项目复核计划序号复核人员复核内容施工班组1规划部门、工长、定位轴线测量组2技术负责人轴线木工组3技术负责人垫层标高测量组4工长标咼木工组5工长底板模板木工组6工长梁、柱模板木工组7工长楼板模板木工组8工长各楼层面标高、楼梯标高测量组9工长楼梯标高测量组10工长楼层翻线测量组11工长砌体匹数杆砖工组12工长砌体垂直度砖工组4、施工测量控制措施本工程为确保工程垂直度在规范规定的偏差范围内,施工中应严格进行控制,用经纬仪进行测控
(1)标高的测控1)±0
00 以下标高的测控:在基坑开挖过程中,将标高引测至基坑内四周水准桩上

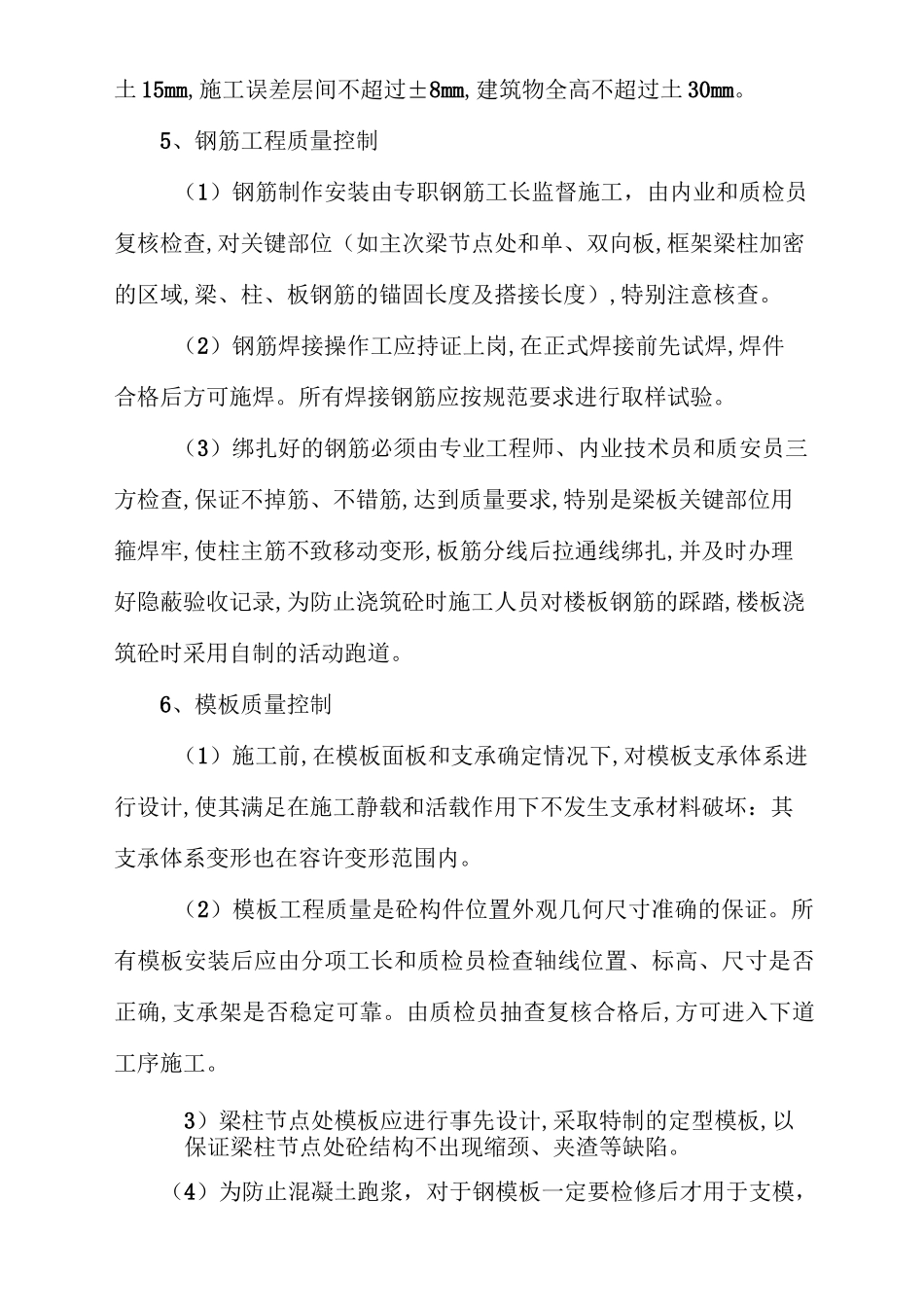

00 以上标高的测控:标高测量允许误差为:每层不超过土 3mm,建筑物整个高度不超过土 1
