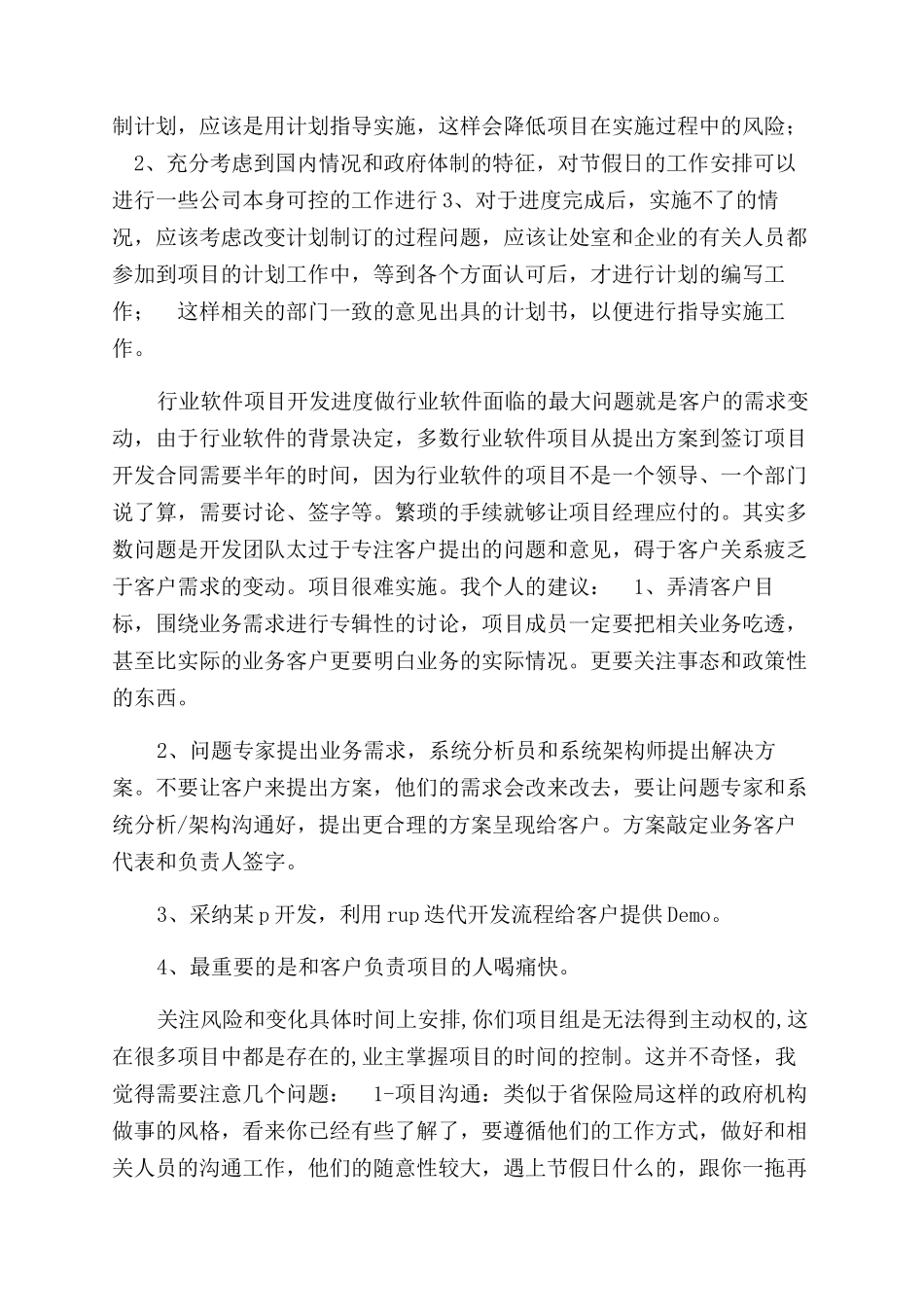

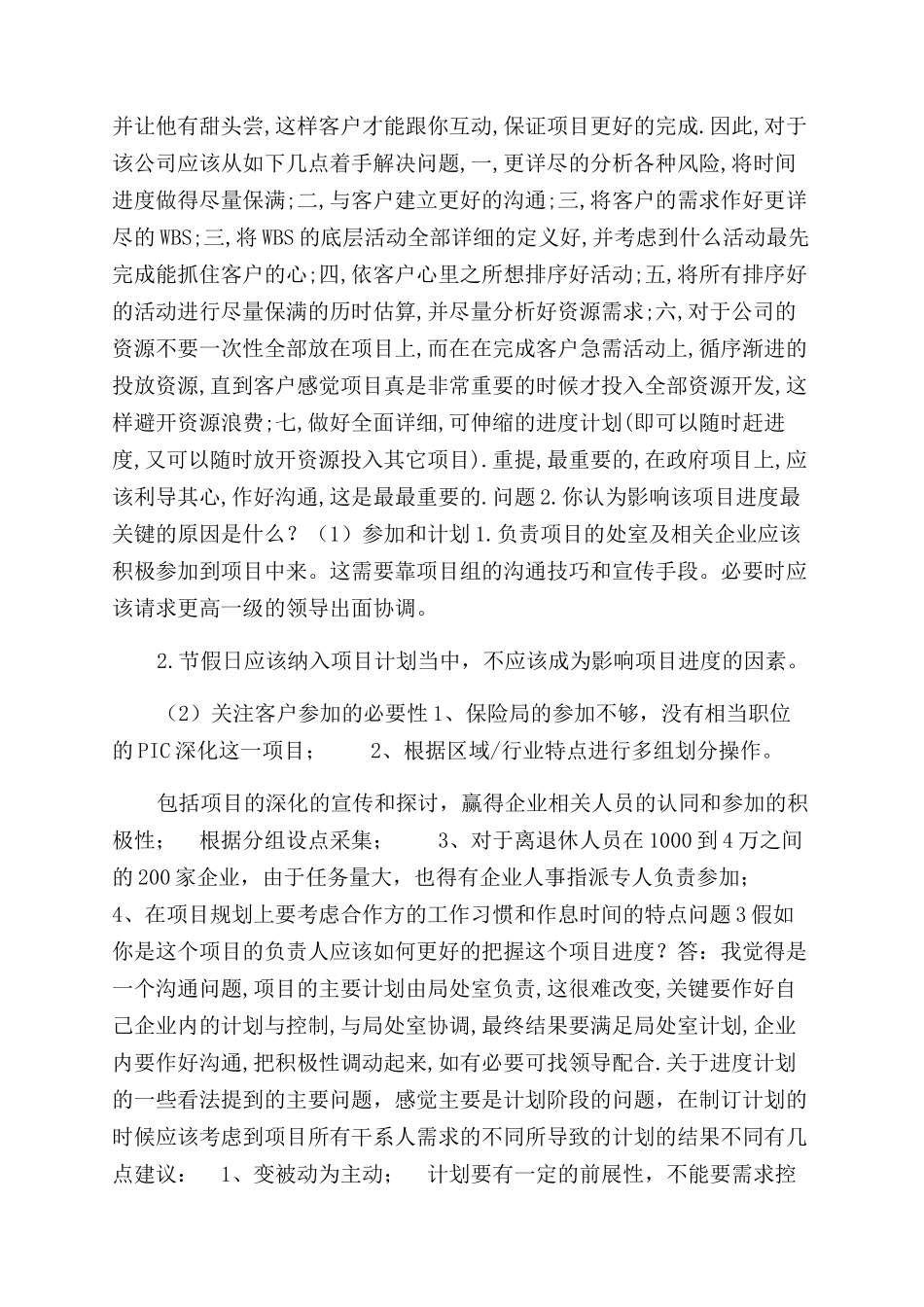

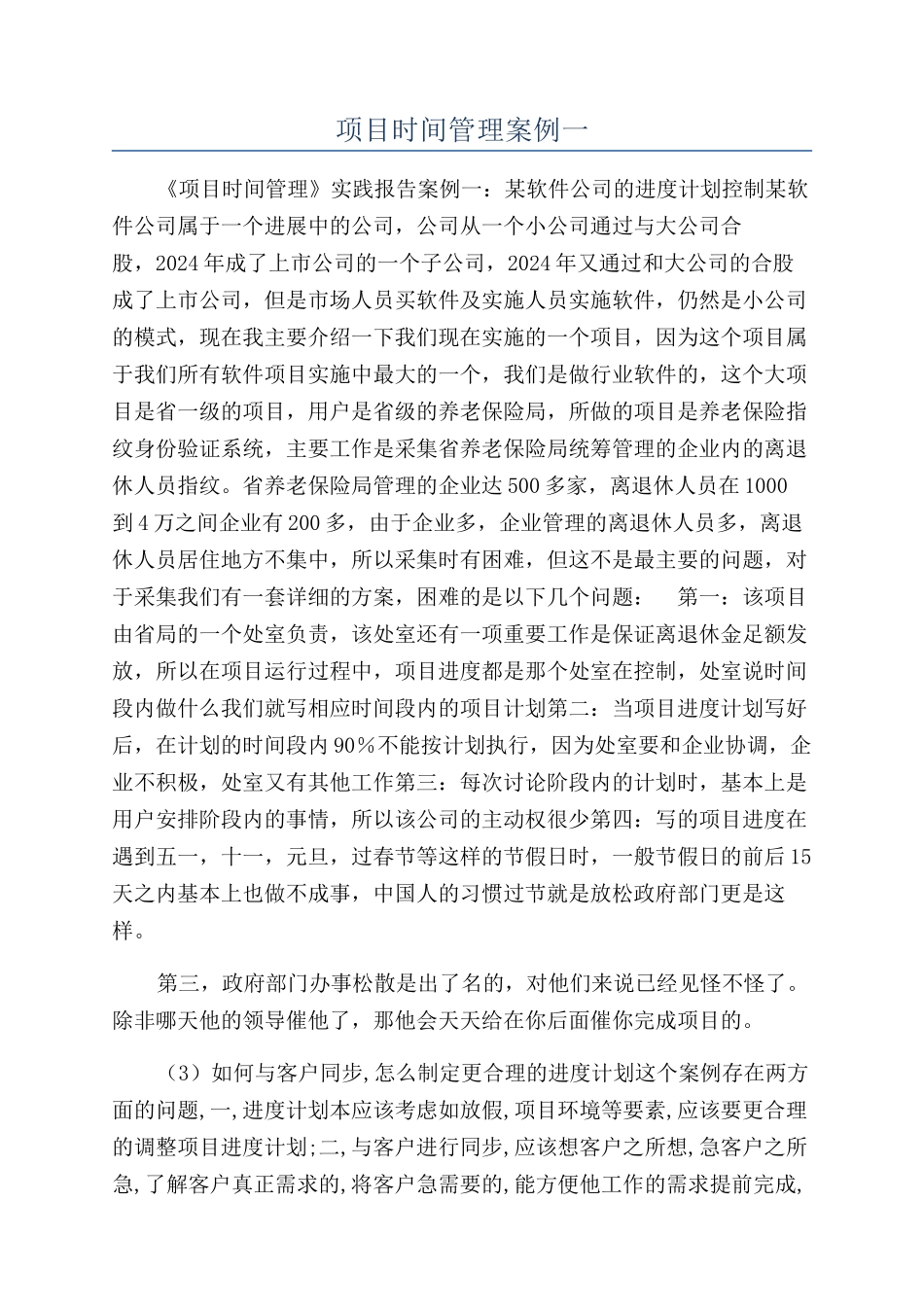

项目时间管理案例一《项目时间管理》实践报告案例一:某软件公司的进度计划控制某软件公司属于一个进展中的公司,公司从一个小公司通过与大公司合股,2024 年成了上市公司的一个子公司,2024 年又通过和大公司的合股成了上市公司,但是市场人员买软件及实施人员实施软件,仍然是小公司的模式,现在我主要介绍一下我们现在实施的一个项目,因为这个项目属于我们所有软件项目实施中最大的一个,我们是做行业软件的,这个大项目是省一级的项目,用户是省级的养老保险局,所做的项目是养老保险指纹身份验证系统,主要工作是采集省养老保险局统筹管理的企业内的离退休人员指纹。省养老保险局管理的企业达 500 多家,离退休人员在 1000到 4 万之间企业有 200 多,由于企业多,企业管理的离退休人员多,离退休人员居住地方不集中,所以采集时有困难,但这不是最主要的问题,对于采集我们有一套详细的方案,困难的是以下几个问题: 第一:该项目由省局的一个处室负责,该处室还有一项重要工作是保证离退休金足额发放,所以在项目运行过程中,项目进度都是那个处室在控制,处室说时间段内做什么我们就写相应时间段内的项目计划第二:当项目进度计划写好后,在计划的时间段内 90%不能按计划执行,因为处室要和企业协调,企业不积极,处室又有其他工作第三:每次讨论阶段内的计划时,基本上是用户安排阶段内的事情,所以该公司的主动权很少第四:写的项目进度在遇到五一,十一,元旦,过春节等这样的节假日时,一般节假日的前后 15天之内基本上也做不成事,中国人的习惯过节就是放松政府部门更是这样。第三,政府部门办事松散是出了名的,对他们来说已经见怪不怪了。除非哪天他的领导催他了,那他会天天给在你后面催你完成项目的。(3)如何与客户同步,怎么制定更合理的进度计划这个案例存在两方面的问题,一,进度计划本应该考虑如放假,项目环境等要素,应该要更合理的调整项目进度计划;二,与客户进行同步,应该想客户之所想,急客户之所急,了解客户真正需求的,将客户急需要的,能方便他工作的需求提前完成,并让他有甜头尝,这样客户才能跟你互动,保证项目更好的完成.因此,对于该公司应该从如下几点着手解决问题,一,更详尽的分析各种风险,将时间进度做得尽量保满;二,与客户建立更好的沟通;三,将客户的需求作好更详尽的 WBS;三,将 WBS 的底层活动全部详细的定义好,并考虑到什么活动最先完成能抓住客户的心;四,依客户心里之所想排序好活动;五,将所有排...
