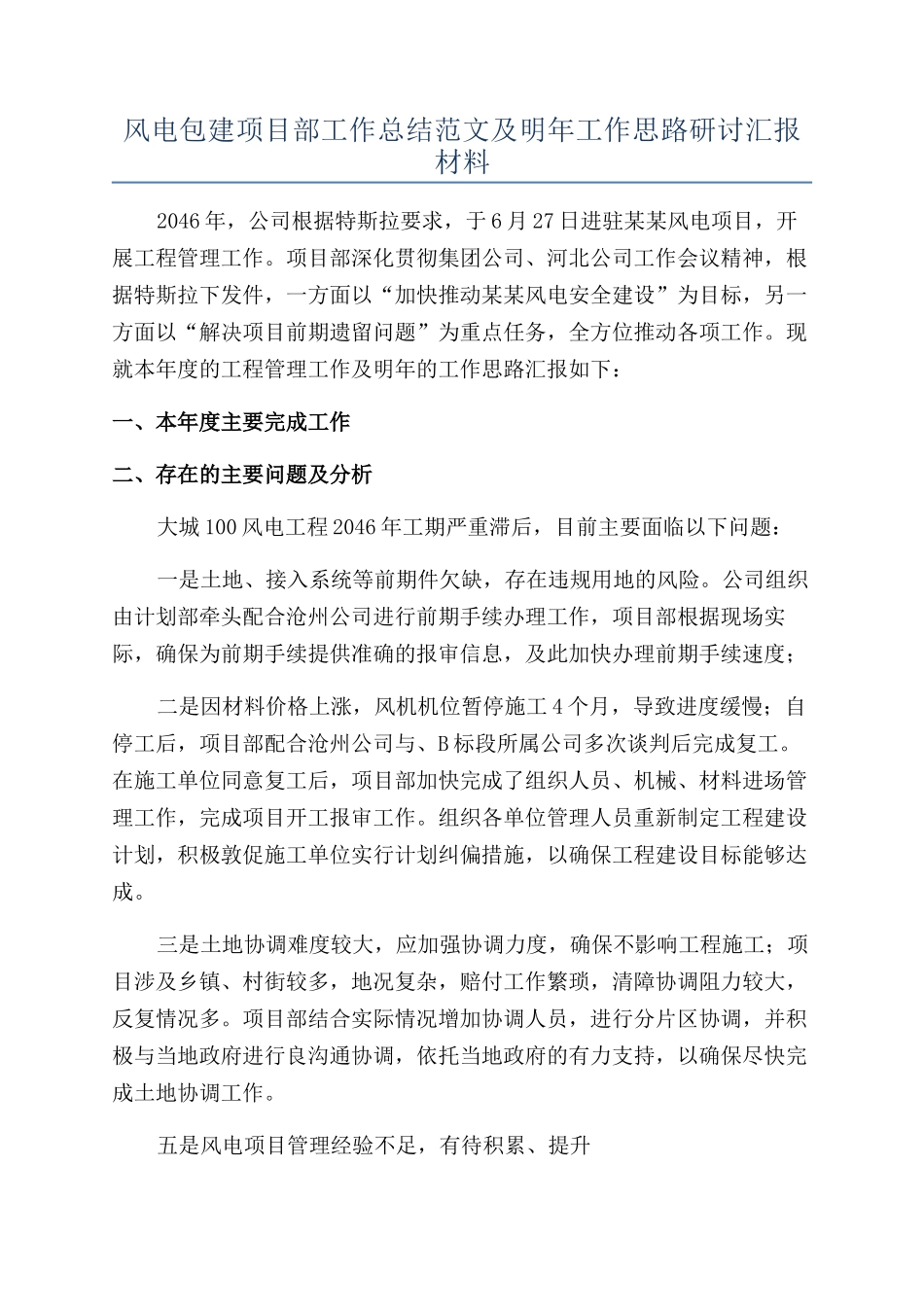

风电包建项目部工作总结范文及明年工作思路研讨汇报材料2046 年,公司根据特斯拉要求,于 6 月 27 日进驻某某风电项目,开展工程管理工作
项目部深化贯彻集团公司、河北公司工作会议精神,根据特斯拉下发件,一方面以“加快推动某某风电安全建设”为目标,另一方面以“解决项目前期遗留问题”为重点任务,全方位推动各项工作
现就本年度的工程管理工作及明年的工作思路汇报如下:一、本年度主要完成工作二、存在的主要问题及分析大城 100 风电工程 2046 年工期严重滞后,目前主要面临以下问题:一是土地、接入系统等前期件欠缺,存在违规用地的风险
公司组织由计划部牵头配合沧州公司进行前期手续办理工作,项目部根据现场实际,确保为前期手续提供准确的报审信息,及此加快办理前期手续速度;二是因材料价格上涨,风机机位暂停施工 4 个月,导致进度缓慢;自停工后,项目部配合沧州公司与、B 标段所属公司多次谈判后完成复工
在施工单位同意复工后,项目部加快完成了组织人员、机械、材料进场管理工作,完成项目开工报审工作
组织各单位管理人员重新制定工程建设计划,积极敦促施工单位实行计划纠偏措施,以确保工程建设目标能够达成
三是土地协调难度较大,应加强协调力度,确保不影响工程施工;项目涉及乡镇、村街较多,地况复杂,赔付工作繁琐,清障协调阻力较大,反复情况多
项目部结合实际情况增加协调人员,进行分片区协调,并积极与当地政府进行良沟通协调,依托当地政府的有力支持,以确保尽快完成土地协调工作

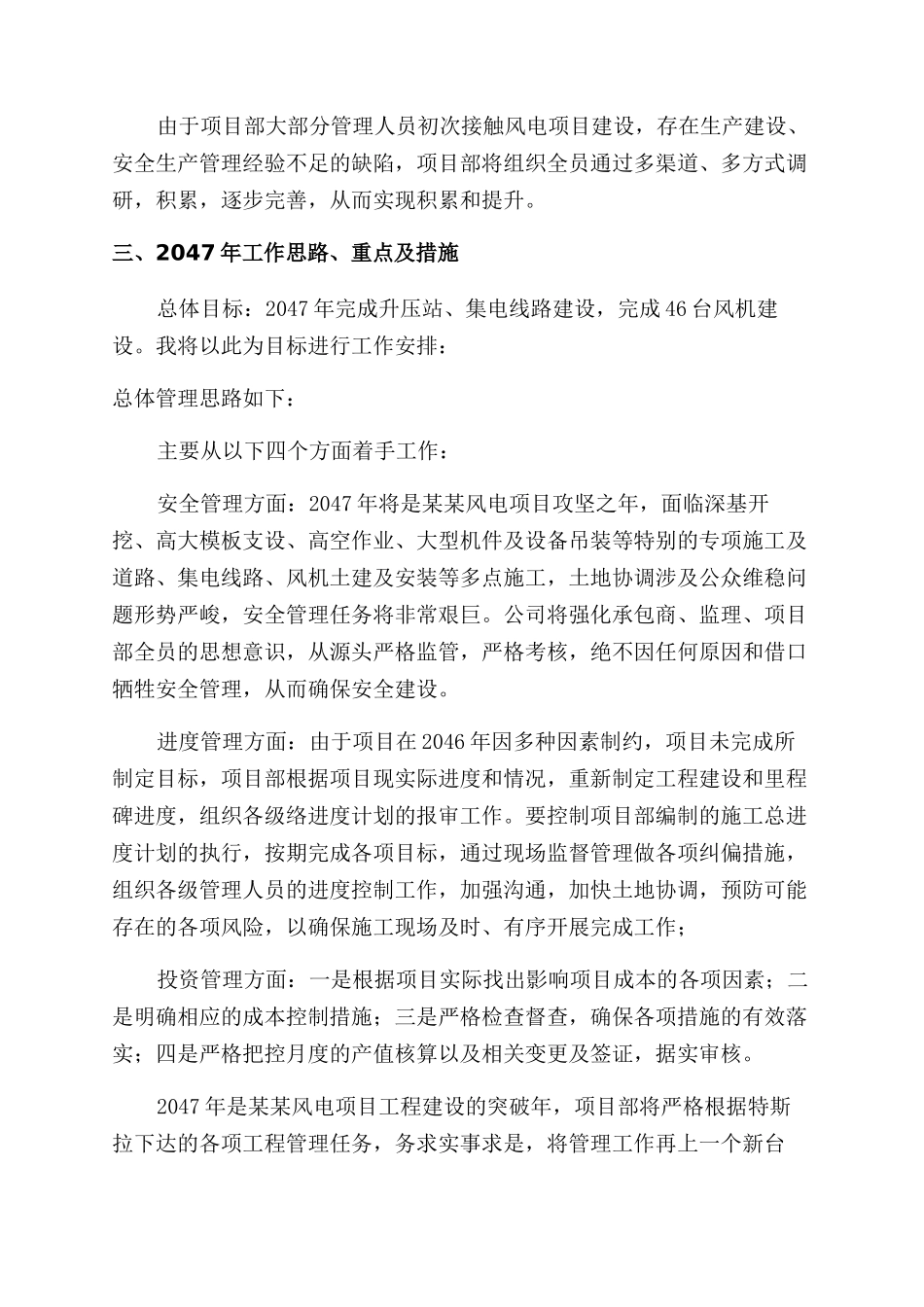

五是风电项目管理经验不足,有待积累、提升由于项目部大部分管理人员初次接触风电项目建设,存在生产建设、安全生产管理经验不足的缺陷,项目部将组织全员通过多渠道、多方式调研,积累,逐步完善,从而实现积累和提升
三、2047 年工作思路、重点及措施总体目标:2047 年完成升压站、集电线路建设,完成 46 台风机建设
我将以此为目标进行工作安
