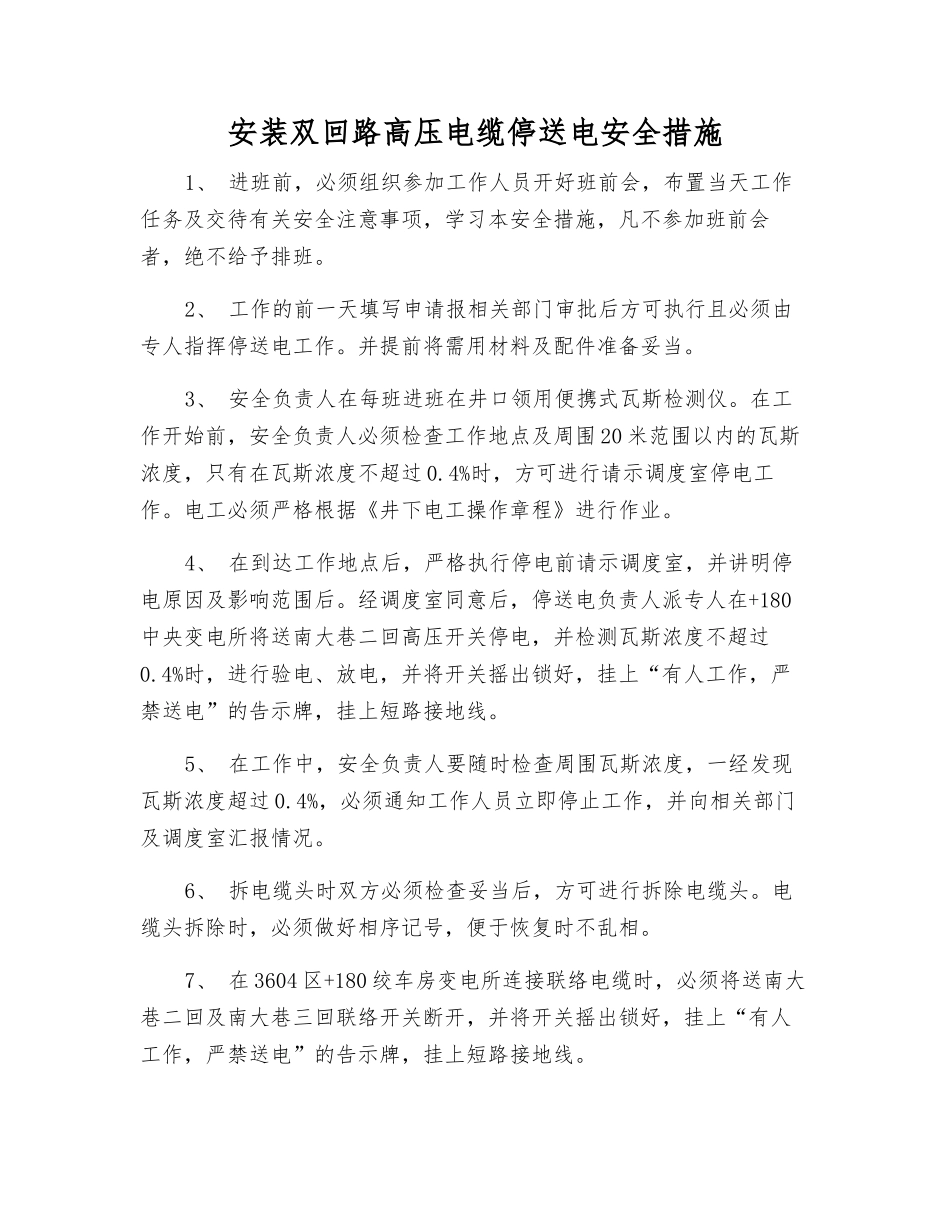

安装双回路高压电缆停送电安全措施1、 进班前,必须组织参加工作人员开好班前会,布置当天工作任务及交待有关安全注意事项,学习本安全措施,凡不参加班前会者,绝不给予排班。2、 工作的前一天填写申请报相关部门审批后方可执行且必须由专人指挥停送电工作。并提前将需用材料及配件准备妥当。3、 安全负责人在每班进班在井口领用便携式瓦斯检测仪。在工作开始前,安全负责人必须检查工作地点及周围 20 米范围以内的瓦斯浓度,只有在瓦斯浓度不超过 0.4%时,方可进行请示调度室停电工作。电工必须严格根据《井下电工操作章程》进行作业。4、 在到达工作地点后,严格执行停电前请示调度室,并讲明停电原因及影响范围后。经调度室同意后,停送电负责人派专人在+180中央变电所将送南大巷二回高压开关停电,并检测瓦斯浓度不超过0.4%时,进行验电、放电,并将开关摇出锁好,挂上“有人工作,严禁送电”的告示牌,挂上短路接地线。5、 在工作中,安全负责人要随时检查周围瓦斯浓度,一经发现瓦斯浓度超过 0.4%,必须通知工作人员立即停止工作,并向相关部门及调度室汇报情况。6、 拆电缆头时双方必须检查妥当后,方可进行拆除电缆头。电缆头拆除时,必须做好相序记号,便于恢复时不乱相。7、 在 3604 区+180 绞车房变电所连接联络电缆时,必须将送南大巷二回及南大巷三回联络开关断开,并将开关摇出锁好,挂上“有人工作,严禁送电”的告示牌,挂上短路接地线。8、 在连接联络开关电缆定相前,由停送电负责人安排一人到+180 中央变电所等待联系。项目负责人检查施施工场地点 20 米范围以内的瓦斯浓度不得超过 0.4%。检查无问题后,将定相设备、电缆相序做好记号准备妥当后,并用绳子圈好定相危险区。项目负责人检查妥当后与+180 中央变电所电工联系送电。由停送电负责人后指挥联系指挥电工将南大巷二回合闸。定相时电工必须要使用合格的高压试电棒进行试验,注意连接导线不能碰到其他物品。9、 所有的人员在工作过程当中必须牢记安全,随时提醒周围的人员注意,并严格根据规程和措施作业。在工作过程当中其它人员不允许私自停送电,必须要严格执行停送电制度,不得约时送电。10、 工作完毕后,经当班负责人按机电设备完好标准认真检查验收,同时必须由当班防爆检查员检查确认无失爆后,方可试运转供电,11、 经试运转正常供电后,当班工作负责人必须向调度室汇报。清理完施工作业点周围剩余杂物后,将工具收好带出地面后方可离开。
