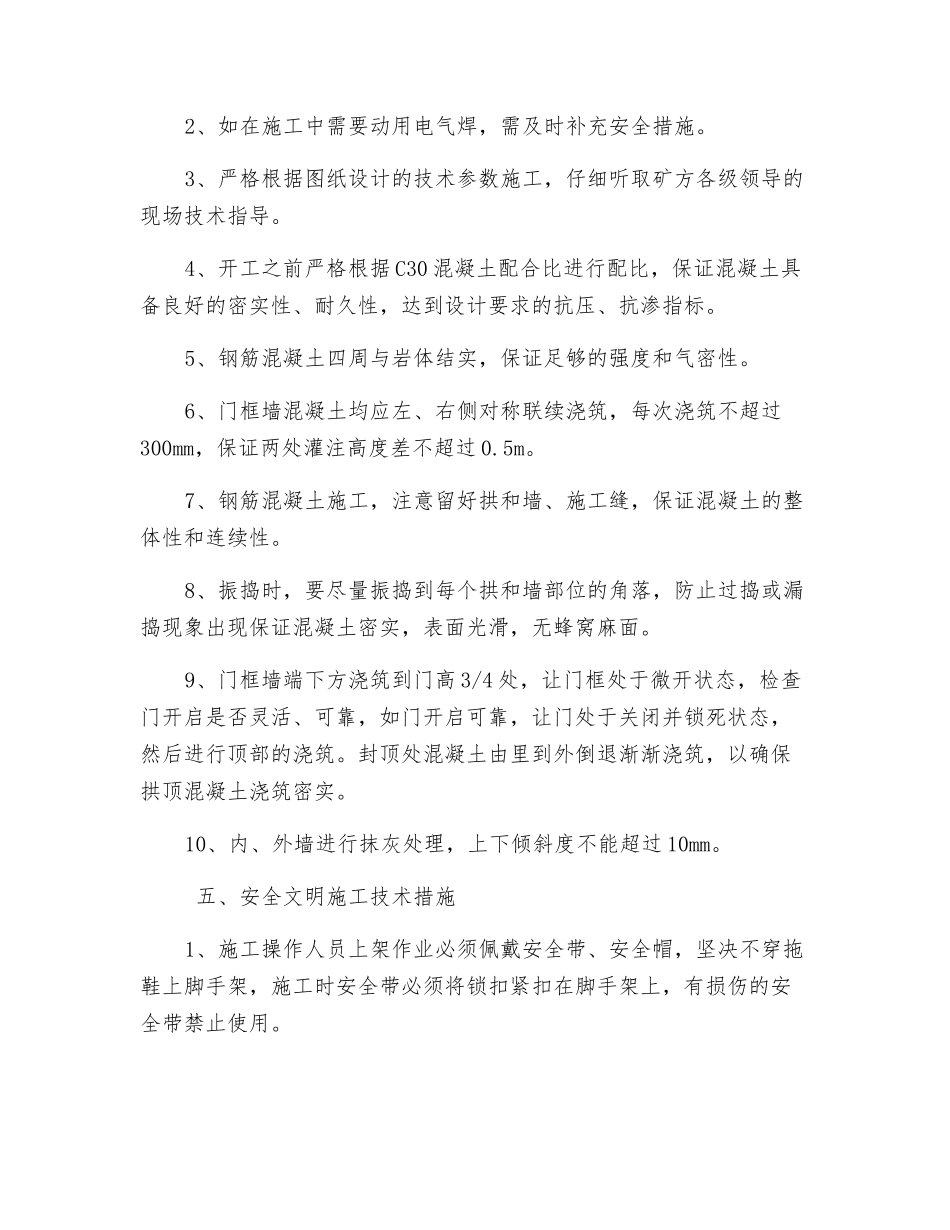

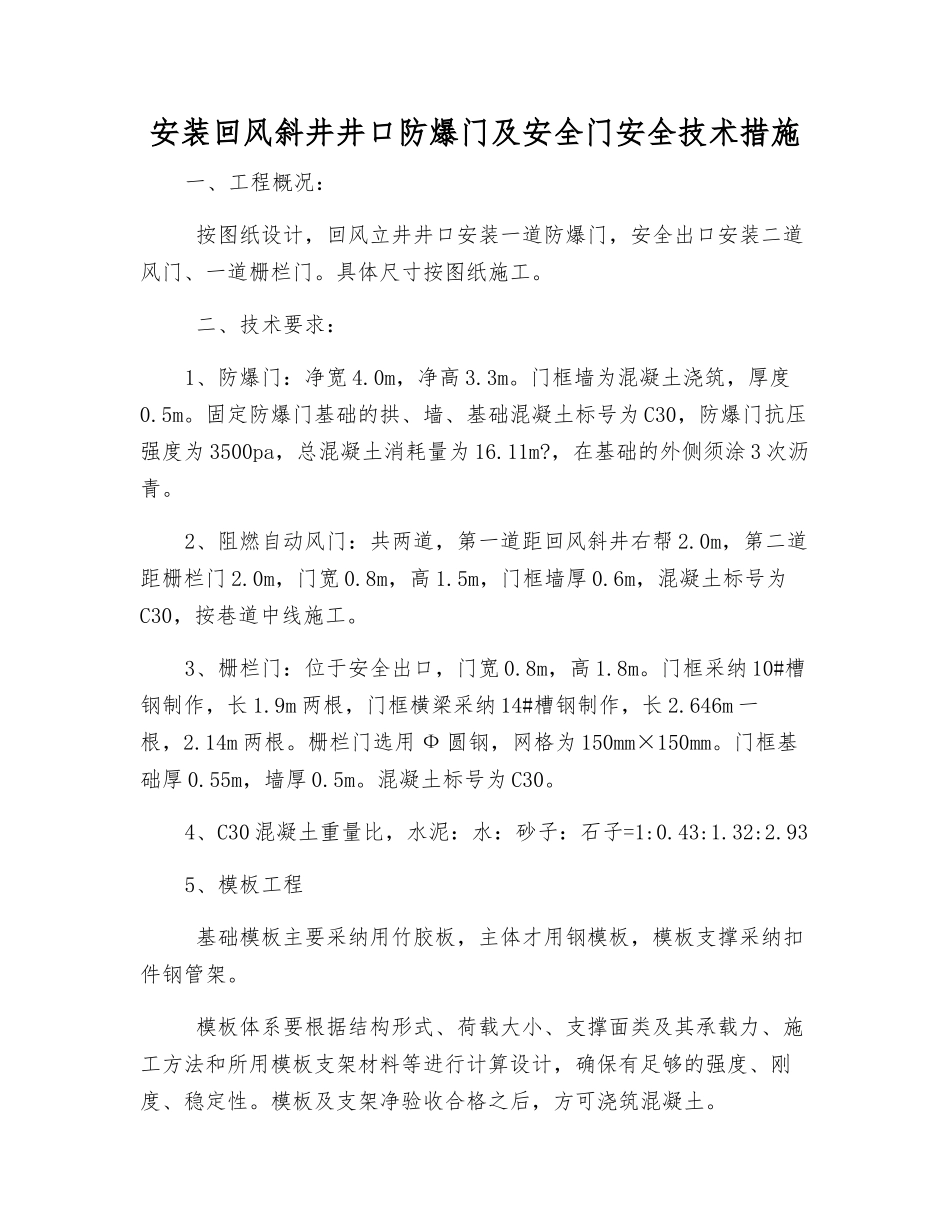

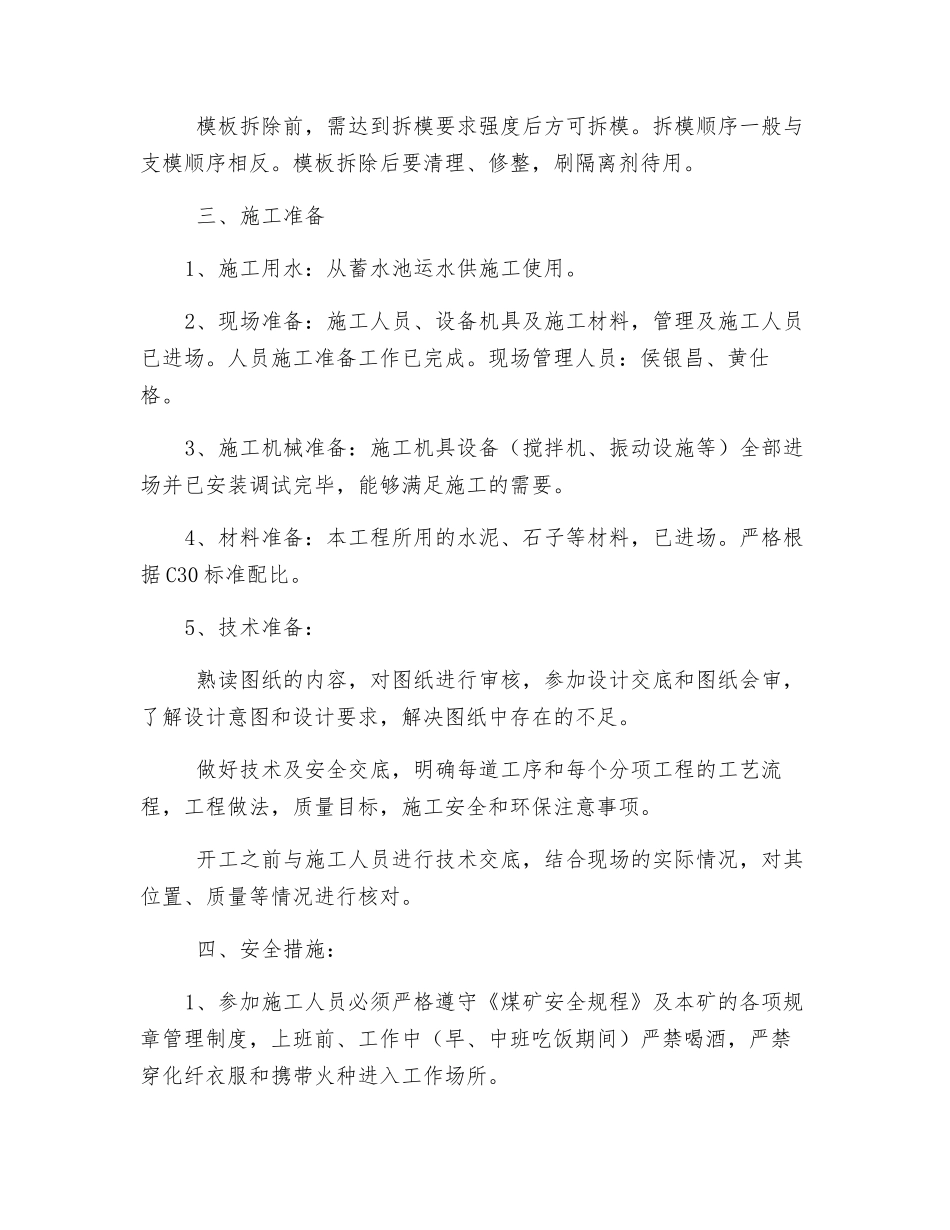

安装回风斜井井口防爆门及安全门安全技术措施一、工程概况: 按图纸设计,回风立井井口安装一道防爆门,安全出口安装二道风门、一道栅栏门
具体尺寸按图纸施工
二、技术要求:1、防爆门:净宽 4
0m,净高 3
门框墙为混凝土浇筑,厚度0
固定防爆门基础的拱、墙、基础混凝土标号为 C30,防爆门抗压强度为 3500pa,总混凝土消耗量为 16
,在基础的外侧须涂 3 次沥青
2、阻燃自动风门:共两道,第一道距回风斜井右帮 2
0m,第二道距栅栏门 2
0m,门宽 0
8m,高 1
5m,门框墙厚 0
6m,混凝土标号为C30,按巷道中线施工
3、栅栏门:位于安全出口,门宽 0
8m,高 1
门框采纳 10#槽钢制作,长 1
9m 两根,门框横梁采纳 14#槽钢制作,长 2
646m 一根,2
14m 两根
栅栏门选用 Ф 圆钢,网格为 150mm×150mm
门框基础厚 0
55m,墙厚 0
混凝土标号为 C30
4、C30 混凝土重量比,水泥:水:砂子:石子=1:0
935、模板工程 基础模板主要采纳用竹胶板,主体才用钢模板,模板支撑采纳扣件钢管架
模板体系要根据结构形式、荷载大小、支撑面类及其承载力、施工方法和所用模板支架材料等进行计算设计,确保有足够的强度、刚度、稳定性
模板及支架净验收合格之后,方可浇筑混凝土
模板拆除前,需达到拆模要求强度后方可拆模
拆模顺序一般与支模顺序相反
模板拆除后要清理、修整,刷隔离剂待用
三、施工准备1、施工用水:从蓄水池运水供施工使用
2、现场准备:施工人员、设备机具及施工材料,管理及施工人员已进场
人员施工准备工作已完成
现场管理人员:侯银昌、黄仕格
3、施工机械准备:施工机具设备(搅拌机、振动设施等)全部进场并已安装调试完毕,能够满足施工的需要
4、材料准备:本工程所用的水泥、石子
