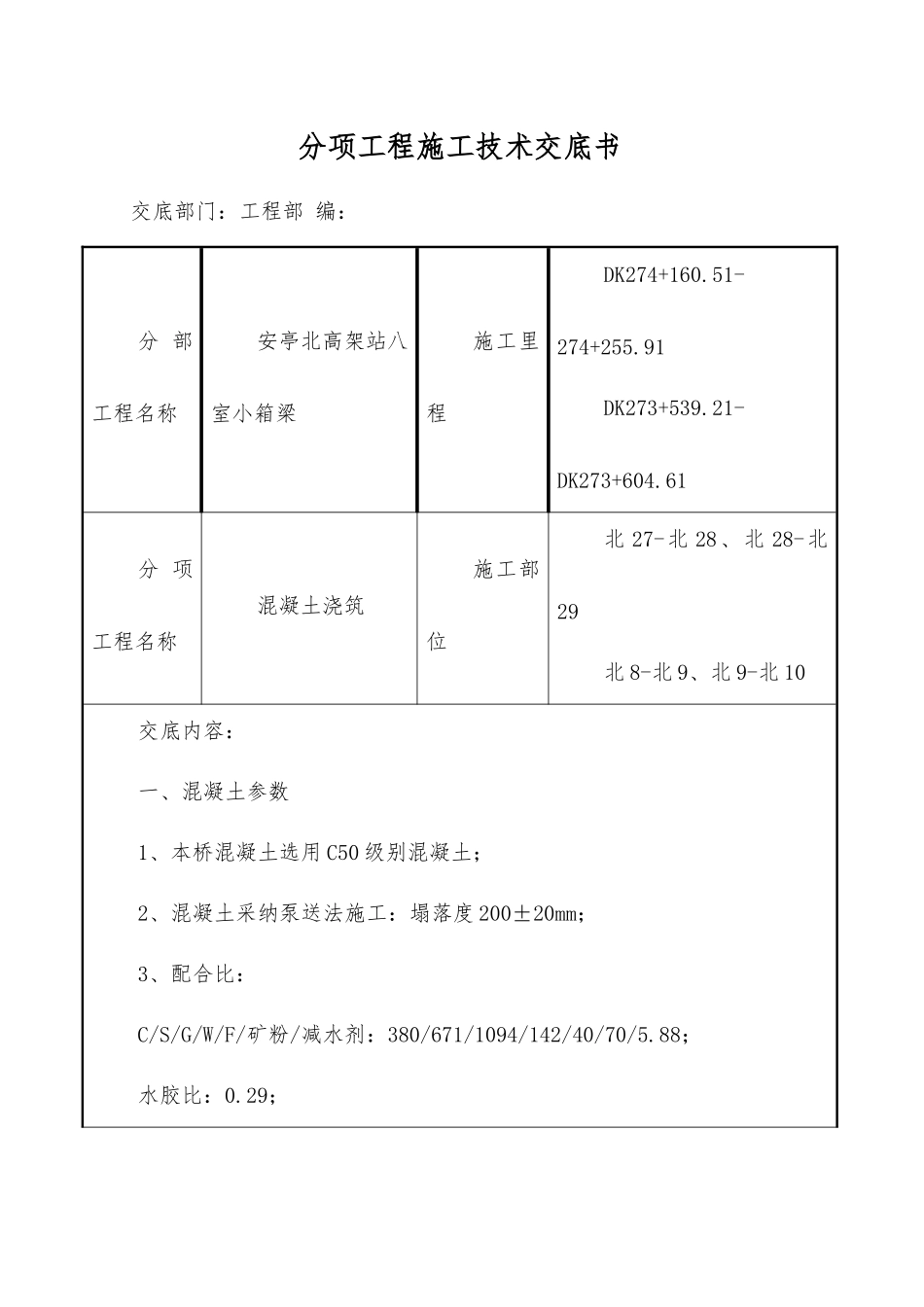

分项工程施工技术交底书交底部门:工程部 编:分 部工程名称安亭北高架站八室小箱梁施工里程DK274+160
51-274+255
91DK273+539
21-DK273+604
61分 项工程名称混凝土浇筑施工部位北 27-北 28、北 28-北29北 8-北 9、北 9-北 10交底内容:一、混凝土参数1、本桥混凝土选用 C50 级别混凝土;2、混凝土采纳泵送法施工:塌落度 200±20mm;3、配合比:C/S/G/W/F/矿粉/减水剂:380/671/1094/142/40/70/5
88;水胶比:0
29;砂率:38;初凝时间:14 小时 20 分;终凝时间:16 小时 55 分;4、混凝土方量本次浇筑砼设计 480
1 立方米;二、梁体混凝土的施工部位说明1、中横梁中横梁厚度 1

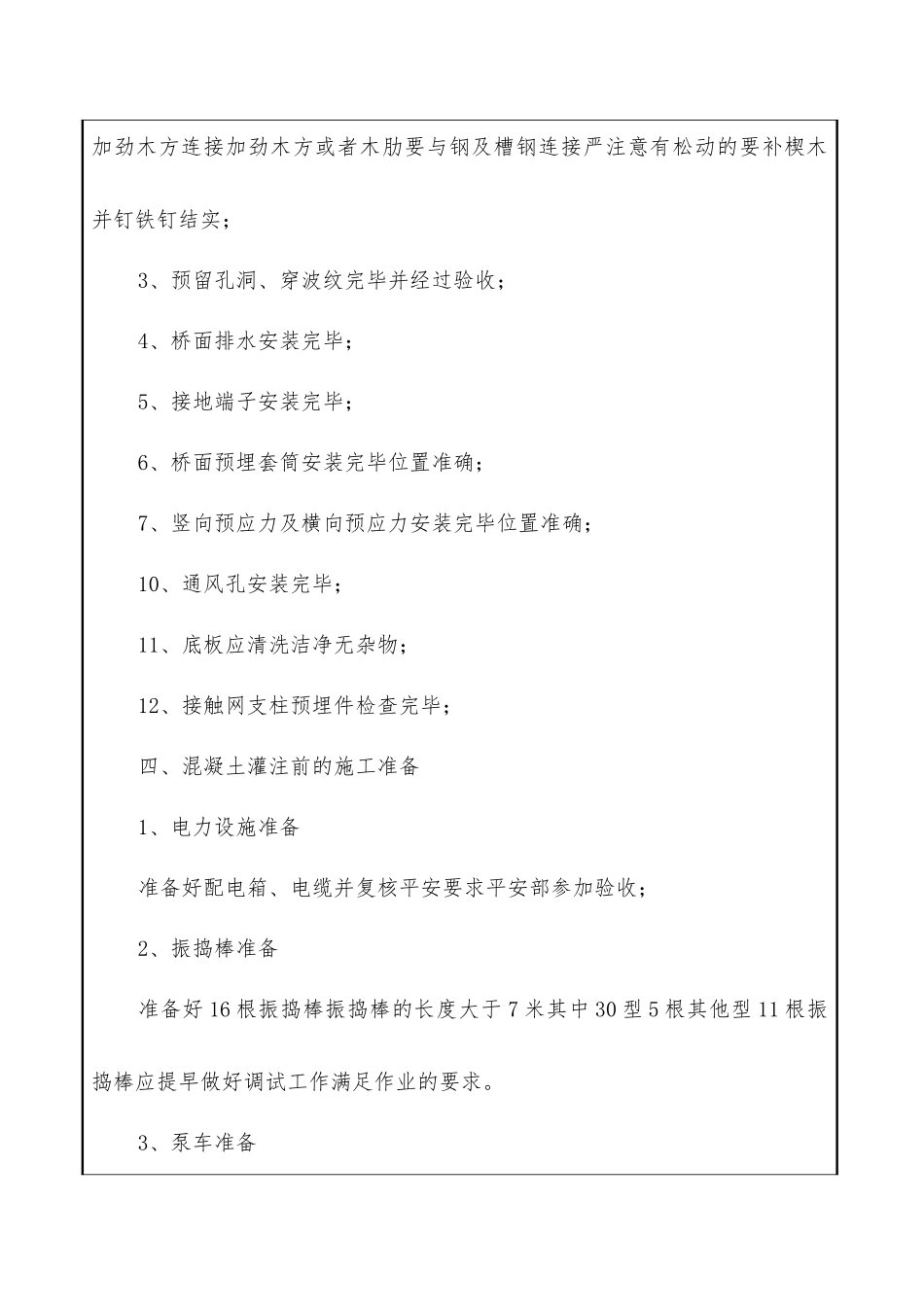

1 米中间预留人洞;2、底、腹及顶板腹板厚度 25-45cm;底板厚度 25~55cm;顶板厚度 25-45cm三、混凝土灌注前验收事项1、拉杆参数验收:拉杆的设置位置与交底一致拉杆的型及材料合格栏杆的连接螺扣、螺帽、垫板可靠有效〔垫板采纳 1 厘米厚度钢板、肋筋采纳 8#槽钢、螺母为单端双颗设置外露长度大于 3 厘米;2、模板的接缝验收:模板接缝连接严、处理好模板错台、及模板背后的加劲木方连接加劲木方或者木肋要与钢及槽钢连接严注意有松动的要补楔木并钉铁钉结实;3、预留孔洞、穿波纹完毕并经过验收;4、桥面排水安装完毕;5、接地端子安装完毕;6、桥面预埋套筒安装完毕位置准确;7、竖向预应力及横向预应力安装完毕位置准确;10、通风孔安装完毕;11、底板应清洗洁净无杂物;12、接触网支柱预埋件检查完毕;四、混凝土灌注前的施工准备1、电力设施准备准备好配电箱、电缆并复核平安要求平安部参加验收;2、振捣棒准备准备好 16 根振捣棒振捣棒的长度大于 7 米其中 30 型 5 根其他型 11 根振捣棒
