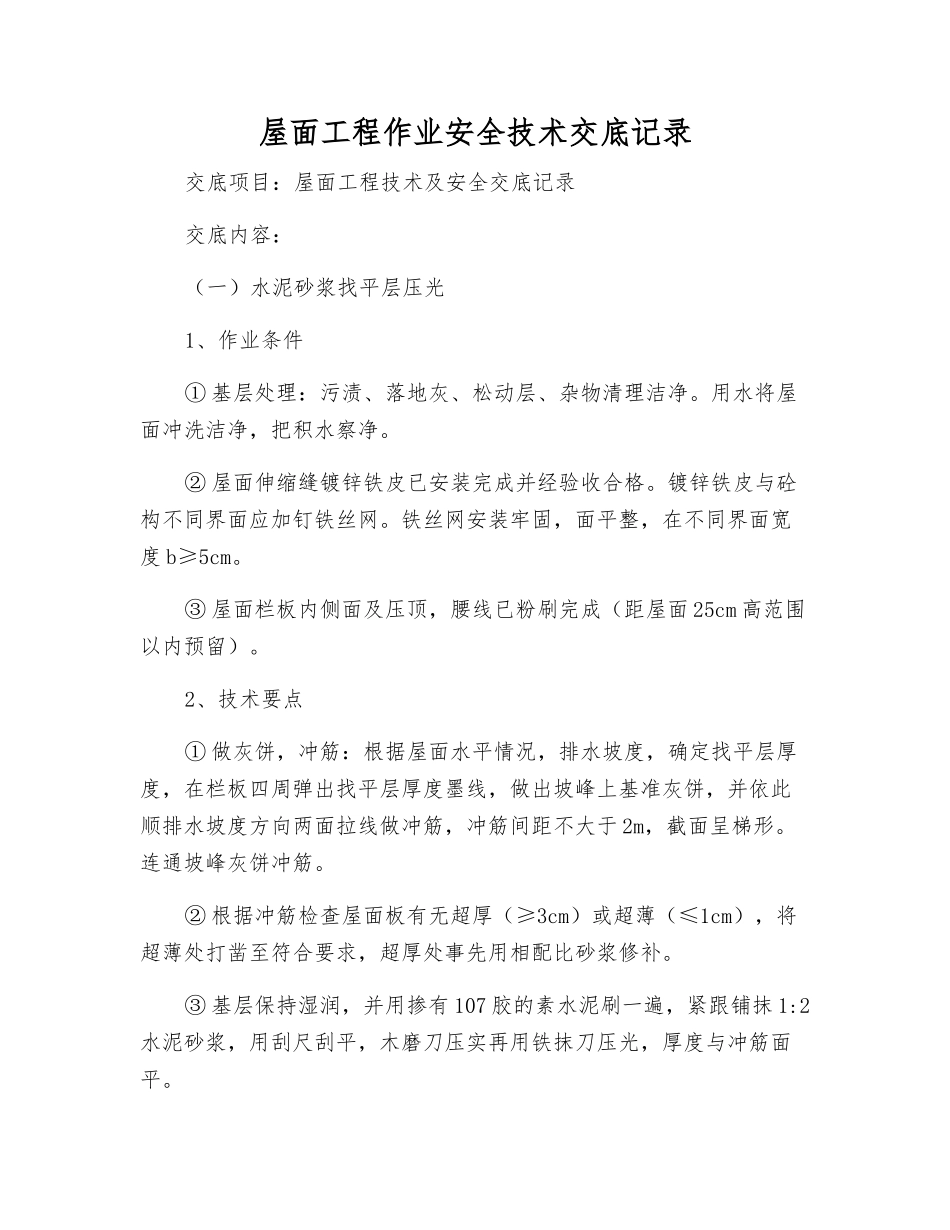

屋面工程作业安全技术交底记录交底项目:屋面工程技术及安全交底记录交底内容:(一)水泥砂浆找平层压光1、作业条件① 基层处理:污渍、落地灰、松动层、杂物清理洁净。用水将屋面冲洗洁净,把积水察净。② 屋面伸缩缝镀锌铁皮已安装完成并经验收合格。镀锌铁皮与砼构不同界面应加钉铁丝网。铁丝网安装牢固,面平整,在不同界面宽度 b≥5cm。③ 屋面栏板内侧面及压顶,腰线已粉刷完成(距屋面 25cm 高范围以内预留)。2、技术要点① 做灰饼,冲筋:根据屋面水平情况,排水坡度,确定找平层厚度,在栏板四周弹出找平层厚度墨线,做出坡峰上基准灰饼,并依此顺排水坡度方向两面拉线做冲筋,冲筋间距不大于 2m,截面呈梯形。连通坡峰灰饼冲筋。② 根据冲筋检查屋面板有无超厚(≥3cm)或超薄(≤1cm),将超薄处打凿至符合要求,超厚处事先用相配比砂浆修补。③ 基层保持湿润,并用掺有 107 胶的素水泥刷一遍,紧跟铺抹 1:2水泥砂浆,用刮尺刮平,木磨刀压实再用铁抹刀压光,厚度与冲筋面平。④ 栏板、梯间墙与屋面交接处应做成 γ>20cm 的圆弧。圆弧曲线应大小一致,线条平顺,无凹凸感,与栏板粉刷层接槎应顺。⑤ 在落水管周围 D=50cm 范围,排水坡度为 5%。沿落水管材四周应留出截面为 20×20mm 的小槽。⑥ 在找平层完成 12 小时后应浇水湿润并加以覆盖,这样保养 7 天后,将覆盖层收起,晾干找平层。(二)PVC 柔性防水层1、作业条件① 基层表面干燥、洁净、平整。基层无脱皮、开裂、起砂、空鼓等缺陷。② 天气晴朗,通风良好。不能大风和大雨环境施工。2、技术要点:其主要工序:煮油→刮底层油→铺玻纤布→刮面层油。① 刮涂底层 PVC 防水层:将 PVC 热油倒在基层面,用木刮板均匀地将热油刮开涂均匀,厚度控制 5mm 左右,不得存在透露、漏涂现象;宽度宜比玻纤布宽 10cm 左右,不得小于坡纤布宽度。刮涂方向沿排水方向进行。刮涂分排应连续进行,在刮第二排时,PVC 油应盖过玻纤布 5cm 宽以上,利以玻纤布搭接牢固。② 铺贴玻纤布:应紧随前道工序进行。铺贴方法是在刮涂的 PVC防水层上,将玻纤布卷材按倒卷的文向平稳展开,并用滚筒滚平压实。玻纤布一定要被 PVC 油浸透,使 PVC 油从玻纤布孔眼渗透出来。玻纤布铺贴时应当注意不能拉得过紧,使玻纤布平直即可,不四边有得有凹凸现象。玻纤布搭接长向上不小于 5cm,短边不小于 10cm。搭接时应该先涂热油,铺上玻纤布压实。③ 刮涂第二...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

屋面工程作业安全技术交底记录

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
