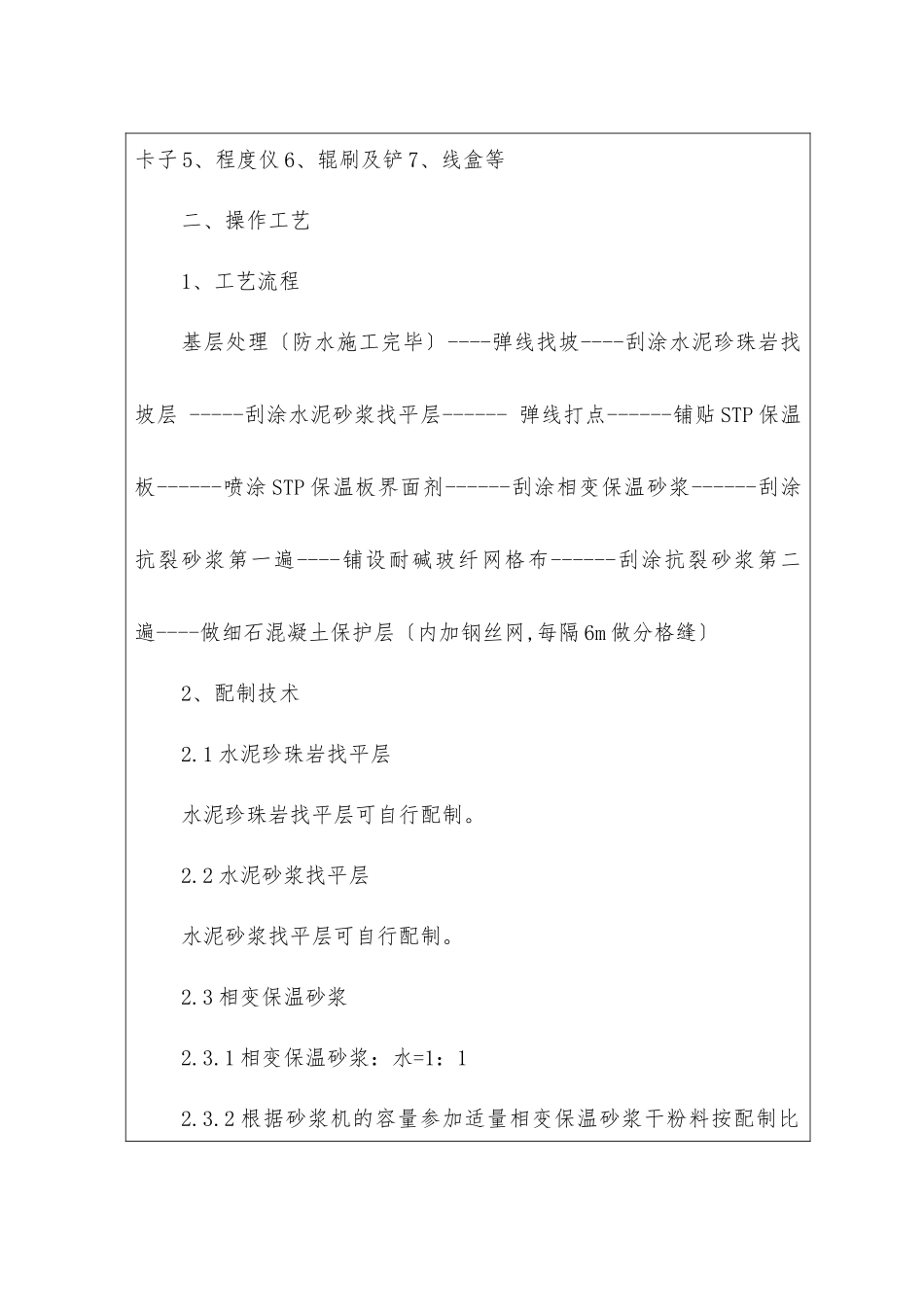

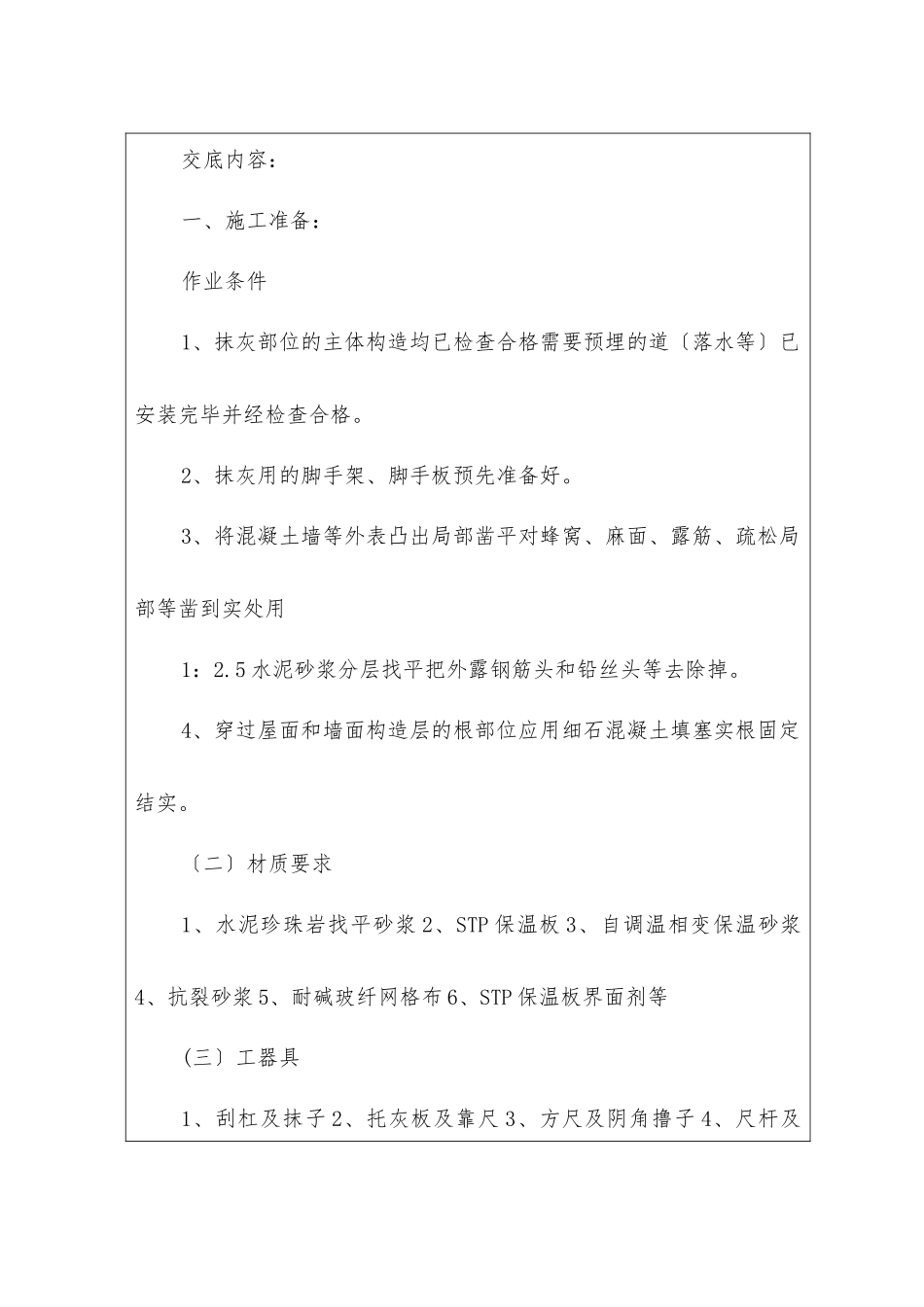

屋面保温系统施工交底书青岛科瑞新型环保材料 技术交底记录鲁 JJ-005工程名称施工交底屋面工屋面保温交底提要:001交底内容:一、施工准备:作业条件1、抹灰部位的主体构造均已检查合格需要预埋的道〔落水等〕已安装完毕并经检查合格。2、抹灰用的脚手架、脚手板预先准备好。3、将混凝土墙等外表凸出局部凿平对蜂窝、麻面、露筋、疏松局部等凿到实处用1:2.5 水泥砂浆分层找平把外露钢筋头和铅丝头等去除掉。4、穿过屋面和墙面构造层的根部位应用细石混凝土填塞实根固定结实。〔二〕材质要求1、水泥珍珠岩找平砂浆 2、STP 保温板 3、自调温相变保温砂浆4、抗裂砂浆 5、耐碱玻纤网格布 6、STP 保温板界面剂等(三〕工器具1、刮杠及抹子 2、托灰板及靠尺 3、方尺及阴角撸子 4、尺杆及卡子 5、程度仪 6、辊刷及铲 7、线盒等二、操作工艺1、工艺流程基层处理〔防水施工完毕〕----弹线找坡----刮涂水泥珍珠岩找坡层 -----刮涂水泥砂浆找平层------ 弹线打点------铺贴 STP 保温板------喷涂 STP 保温板界面剂------刮涂相变保温砂浆------刮涂抗裂砂浆第一遍----铺设耐碱玻纤网格布------刮涂抗裂砂浆第二遍----做细石混凝土保护层〔内加钢丝网,每隔 6m 做分格缝〕2、配制技术2.1 水泥珍珠岩找平层水泥珍珠岩找平层可自行配制。2.2 水泥砂浆找平层水泥砂浆找平层可自行配制。2.3 相变保温砂浆2.3.1 相变保温砂浆:水=1:12.3.2 根据砂浆机的容量参加适量相变保温砂浆干粉料按配制比例参加同等重量的水搅拌 10-15 分钟即可。2.4 抹面抗裂砂浆抹面抗裂砂浆:水为 100:(30-40)〔重量比〕根据砂浆机的容量参加适量抹面抗裂砂浆干粉料按配制比例参加重量 30-40 的水搅拌 10—15 分钟即可。山东建立工程质量监视总站监制技术交底记录鲁 JJ-005002交底内容:2.5 细石混凝土每方细石混凝土的用量配比(C20):沙子:细石:水泥=890kg:963kg:260kg 总共计算每方的重量在:2113kg3、基层屋面处理3.1 施工基面必须确保完好无损、巩固、洁净、无积水、无尘土、油渍及其他污染物;3.2 新浇筑的混凝土至少养护 7 天以上方可施工。所有外表的水泥、浮灰必须去除洁净;3.3 构造疏松的蜂窝状混凝土以及空鼓、连接缝、裂缝、装拉杆和脚架等留下的空洞必须预先进度去除和修补以便于获得良好的施工效果。4.抹水泥珍珠岩找坡层4.1 弹线找坡:按设计坡度及流水方向找出屋面坡度走向确定找平层的厚度范围。 根据坡度要求拉线找...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

屋面保温系统施工交底书

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
