土袋围堰施工方案篇一:土袋围堰施工方案(2048 字)一、工程概况麻山水厂取水口上移工程位于湘东区,途径白竺乡、麻山镇、湘东镇,经过 11+280-11+363、6+776—6+900 时必须进行过河安装
根据现场实际情况:当水深不大于 1
5m 时采用土方围堰施工;当水深不大于 3m 时采用土袋围堰施工
二、施工流程1、施工工艺流程:测量放线
拆除围堰三、施工方法1、进行现场勘察,查看现场水文地质情况,选择、准备好合适的材料
2、根据图纸、基槽开挖放坡程度及工作面等进行测量放样,确定出围堰位置
3、堰堤的宽度、坡度应视水的深度和流速而定,堰顶宽度要保持在 7 米的宽度,当采用土围堰时堰外边坡为 1:3,堰内边坡为 1:2;当采用土袋围堰时堰外边坡为 1:1,堰内边坡为 1:0

4、填筑土方时,采用半圆形围堰,要注意填筑速度,在填筑(粘土)时不要直接向水中倒土,而应将土倒在已出水面的堰头上,自河床的浅水侧逐步向深水方推进,严防涌水,避免堰堤坍塌是围堰成败的关键,为此围堰时,应同步进行振捣振实,以减少渗漏,加强堰堤的强度和稳定性
5、待围堰合拢成型后,用防水布将围堰外侧进行整体包封,防水布要保证一定量的搭接长度,以减少渗漏,避免编织袋、筑土被水冲刷流失
防水布的河床端和堰顶端,要压牢,以免被流水冲刷走或被风吹跑
6、为保证围堰结构的稳定性,安全性,应及时对围堰进行加固处理

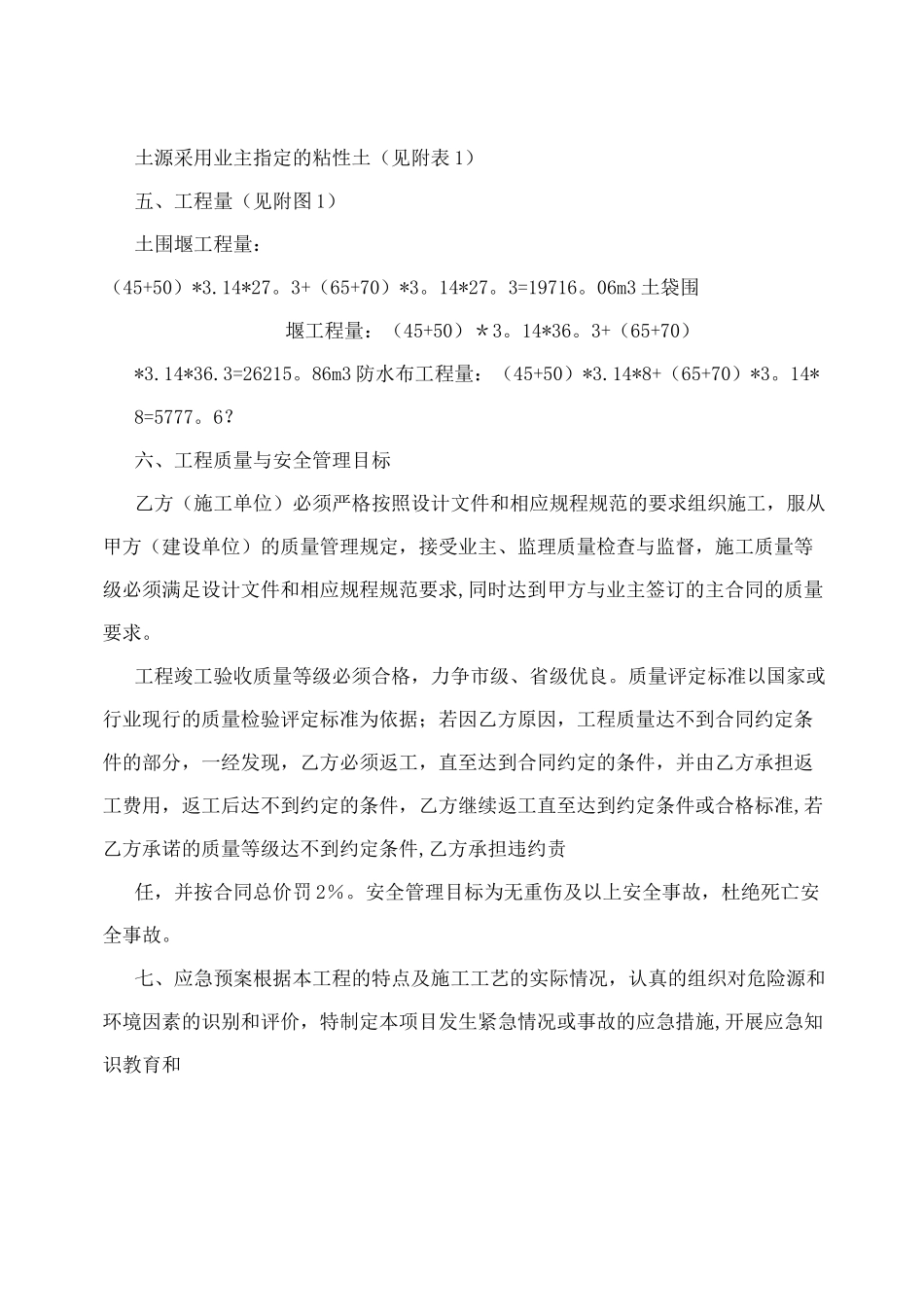

四、材料准备土源采用业主指定的粘性土(见附表 1)五、工程量(见附图 1)土围堰工程量:(45+50)*3
3+(65+70)*3
3=19716
06m3 土袋围堰工程量:(45+50)*3
3+(65+70)*3
3=26215
86m3 防水布工程量:(45+50)*3
14*8+(65+70)*3
