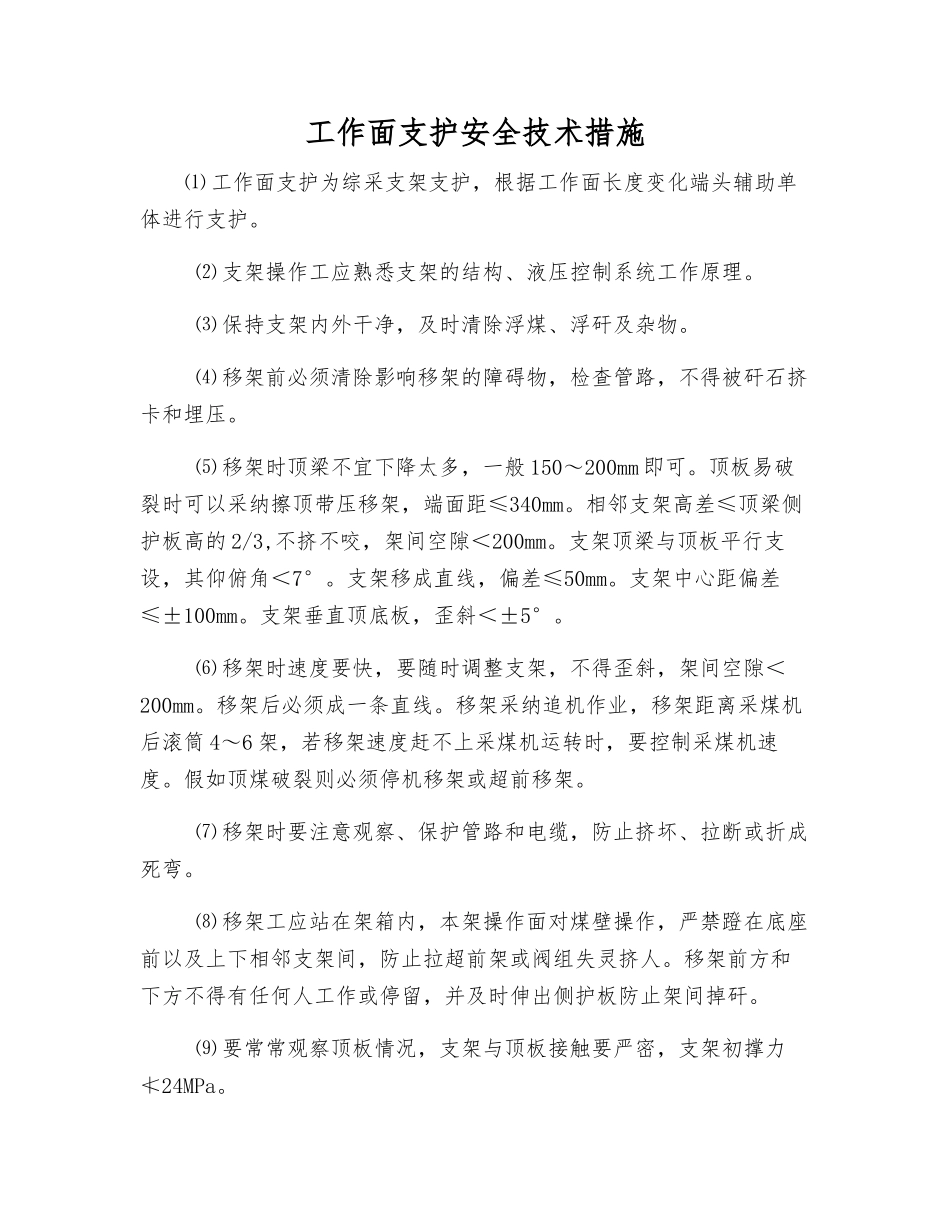

工作面支护安全技术措施⑴ 工作面支护为综采支架支护,根据工作面长度变化端头辅助单体进行支护
⑵ 支架操作工应熟悉支架的结构、液压控制系统工作原理
⑶ 保持支架内外干净,及时清除浮煤、浮矸及杂物
⑷ 移架前必须清除影响移架的障碍物,检查管路,不得被矸石挤卡和埋压
⑸ 移架时顶梁不宜下降太多,一般 150~200mm 即可
顶板易破裂时可以采纳擦顶带压移架,端面距≤340mm
相邻支架高差≤顶梁侧护板高的 2/3,不挤不咬,架间空隙<200mm
支架顶梁与顶板平行支设,其仰俯角<7°
支架移成直线,偏差≤50mm
支架中心距偏差≤±100mm
支架垂直顶底板,歪斜<±5°
⑹ 移架时速度要快,要随时调整支架,不得歪斜,架间空隙<200mm
移架后必须成一条直线
移架采纳追机作业,移架距离采煤机后滚筒 4~6 架,若移架速度赶不上采煤机运转时,要控制采煤机速度
假如顶煤破裂则必须停机移架或超前移架
⑺ 移架时要注意观察、保护管路和电缆,防止挤坏、拉断或折成死弯
⑻ 移架工应站在架箱内,本架操作面对煤壁操作,严禁蹬在底座前以及上下相邻支架间,防止拉超前架或阀组失灵挤人
移架前方和下方不得有任何人工作或停留,并及时伸出侧护板防止架间掉矸
⑼ 要常常观察顶板情况,支架与顶板接触要严密,支架初撑力≮24MPa

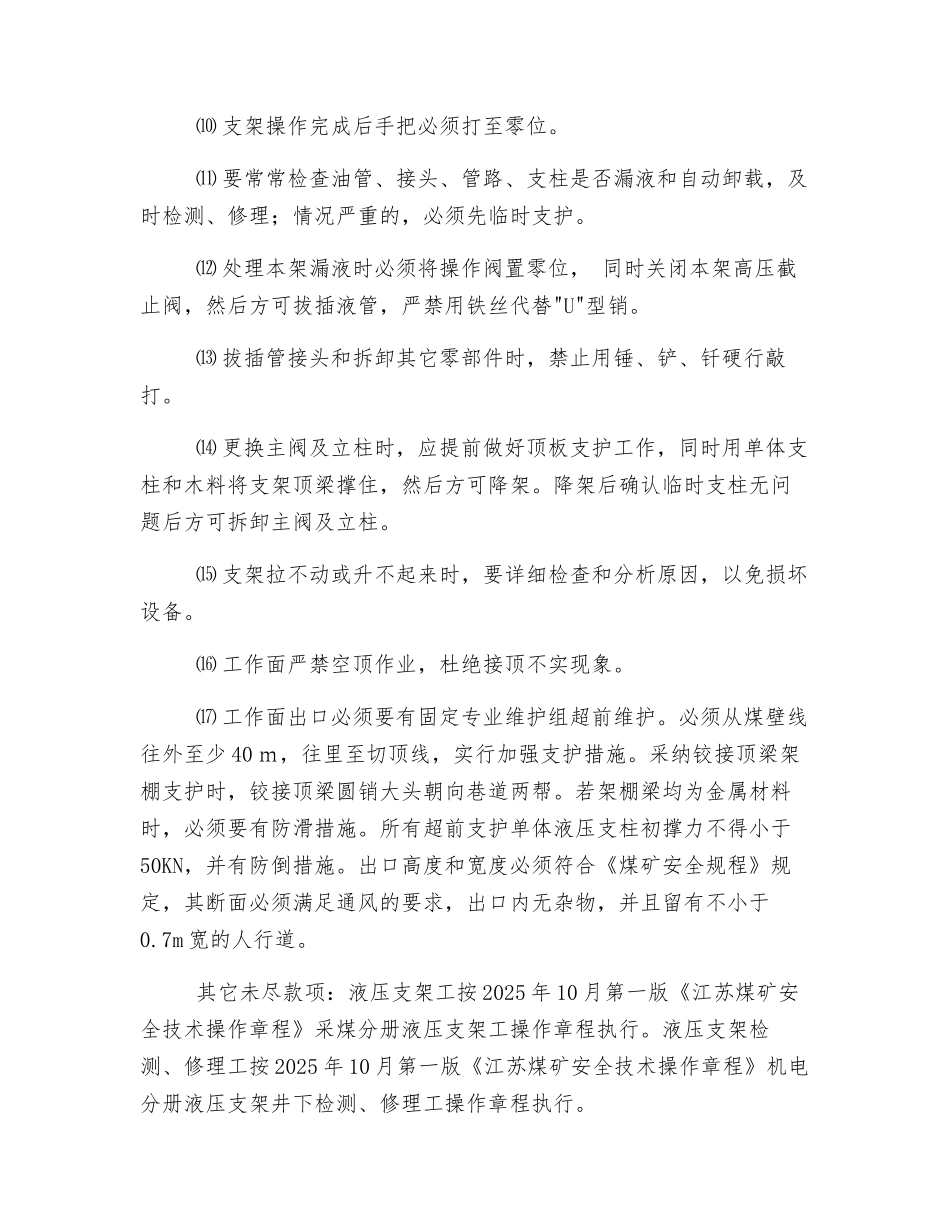

⑽ 支架操作完成后手把必须打至零位
⑾ 要常常检查油管、接头、管路、支柱是否漏液和自动卸载,及时检测、修理;情况严重的,必须先临时支护
⑿ 处理本架漏液时必须将操作阀置零位, 同时关闭本架高压截止阀,然后方可拔插液管,严禁用铁丝代替"U"型销
⒀ 拔插管接头和拆卸其它零部件时,禁止用锤、铲、钎硬行敲打
⒁ 更换主阀及立柱时,应提前做好顶板支护工作,同时用单体支柱和木料将支架顶梁撑住,然后方可降架
降架后确认临时支柱无问题后方可拆卸主阀及立柱
⒂ 支架拉不
