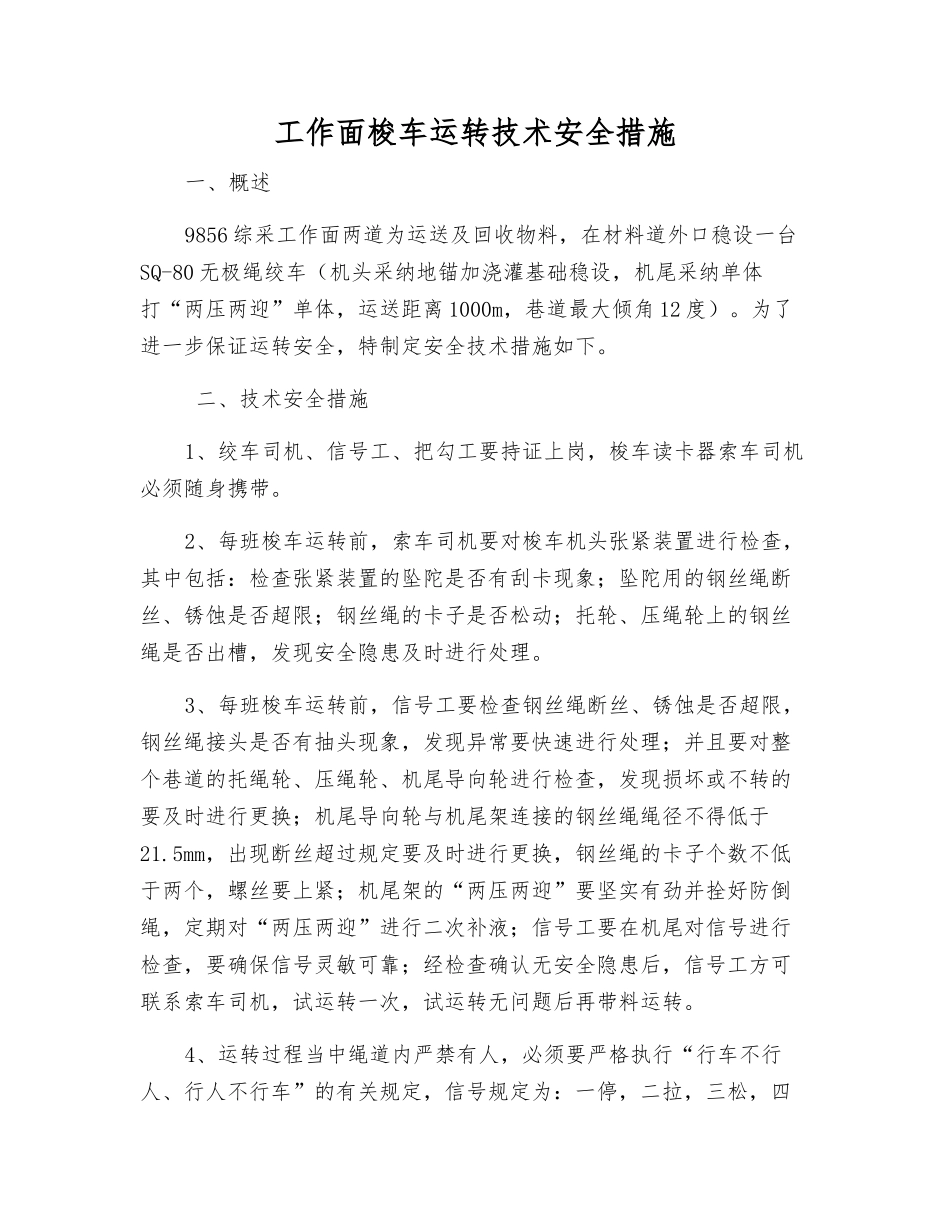

工作面梭车运转技术安全措施一、概述9856 综采工作面两道为运送及回收物料,在材料道外口稳设一台SQ-80 无极绳绞车(机头采纳地锚加浇灌基础稳设,机尾采纳单体打“两压两迎”单体,运送距离 1000m,巷道最大倾角 12 度)
为了进一步保证运转安全,特制定安全技术措施如下
二、技术安全措施1、绞车司机、信号工、把勾工要持证上岗,梭车读卡器索车司机必须随身携带
2、每班梭车运转前,索车司机要对梭车机头张紧装置进行检查,其中包括:检查张紧装置的坠陀是否有刮卡现象;坠陀用的钢丝绳断丝、锈蚀是否超限;钢丝绳的卡子是否松动;托轮、压绳轮上的钢丝绳是否出槽,发现安全隐患及时进行处理
3、每班梭车运转前,信号工要检查钢丝绳断丝、锈蚀是否超限,钢丝绳接头是否有抽头现象,发现异常要快速进行处理;并且要对整个巷道的托绳轮、压绳轮、机尾导向轮进行检查,发现损坏或不转的要及时进行更换;机尾导向轮与机尾架连接的钢丝绳绳径不得低于21
5mm,出现断丝超过规定要及时进行更换,钢丝绳的卡子个数不低于两个,螺丝要上紧;机尾架的“两压两迎”要坚实有劲并拴好防倒绳,定期对“两压两迎”进行二次补液;信号工要在机尾对信号进行检查,要确保信号灵敏可靠;经检查确认无安全隐患后,信号工方可联系索车司机,试运转一次,试运转无问题后再带料运转
4、运转过程当中绳道内严禁有人,必须要严格执行“行车不行人、行人不行车”的有关规定,信号规定为:一停,二拉,三松,四行人,绞车司机与信号工必须用可靠准确的声光信号联系,信号不清严禁开车
5、在梭车运转时,假如发现异常应当立即停车
安排专人给梭车停送电,必须联系清楚后,人员才可进入巷道检查
6、运料时,每次不得超过 3 个矿车,矿车装料应当符合规定运输“四超”车辆时,每次只允许挂一车,车辆捆绑应当符合要求,把勾工要进行认真检查车辆连接装置、捆绑情况等全部合格之后方可运转
