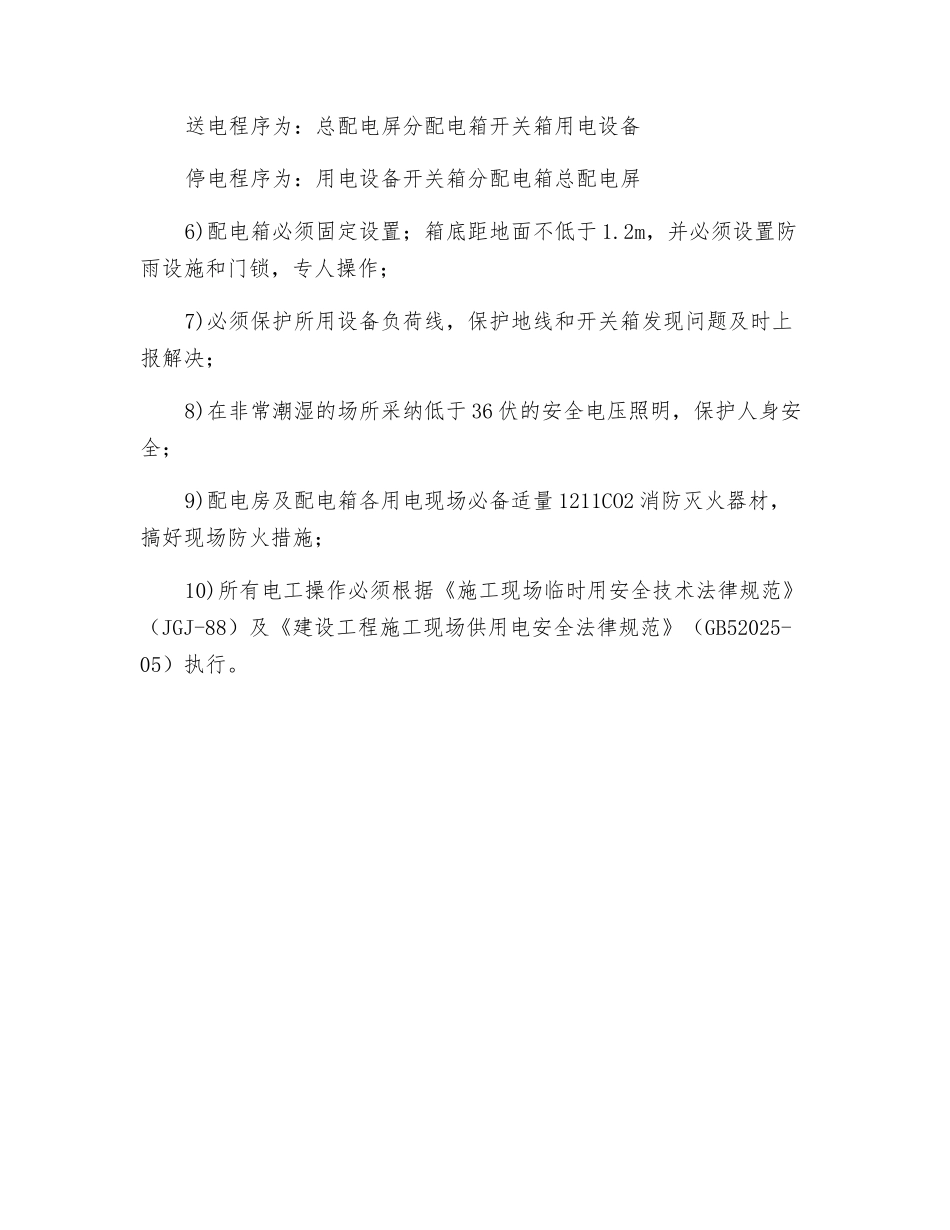

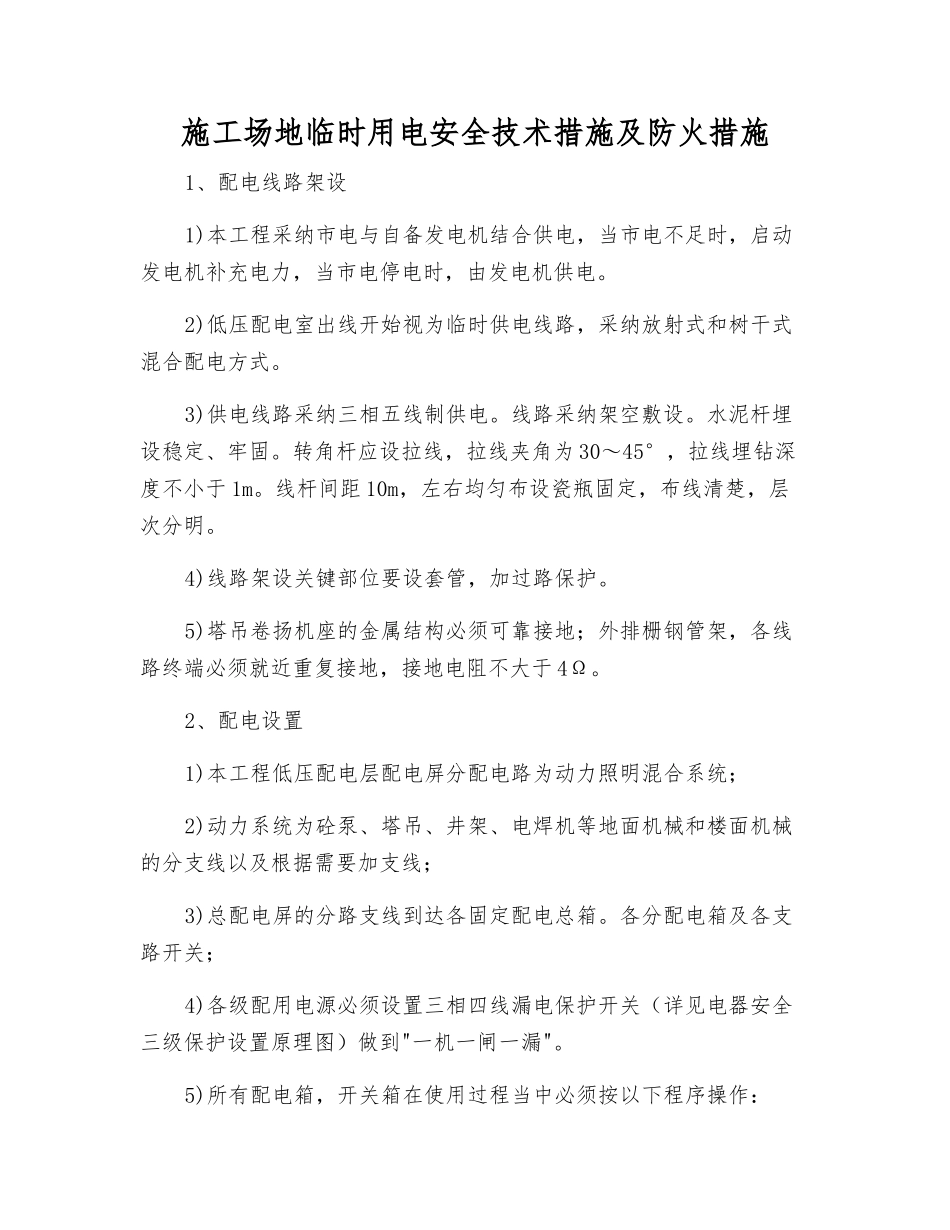

施工场地临时用电安全技术措施及防火措施1、配电线路架设1)本工程采纳市电与自备发电机结合供电,当市电不足时,启动发电机补充电力,当市电停电时,由发电机供电。2)低压配电室出线开始视为临时供电线路,采纳放射式和树干式混合配电方式。3)供电线路采纳三相五线制供电。线路采纳架空敷设。水泥杆埋设稳定、牢固。转角杆应设拉线,拉线夹角为 30~45°,拉线埋钻深度不小于 1m。线杆间距 10m,左右均匀布设瓷瓶固定,布线清楚,层次分明。4)线路架设关键部位要设套管,加过路保护。5)塔吊卷扬机座的金属结构必须可靠接地;外排栅钢管架,各线路终端必须就近重复接地,接地电阻不大于 4Ω。2、配电设置1)本工程低压配电层配电屏分配电路为动力照明混合系统;2)动力系统为砼泵、塔吊、井架、电焊机等地面机械和楼面机械的分支线以及根据需要加支线;3)总配电屏的分路支线到达各固定配电总箱。各分配电箱及各支路开关;4)各级配用电源必须设置三相四线漏电保护开关(详见电器安全三级保护设置原理图)做到"一机一闸一漏"。5)所有配电箱,开关箱在使用过程当中必须按以下程序操作:送电程序为:总配电屏分配电箱开关箱用电设备停电程序为:用电设备开关箱分配电箱总配电屏6)配电箱必须固定设置;箱底距地面不低于 1.2m,并必须设置防雨设施和门锁,专人操作;7)必须保护所用设备负荷线,保护地线和开关箱发现问题及时上报解决;8)在非常潮湿的场所采纳低于 36 伏的安全电压照明,保护人身安全;9)配电房及配电箱各用电现场必备适量 1211CO2 消防灭火器材,搞好现场防火措施;10)所有电工操作必须根据《施工现场临时用安全技术法律规范》(JGJ-88)及《建设工程施工现场供用电安全法律规范》(GB52025-05)执行。
