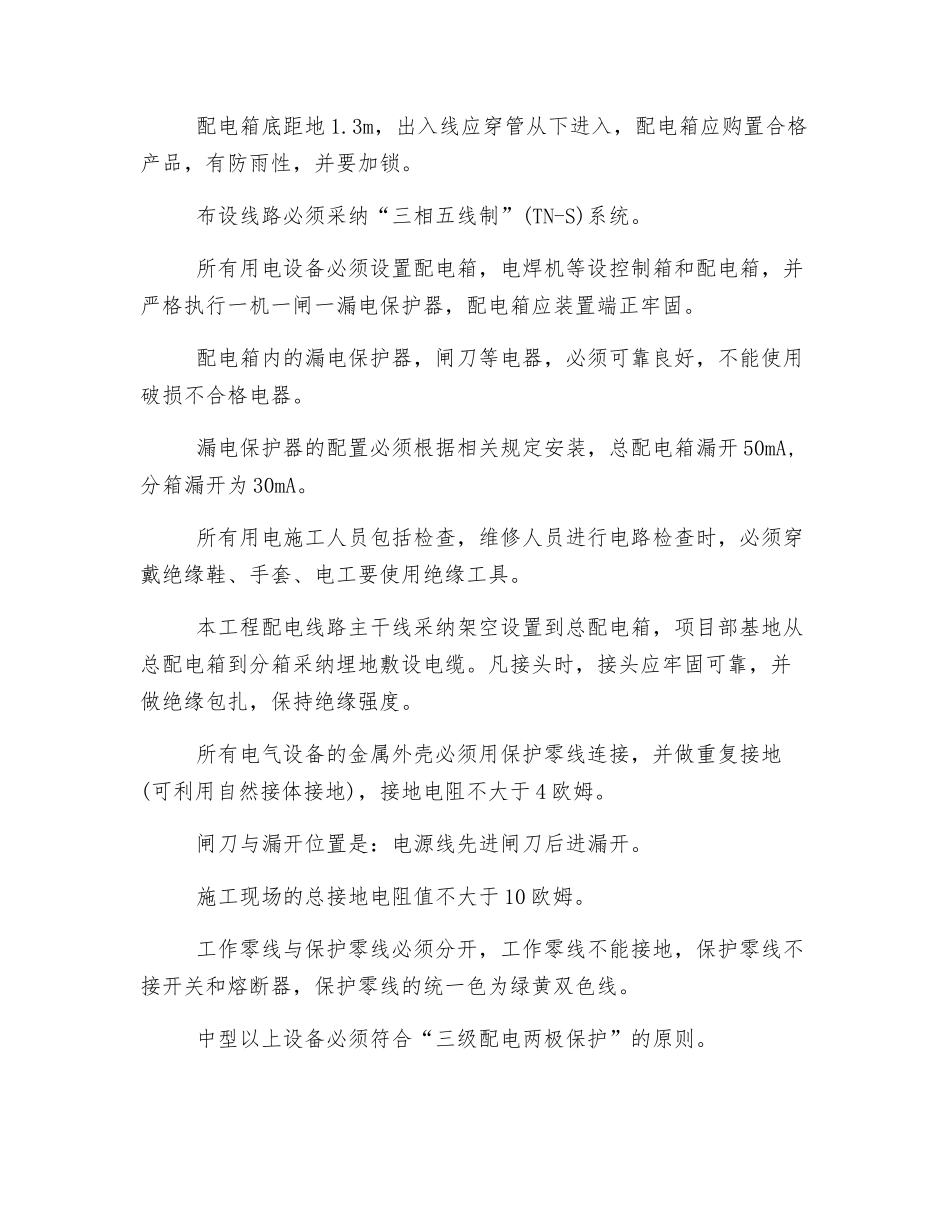

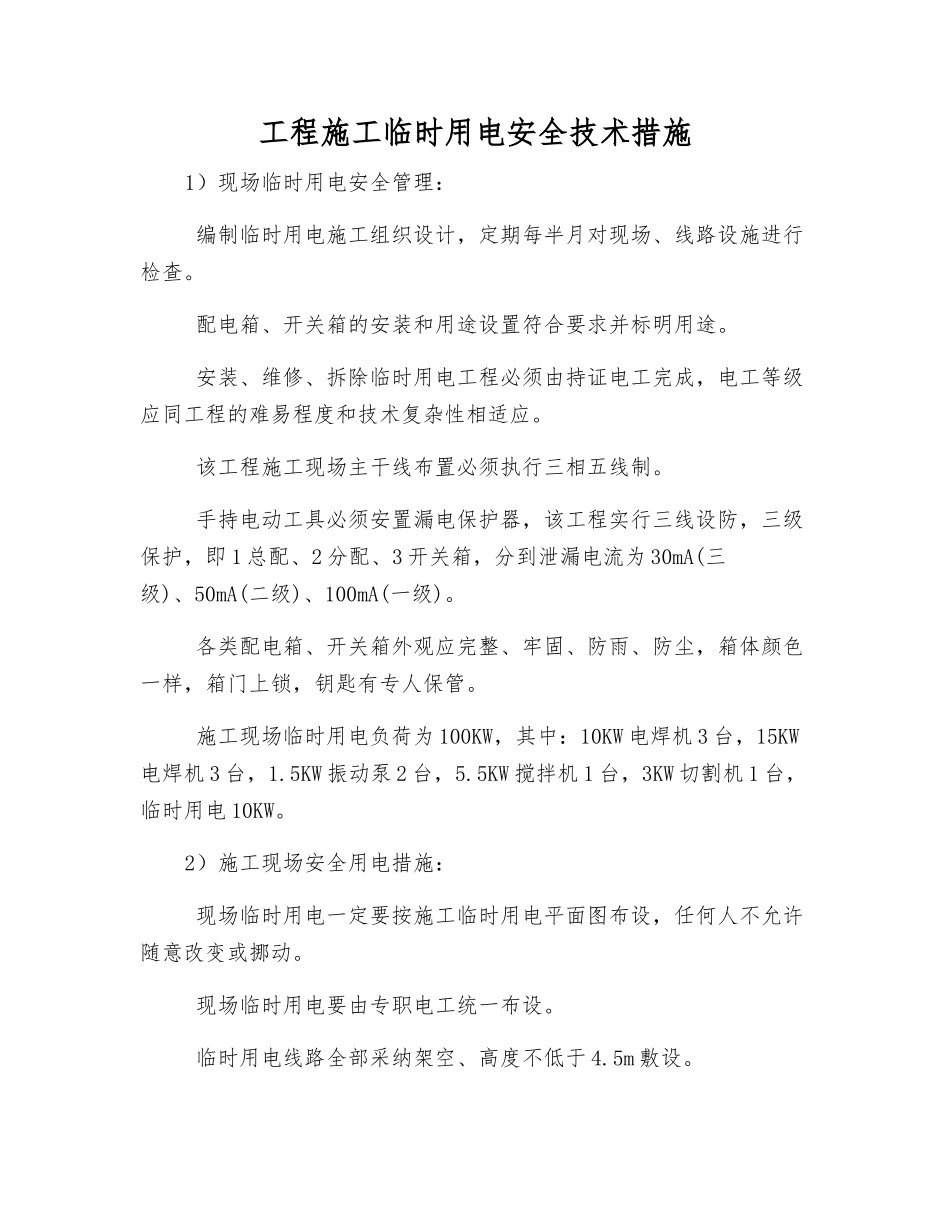

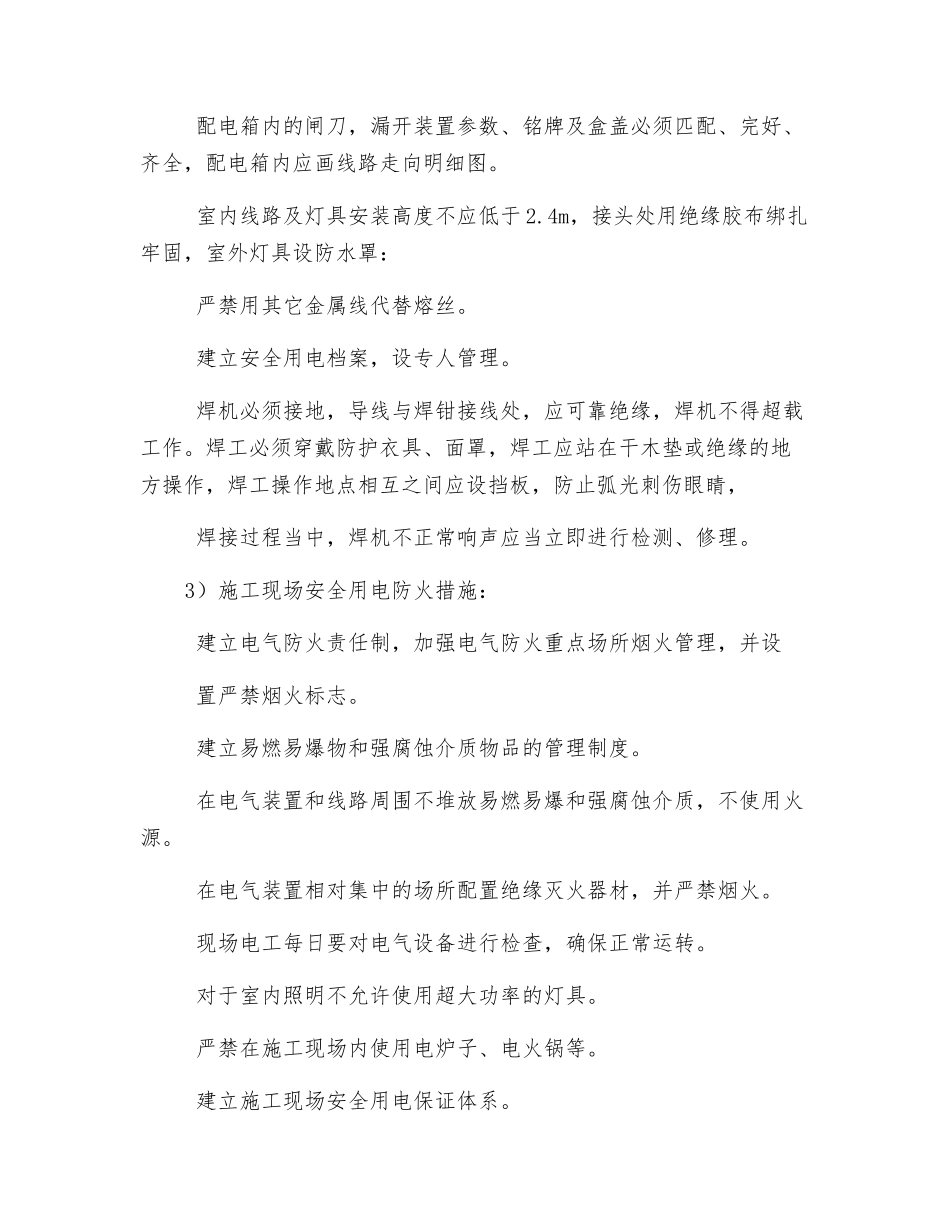

工程施工临时用电安全技术措施1)现场临时用电安全管理: 编制临时用电施工组织设计,定期每半月对现场、线路设施进行检查。 配电箱、开关箱的安装和用途设置符合要求并标明用途。 安装、维修、拆除临时用电工程必须由持证电工完成,电工等级应同工程的难易程度和技术复杂性相适应。 该工程施工现场主干线布置必须执行三相五线制。 手持电动工具必须安置漏电保护器,该工程实行三线设防,三级保护,即 1 总配、2 分配、3 开关箱,分到泄漏电流为 30mA(三级)、50mA(二级)、100mA(一级)。 各类配电箱、开关箱外观应完整、牢固、防雨、防尘,箱体颜色一样,箱门上锁,钥匙有专人保管。 施工现场临时用电负荷为 100KW,其中:10KW 电焊机 3 台,15KW电焊机 3 台,1.5KW 振动泵 2 台,5.5KW 搅拌机 1 台,3KW 切割机 1 台,临时用电 10KW。2)施工现场安全用电措施: 现场临时用电一定要按施工临时用电平面图布设,任何人不允许随意改变或挪动。 现场临时用电要由专职电工统一布设。 临时用电线路全部采纳架空、高度不低于 4.5m 敷设。 配电箱底距地 1.3m,出入线应穿管从下进入,配电箱应购置合格产品,有防雨性,并要加锁。 布设线路必须采纳“三相五线制”(TN-S)系统。 所有用电设备必须设置配电箱,电焊机等设控制箱和配电箱,并严格执行一机一闸一漏电保护器,配电箱应装置端正牢固。 配电箱内的漏电保护器,闸刀等电器,必须可靠良好,不能使用破损不合格电器。 漏电保护器的配置必须根据相关规定安装,总配电箱漏开 50mA,分箱漏开为 30mA。 所有用电施工人员包括检查,维修人员进行电路检查时,必须穿戴绝缘鞋、手套、电工要使用绝缘工具。 本工程配电线路主干线采纳架空设置到总配电箱,项目部基地从总配电箱到分箱采纳埋地敷设电缆。凡接头时,接头应牢固可靠,并做绝缘包扎,保持绝缘强度。 所有电气设备的金属外壳必须用保护零线连接,并做重复接地(可利用自然接体接地),接地电阻不大于 4 欧姆。 闸刀与漏开位置是:电源线先进闸刀后进漏开。 施工现场的总接地电阻值不大于 10 欧姆。 工作零线与保护零线必须分开,工作零线不能接地,保护零线不接开关和熔断器,保护零线的统一色为绿黄双色线。 中型以上设备必须符合“三级配电两极保护”的原则。 配电箱内的闸刀,漏开装置参数、铭牌及盒盖必须匹配、完好、齐全,配电箱内应画线路走向明细图。 室内线路及灯具安装高度不应低于 2....
