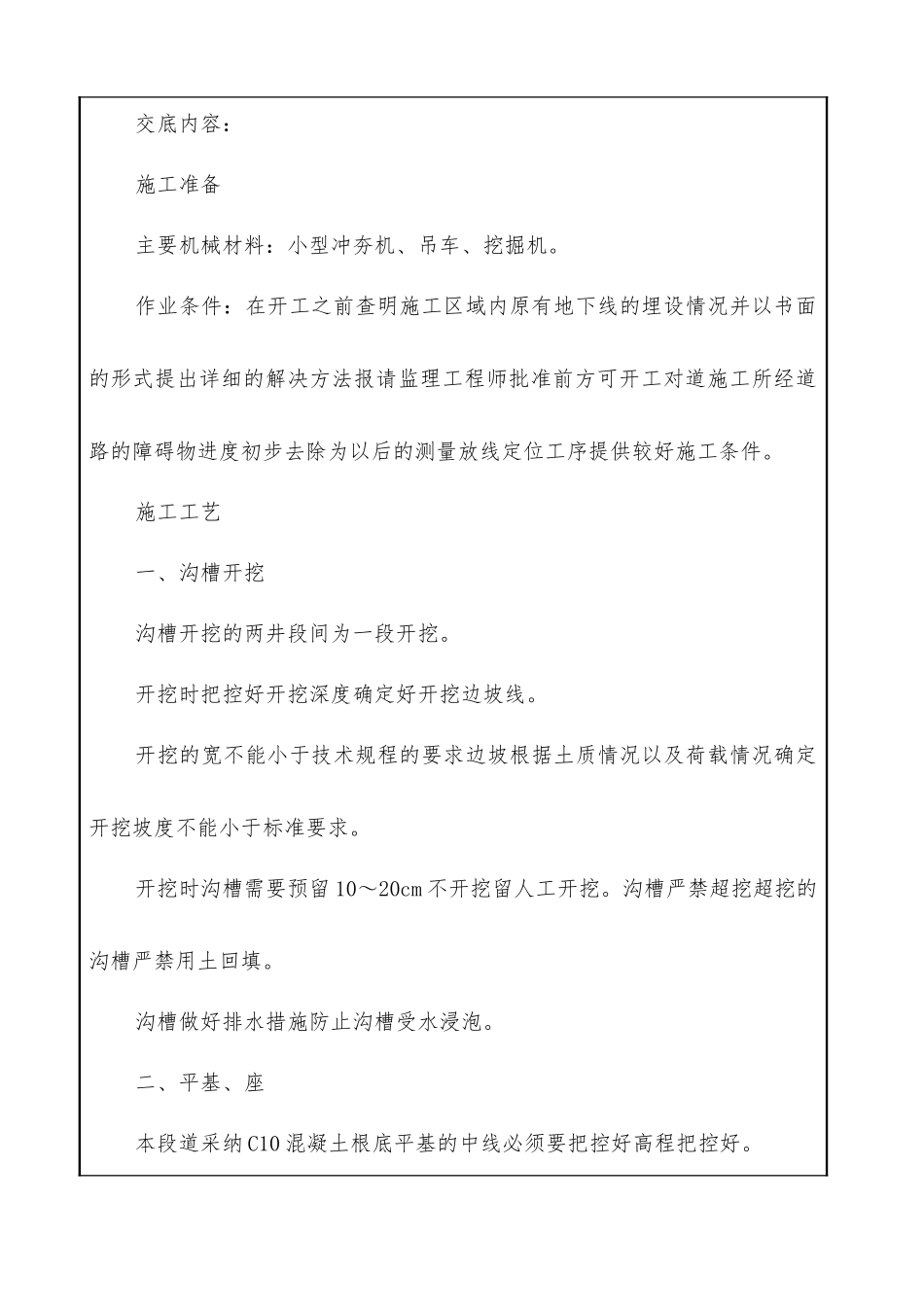

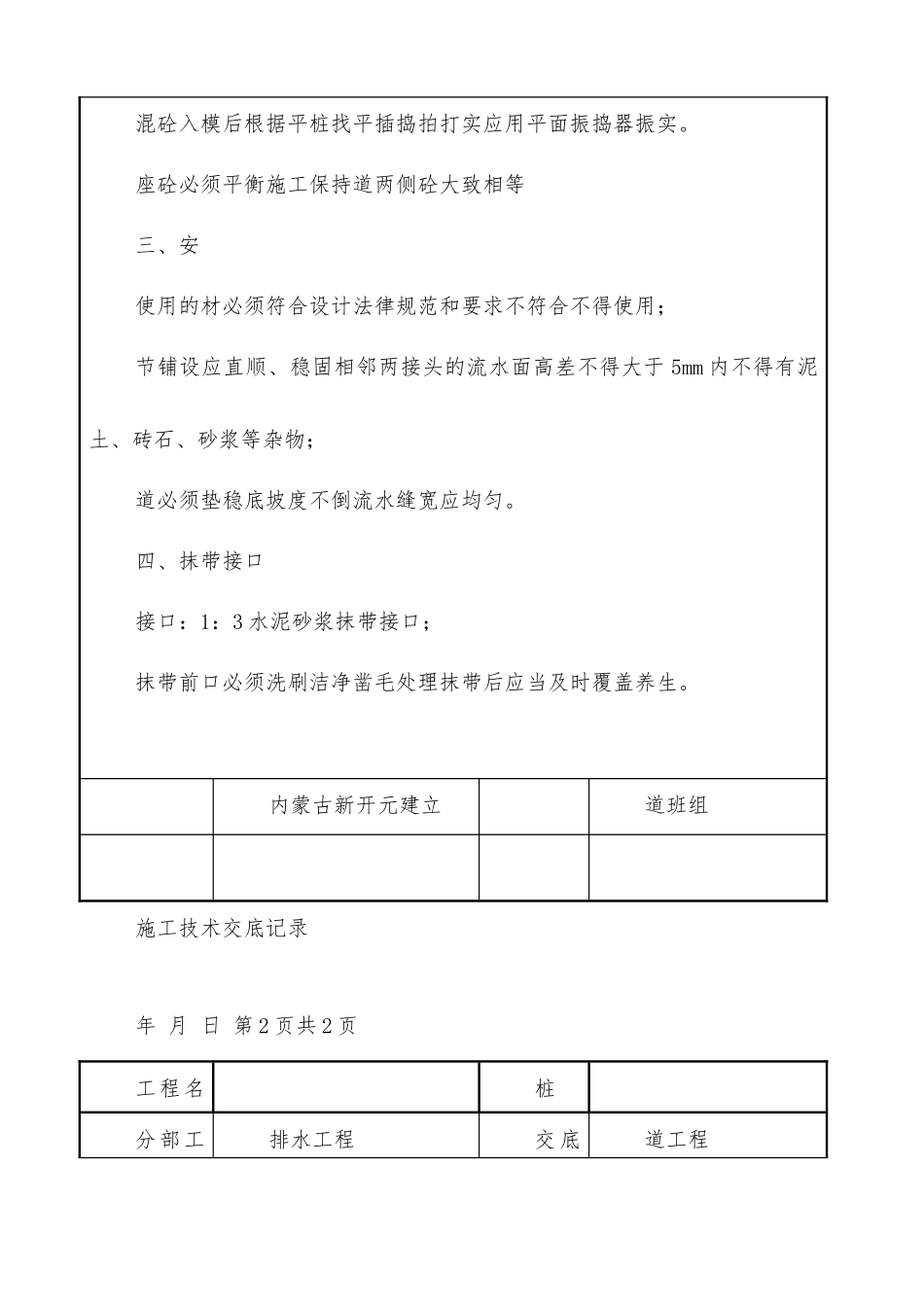

施工技术交底记录 年 月日 页共 2 页工程名称萨拉齐区间路政排水工程桩K0+000~K0+517.57分部工排水工程交底道工程交底内容:施工准备主要机械材料:小型冲夯机、吊车、挖掘机。作业条件:在开工之前查明施工区域内原有地下线的埋设情况并以书面的形式提出详细的解决方法报请监理工程师批准前方可开工对道施工所经道路的障碍物进度初步去除为以后的测量放线定位工序提供较好施工条件。施工工艺一、沟槽开挖沟槽开挖的两井段间为一段开挖。开挖时把控好开挖深度确定好开挖边坡线。开挖的宽不能小于技术规程的要求边坡根据土质情况以及荷载情况确定开挖坡度不能小于标准要求。开挖时沟槽需要预留 10~20cm 不开挖留人工开挖。沟槽严禁超挖超挖的沟槽严禁用土回填。沟槽做好排水措施防止沟槽受水浸泡。二、平基、座本段道采纳 C10 混凝土根底平基的中线必须要把控好高程把控好。混砼入模后根据平桩找平插捣拍打实应用平面振捣器振实。座砼必须平衡施工保持道两侧砼大致相等三、安使用的材必须符合设计法律规范和要求不符合不得使用;节铺设应直顺、稳固相邻两接头的流水面高差不得大于 5mm 内不得有泥土、砖石、砂浆等杂物;道必须垫稳底坡度不倒流水缝宽应均匀。四、抹带接口接口:1:3 水泥砂浆抹带接口;抹带前口必须洗刷洁净凿毛处理抹带后应当及时覆盖养生。内蒙古新开元建立道班组施工技术交底记录 年 月 日 第 2 页共 2 页工程名称桩分部工排水工程交底道工程交底内容:五、检查井排水与检查井的连接应当符合图纸的要求和监理工程师的排水应严嵌入检查井壁内井壁开孔和圆周边用两圈砂〔石〕拱构加以保护并用水泥砂浆固定;砌筑前应把砂石淋湿潮湿充分;井壁必须互相垂直、不得有通缝必须保证灰浆饱满、灰缝平整抹面压光不得有空鼓、裂缝现象;井内流槽应平顺错步应安装结实位置准确不得有建筑垃圾等杂物;井框井盖必须确保完好无损安装平稳位置准确;钢爬梯安装时必须按图纸要进度防锈处理六、闭水污水道完成以后必须作闭水试验。闭水试验应在道回填前进度;闭水试验应在道灌满水后经过 24 小时后进度;闭水试验的水位应为试验段上道内顶以上 2m。如上内顶至检查口的高度小于 2m 时闭水试验水位可运至井口为止。对渗水量的测定时间不少于 30min。道班组
