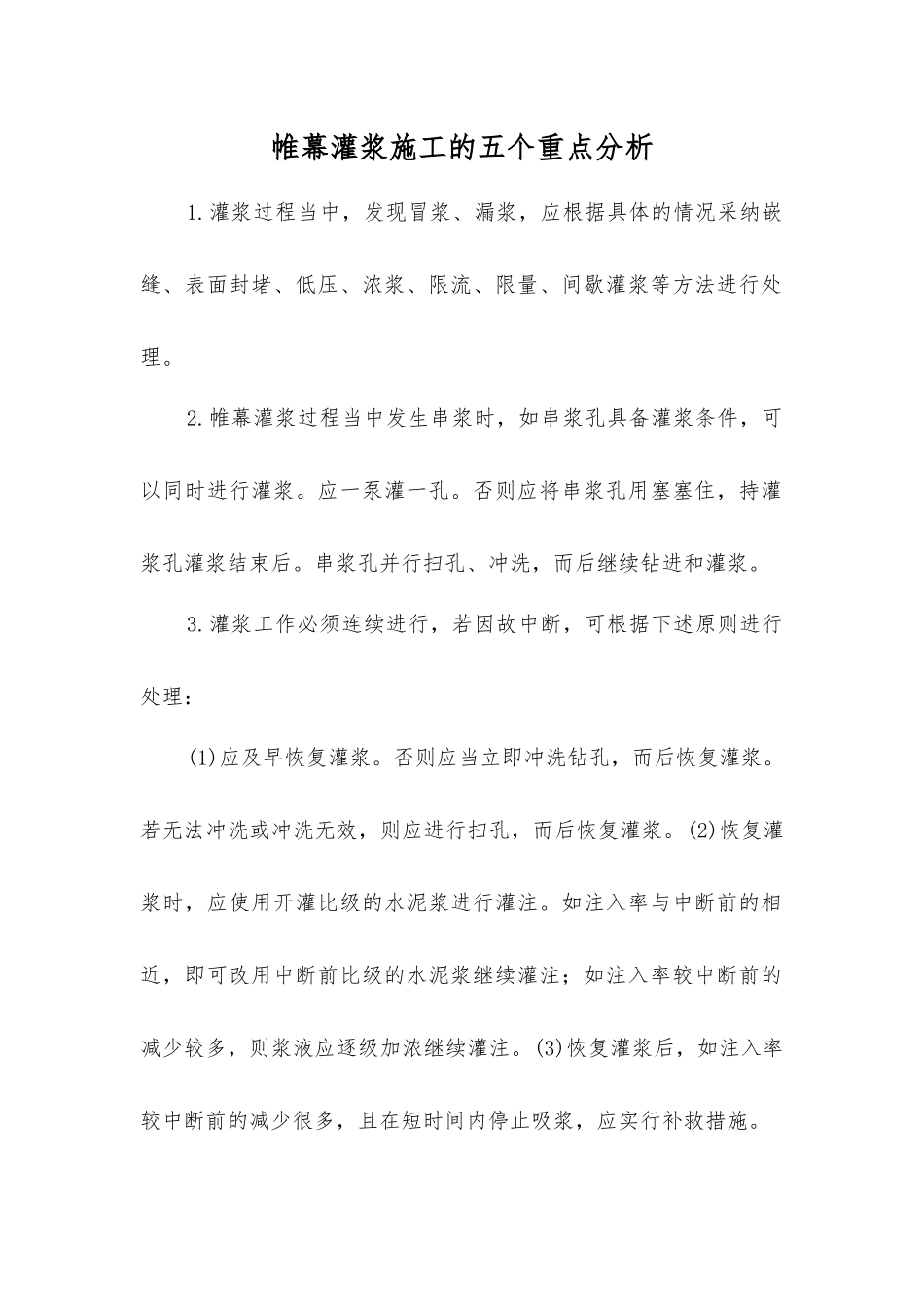

帷幕灌浆施工的五个重点分析1
灌浆过程当中,发现冒浆、漏浆,应根据具体的情况采纳嵌缝、表面封堵、低压、浓浆、限流、限量、间歇灌浆等方法进行处理
帷幕灌浆过程当中发生串浆时,如串浆孔具备灌浆条件,可以同时进行灌浆
应一泵灌一孔
否则应将串浆孔用塞塞住,持灌浆孔灌浆结束后
串浆孔并行扫孔、冲洗,而后继续钻进和灌浆
灌浆工作必须连续进行,若因故中断,可根据下述原则进行处理:(1)应及早恢复灌浆
否则应当立即冲洗钻孔,而后恢复灌浆
若无法冲洗或冲洗无效,则应进行扫孔,而后恢复灌浆
(2)恢复灌浆时,应使用开灌比级的水泥浆进行灌注
如注入率与中断前的相近,即可改用中断前比级的水泥浆继续灌注;如注入率较中断前的减少较多,则浆液应逐级加浓继续灌注
(3)恢复灌浆后,如注入率较中断前的减少很多,且在短时间内停止吸浆,应实行补救措施

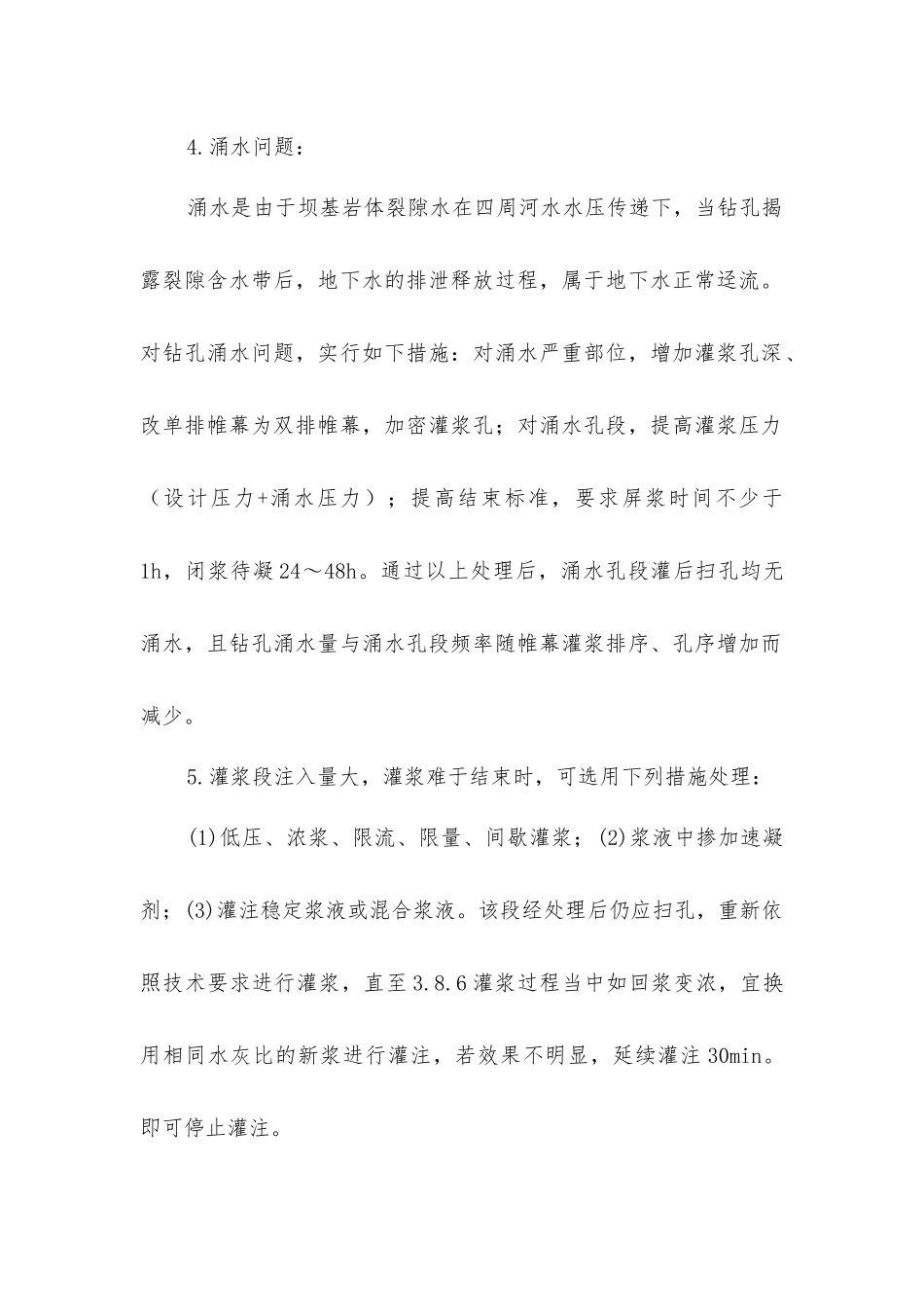

涌水问题:涌水是由于坝基岩体裂隙水在四周河水水压传递下,当钻孔揭露裂隙含水带后,地下水的排泄释放过程,属于地下水正常迳流
对钻孔涌水问题,实行如下措施:对涌水严重部位,增加灌浆孔深、改单排帷幕为双排帷幕,加密灌浆孔;对涌水孔段,提高灌浆压力(设计压力+涌水压力);提高结束标准,要求屏浆时间不少于1h,闭浆待凝 24~48h
通过以上处理后,涌水孔段灌后扫孔均无涌水,且钻孔涌水量与涌水孔段频率随帷幕灌浆排序、孔序增加而减少
灌浆段注入量大,灌浆难于结束时,可选用下列措施处理:(1)低压、浓浆、限流、限量、间歇灌浆;(2)浆液中掺加速凝剂;(3)灌注稳定浆液或混合浆液
该段经处理后仍应扫孔,重新依照技术要求进行灌浆,直至 3
6 灌浆过程当中如回浆变浓,宜换用相同水灰比的新浆进行灌注,若效果不明显,延续灌注 30min
即可停止灌注

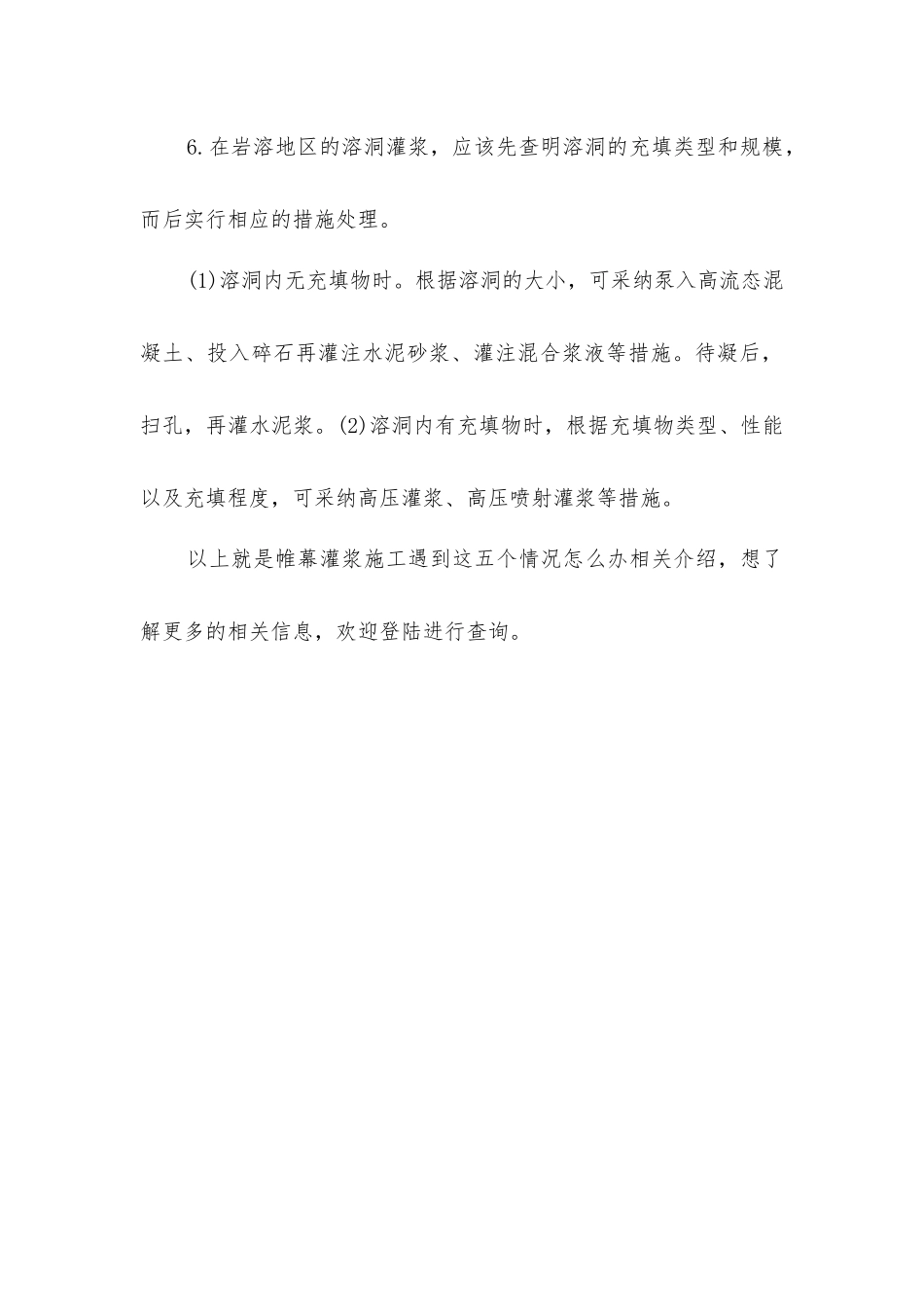

在岩溶地区的溶洞灌浆,应该先查明溶洞的充填类型和规模,而后实行相应的措施处理
(1)溶洞内无充填物时
