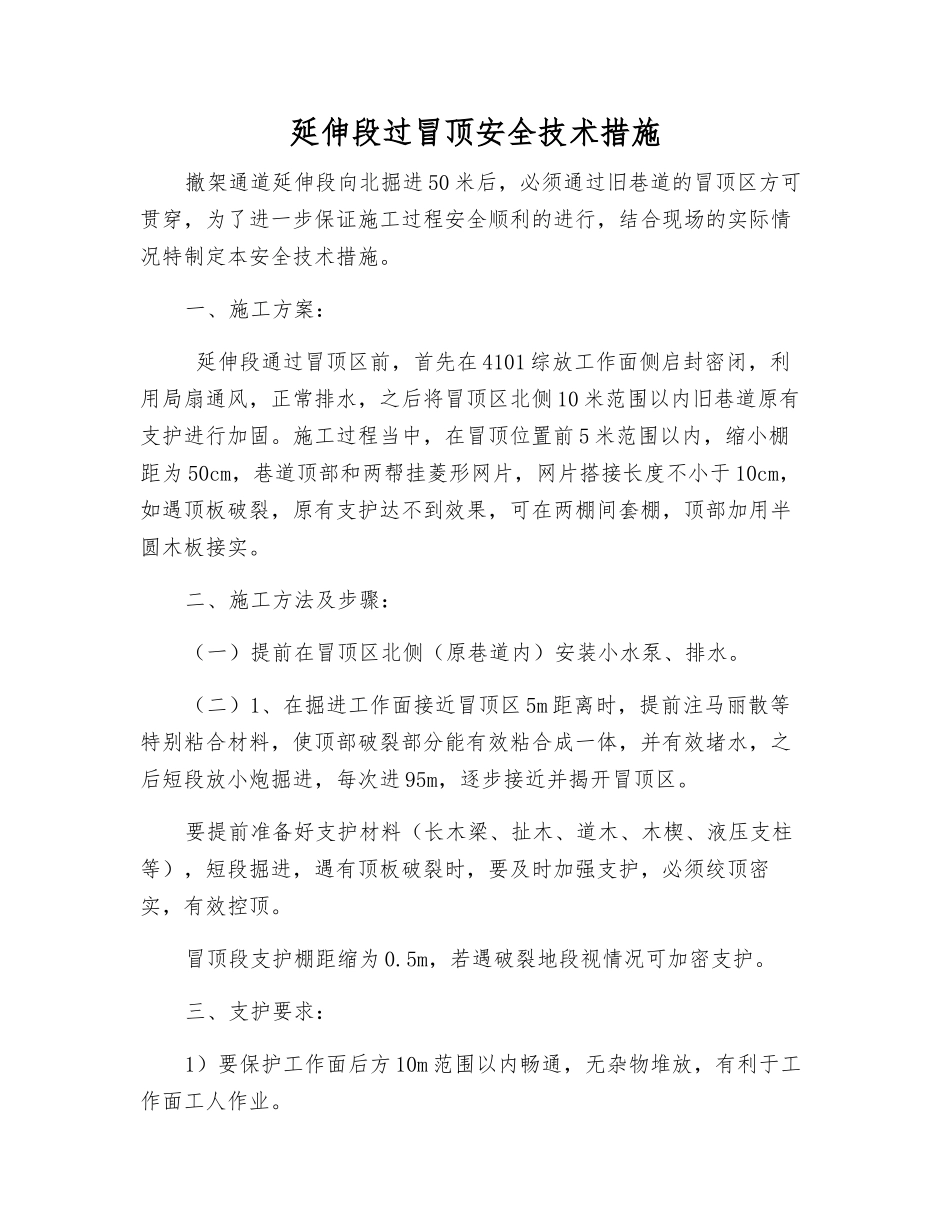

延伸段过冒顶安全技术措施撤架通道延伸段向北掘进 50 米后,必须通过旧巷道的冒顶区方可贯穿,为了进一步保证施工过程安全顺利的进行,结合现场的实际情况特制定本安全技术措施
一、施工方案: 延伸段通过冒顶区前,首先在 4101 综放工作面侧启封密闭,利用局扇通风,正常排水,之后将冒顶区北侧 10 米范围以内旧巷道原有支护进行加固
施工过程当中,在冒顶位置前 5 米范围以内,缩小棚距为 50cm,巷道顶部和两帮挂菱形网片,网片搭接长度不小于 10cm,如遇顶板破裂,原有支护达不到效果,可在两棚间套棚,顶部加用半圆木板接实
二、施工方法及步骤:(一)提前在冒顶区北侧(原巷道内)安装小水泵、排水
(二)1、在掘进工作面接近冒顶区 5m 距离时,提前注马丽散等特别粘合材料,使顶部破裂部分能有效粘合成一体,并有效堵水,之后短段放小炮掘进,每次进 95m,逐步接近并揭开冒顶区
要提前准备好支护材料(长木梁、扯木、道木、木楔、液压支柱等),短段掘进,遇有顶板破裂时,要及时加强支护,必须绞顶密实,有效控顶
冒顶段支护棚距缩为 0
5m,若遇破裂地段视情况可加密支护
三、支护要求:1)要保护工作面后方 10m 范围以内畅通,无杂物堆放,有利于工作面工人作业

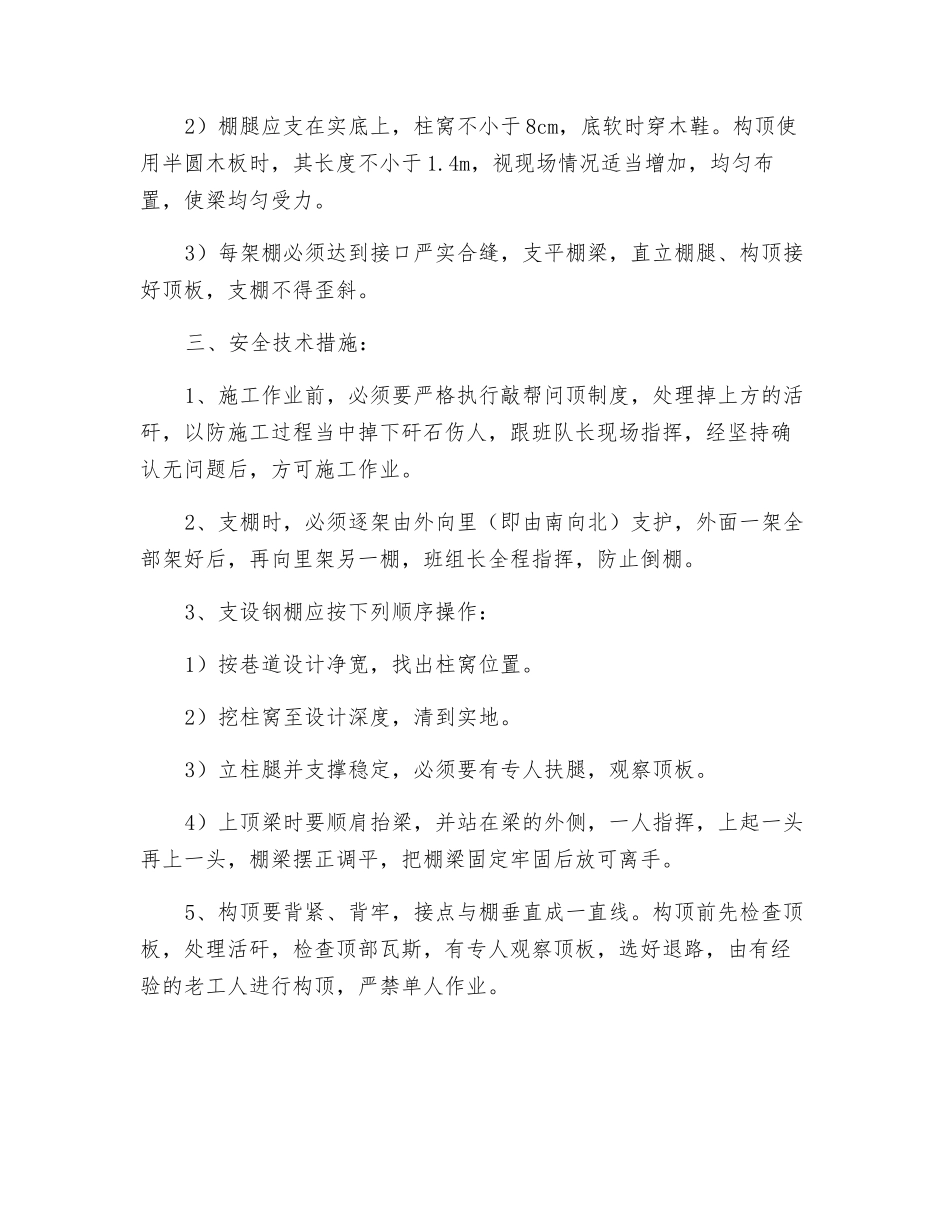

2)棚腿应支在实底上,柱窝不小于 8cm,底软时穿木鞋
构顶使用半圆木板时,其长度不小于 1
4m,视现场情况适当增加,均匀布置,使梁均匀受力
3)每架棚必须达到接口严实合缝,支平棚梁,直立棚腿、构顶接好顶板,支棚不得歪斜
三、安全技术措施:1、施工作业前,必须要严格执行敲帮问顶制度,处理掉上方的活矸,以防施工过程当中掉下矸石伤人,跟班队长现场指挥,经坚持确认无问题后,方可施工作业
2、支棚时,必须逐架由外向里(即由南向北)支护,外面一架全部架好后,再向里架另一棚,班组长全程指挥,防止倒棚

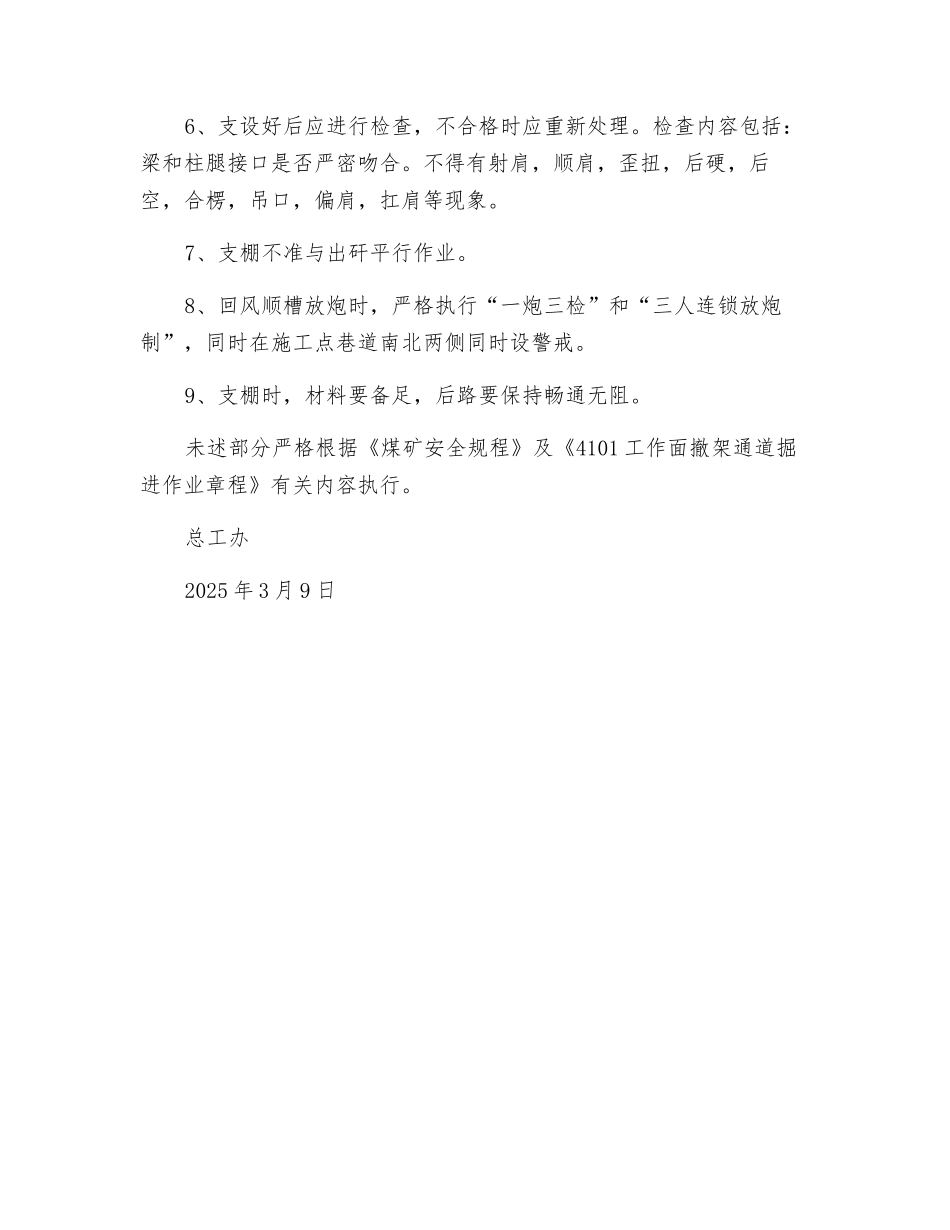

3、支设钢棚应按下列顺序操作:1)按巷道设计净宽,找
