建筑地基基础冬季施工土方工程要求内容解析

建筑地基基础冬季施工土方工程要求内容解析_第1页
1/3
建筑地基基础冬季施工土方工程要求内容解析_第2页
2/3
建筑地基基础冬季施工土方工程要求内容解析_第3页
3/3

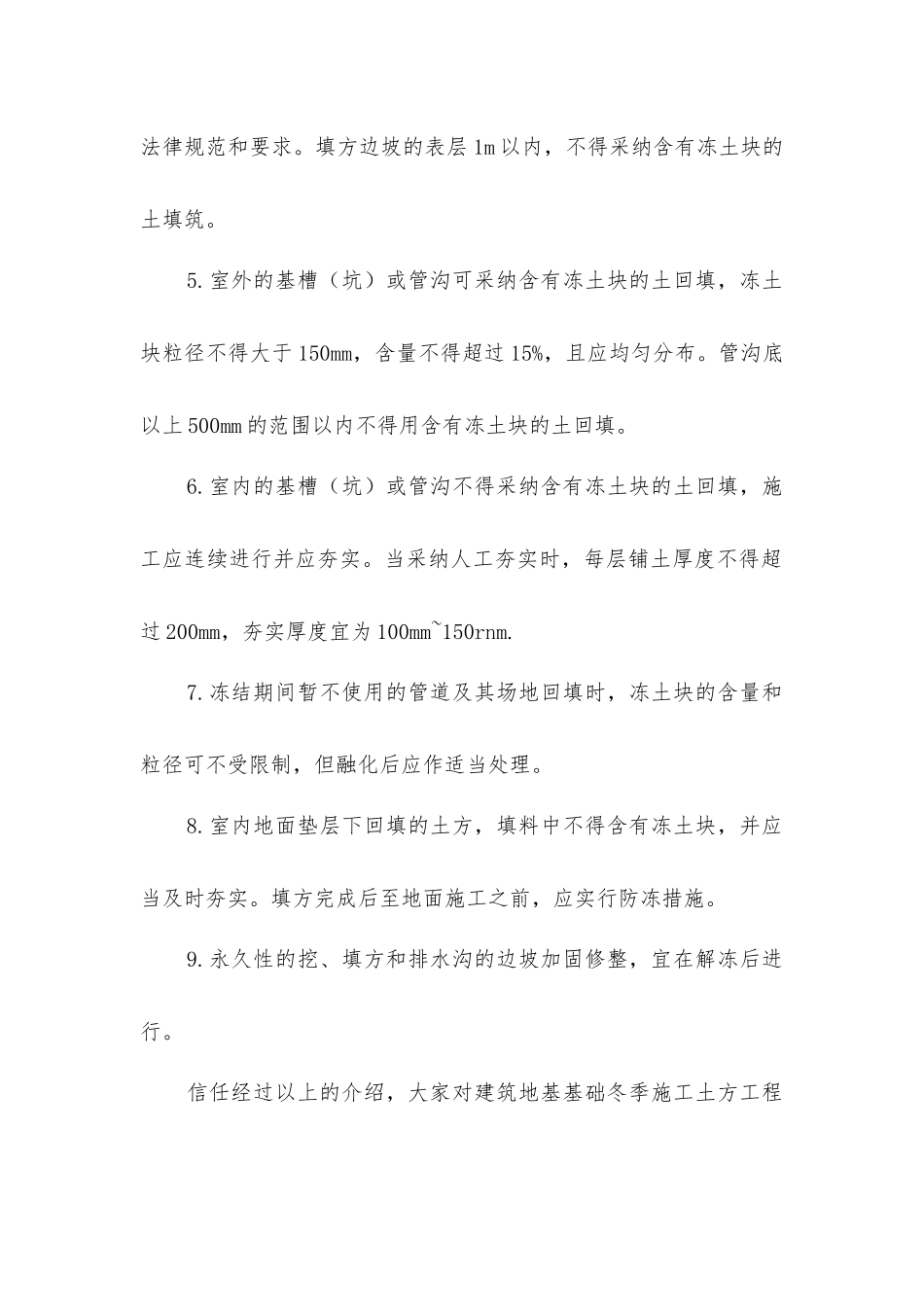

建筑地基基础冬季施工土方工程要求内容解析建筑地基基础冬季施工土方工程要求内容1.在挖方上边弃置冻土时,其弃土堆坡脚至挖方边缘的距离应为常温下规定的距离加上弃土堆的高度。2.挖掘完毕的基槽(坑)应实行防止基底部受冻的措施,因故未能及时进行下道工序施工时,应在基槽(坑)底标高以上预留土层,并应覆盖保温材料。3.土方回填时,每层铺土厚度应比常温施工时减少 20%~25%,预留沉陷量应比常温施工时增加。对于大面积回填土和有路面的路基及其人行道范围以内的平整场地填方,可采纳含有冻土块的土回填,但冻土块的粒径不得大于150mm,其含量不得超过 30%.铺填时冻土块应分散开,并应逐层夯实。4.冬期施工应在填方前清除基底上的冰雪和保温材料,填方上层部位应采纳未冻的或透水性好的土方回填。其厚度应当符合设计法律规范和要求。填方边坡的表层 1m 以内,不得采纳含有冻土块的土填筑。5.室外的基槽(坑)或管沟可采纳含有冻土块的土回填,冻土块粒径不得大于 150mm,含量不得超过 15%,且应均匀分布。管沟底以上 500mm 的范围以内不得用含有冻土块的土回填。6.室内的基槽(坑)或管沟不得采纳含有冻土块的土回填,施工应连续进行并应夯实。当采纳人工夯实时,每层铺土厚度不得超过 200mm,夯实厚度宜为 100mm~150rnm.7.冻结期间暂不使用的管道及其场地回填时,冻土块的含量和粒径可不受限制,但融化后应作适当处理。8.室内地面垫层下回填的土方,填料中不得含有冻土块,并应当及时夯实。填方完成后至地面施工之前,应实行防冻措施。9.永久性的挖、填方和排水沟的边坡加固修整,宜在解冻后进行。信任经过以上的介绍,大家对建筑地基基础冬季施工土方工程要求内容解析也是有了一定的认识。欢迎登陆,查询更多相关信息。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

建筑地基基础冬季施工土方工程要求内容解析

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
