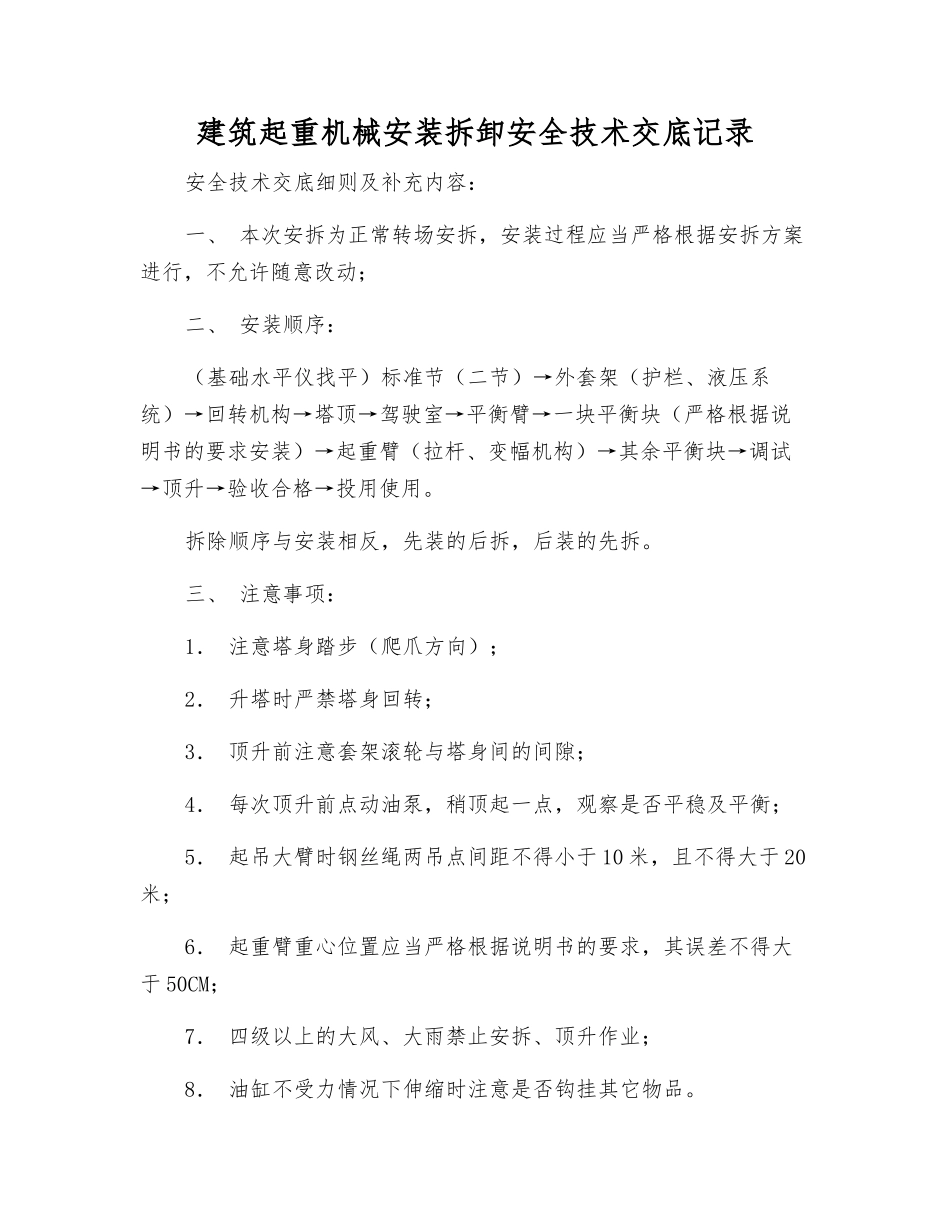

建筑起重机械安装拆卸安全技术交底记录安全技术交底细则及补充内容:一、 本次安拆为正常转场安拆,安装过程应当严格根据安拆方案进行,不允许随意改动;二、 安装顺序:(基础水平仪找平)标准节(二节)→外套架(护栏、液压系统)→回转机构→塔顶→驾驶室→平衡臂→一块平衡块(严格根据说明书的要求安装)→起重臂(拉杆、变幅机构)→其余平衡块→调试→顶升→验收合格→投用使用。拆除顺序与安装相反,先装的后拆,后装的先拆。三、 注意事项:1. 注意塔身踏步(爬爪方向);2. 升塔时严禁塔身回转;3. 顶升前注意套架滚轮与塔身间的间隙;4. 每次顶升前点动油泵,稍顶起一点,观察是否平稳及平衡;5. 起吊大臂时钢丝绳两吊点间距不得小于 10 米,且不得大于 20米;6. 起重臂重心位置应当严格根据说明书的要求,其误差不得大于 50CM;7. 四级以上的大风、大雨禁止安拆、顶升作业;8. 油缸不受力情况下伸缩时注意是否钩挂其它物品。四、 安全措施:1. 上岗之前必须对上岗人员进行安全教育,遵守高空操作章程,严禁喝酒后作业;2. 作业期间分工明确,实行统一指挥;3. 作业人员必须穿防滑靴,戴安全帽,正确合理使用劳保用品;4. 围设作业区域,禁止非作业人员入内,严禁非作业人员上套架平台;5. 遵守高空作业章程,不得随手抛掷物件及嘻闹;6. 起重工指挥汽吊时严禁多头指挥;7. 安拆时必须注意吊物的重心位置,必须按安拆顺序进行作业;业
