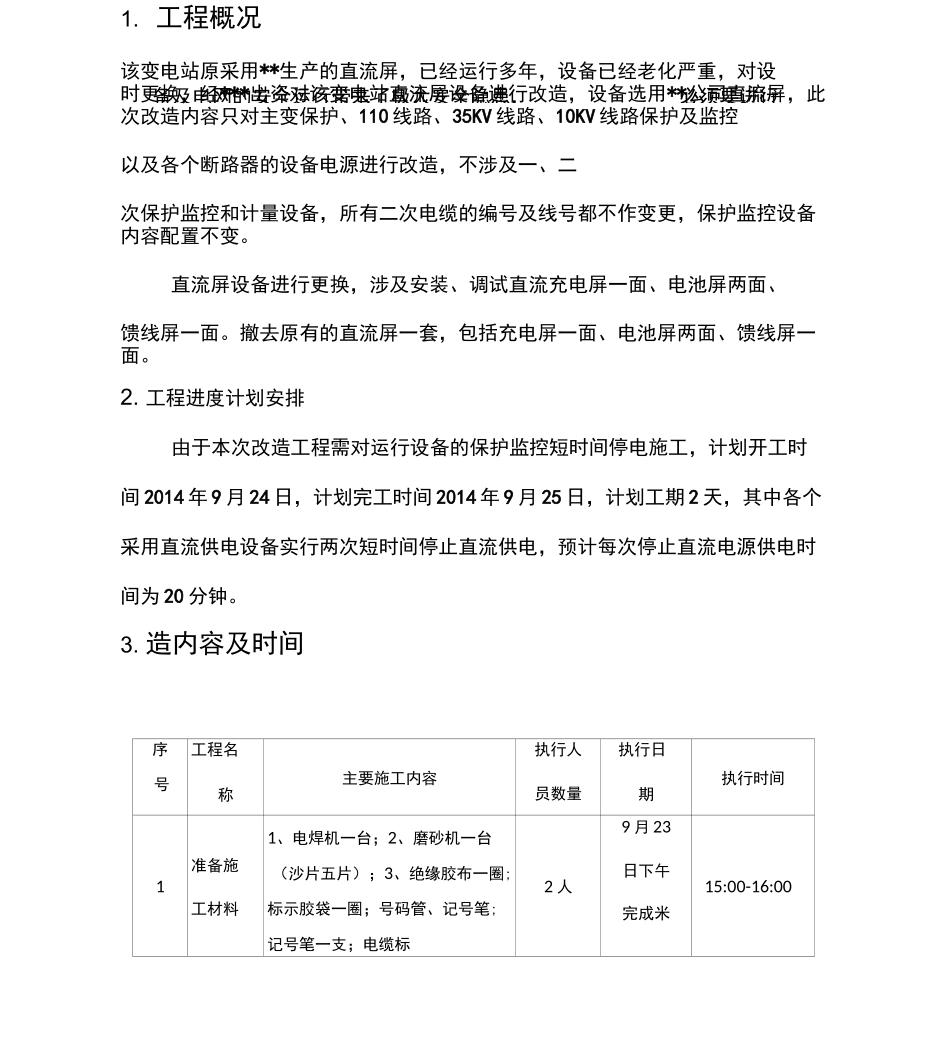

变电站直流屏改造施工方案及安全、技术、组织措施批准:审核:校核:编写:电力有限公司2014 年 9 月 22 日备及电网的安全运行带来了极大安全隐患,必须要进行1. 工程概况该变电站原采用**生产的直流屏,已经运行多年,设备已经老化严重,对设时更换,经***出资对该变电站直流屏设备进行改造,设备选用**公司直流屏,此次改造内容只对主变保护、110 线路、35KV 线路、10KV 线路保护及监控以及各个断路器的设备电源进行改造,不涉及一、二次保护监控和计量设备,所有二次电缆的编号及线号都不作变更,保护监控设备内容配置不变。直流屏设备进行更换,涉及安装、调试直流充电屏一面、电池屏两面、馈线屏一面。撤去原有的直流屏一套,包括充电屏一面、电池屏两面、馈线屏一面。2. 工程进度计划安排由于本次改造工程需对运行设备的保护监控短时间停电施工,计划开工时间 2014 年 9 月 24 日,计划完工时间 2014 年 9 月 25 日,计划工期 2 天,其中各个采用直流供电设备实行两次短时间停止直流供电,预计每次停止直流电源供电时间为 20 分钟。3. 造内容及时间序号工程名称主要施工内容执行人员数量执行日期执行时间1准备施工材料1、电焊机一台;2、磨砂机一台(沙片五片);3、绝缘胶布一圈;标示胶袋一圈;号码管、记号笔;记号笔一支;电缆标2 人9 月 23日下午完成米15:00-16:00示牌 20 片;4、钢钎支;5、直流空开(16 只 2P,10A);6、交流空开 3P 的 20A 两只;7、16mm 勺单芯线 100 米;4*6mm电缆 30 米;&购2做好备用直流电源将原有直流屏充电模块撤出两块充电模块,连接好充电模块,将购买的空开安装好。备用直流电源放置在电缆层,每条出线预计停止输出直流电源 20 分钟;在转移期间不得断开直流充电屏的交流电源。4 人9 月 23日下午完成16:00-17:303准备转接负载用标示胶带标示好原直流馈线屏输出负载电缆的起始点及用途,并标明正负极。2 人9 月 24日上午9:00-12:004撤去原电池,断开充电屏内电池保险,然后撤去原有的电池连接线,并搬出旧电池。4 人9 月 24日9:00-12:005转接负载将各个标明的负载电缆从原馈线屏逐条转接至备用电源各空开上,并压接紧。备注:合闸电源不接入备用电源输出回路。4 人9 月 24日下午15:00-17:006准备撤去原直流屏待全部负载出线转移完成后,断开并撤去充电屏的交流输入电源,断开充馈电屏之间的连接线。再撤去充馈电屏各面,电池屏两面6 人9 月 24日...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

变电站直流屏改造方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
