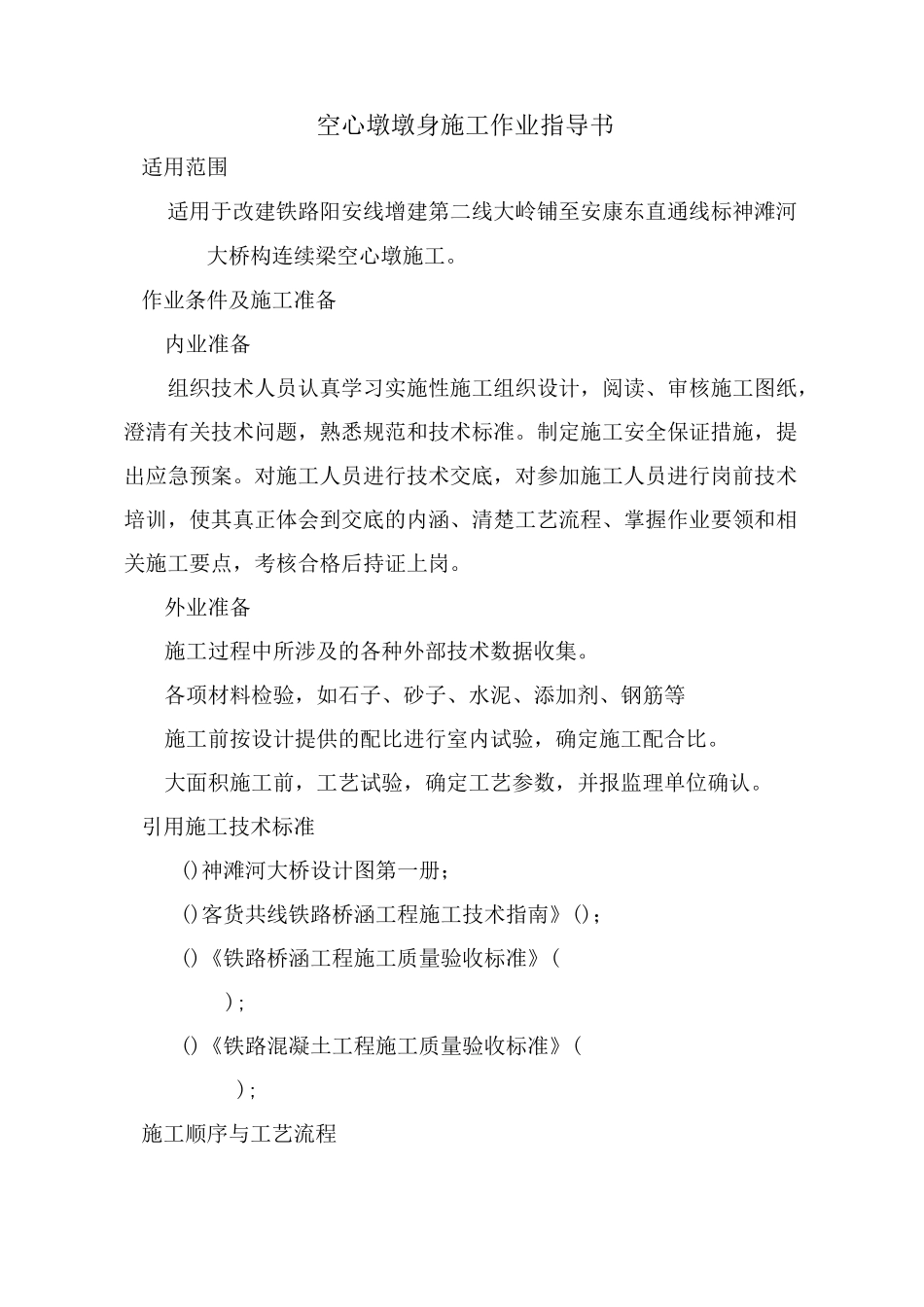

空心墩墩身施工作业指导书适用范围适用于改建铁路阳安线增建第二线大岭铺至安康东直通线标神滩河大桥构连续梁空心墩施工

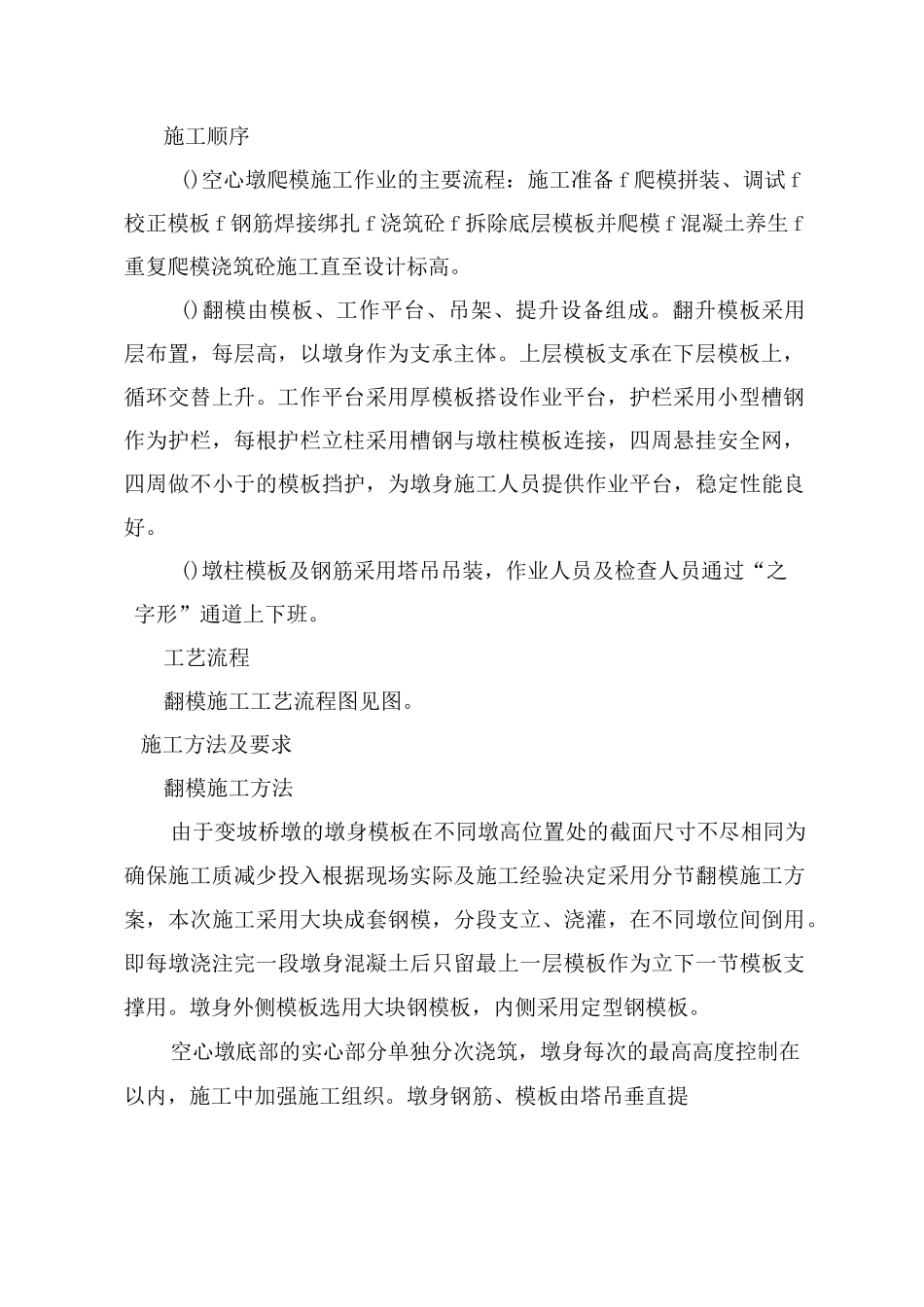

作业条件及施工准备内业准备组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准
制定施工安全保证措施,提出应急预案
对施工人员进行技术交底,对参加施工人员进行岗前技术培训,使其真正体会到交底的内涵、清楚工艺流程、掌握作业要领和相关施工要点,考核合格后持证上岗
外业准备施工过程中所涉及的各种外部技术数据收集
各项材料检验,如石子、砂子、水泥、添加剂、钢筋等施工前按设计提供的配比进行室内试验,确定施工配合比
大面积施工前,工艺试验,确定工艺参数,并报监理单位确认
引用施工技术标准()神滩河大桥设计图第一册;()客货共线铁路桥涵工程施工技术指南》();()《铁路桥涵工程施工质量验收标准》();()《铁路混凝土工程施工质量验收标准》();施工顺序与工艺流程施工顺序()空心墩爬模施工作业的主要流程:施工准备 f 爬模拼装、调试 f校正模板 f 钢筋焊接绑扎 f 浇筑砼 f 拆除底层模板并爬模 f 混凝土养生 f重复爬模浇筑砼施工直至设计标高
()翻模由模板、工作平台、吊架、提升设备组成
翻升模板采用层布置,每层高,以墩身作为支承主体
上层模板支承在下层模板上,循环交替上升
工作平台采用厚模板搭设作业平台,护栏采用小型槽钢作为护栏,每根护栏立柱采用槽钢与墩柱模板连接,四周悬挂安全网,四周做不小于的模板挡护,为墩身施工人员提供作业平台,稳定性能良好
()墩柱模板及钢筋采用塔吊吊装,作业人员及检查人员通过“之字形”通道上下班

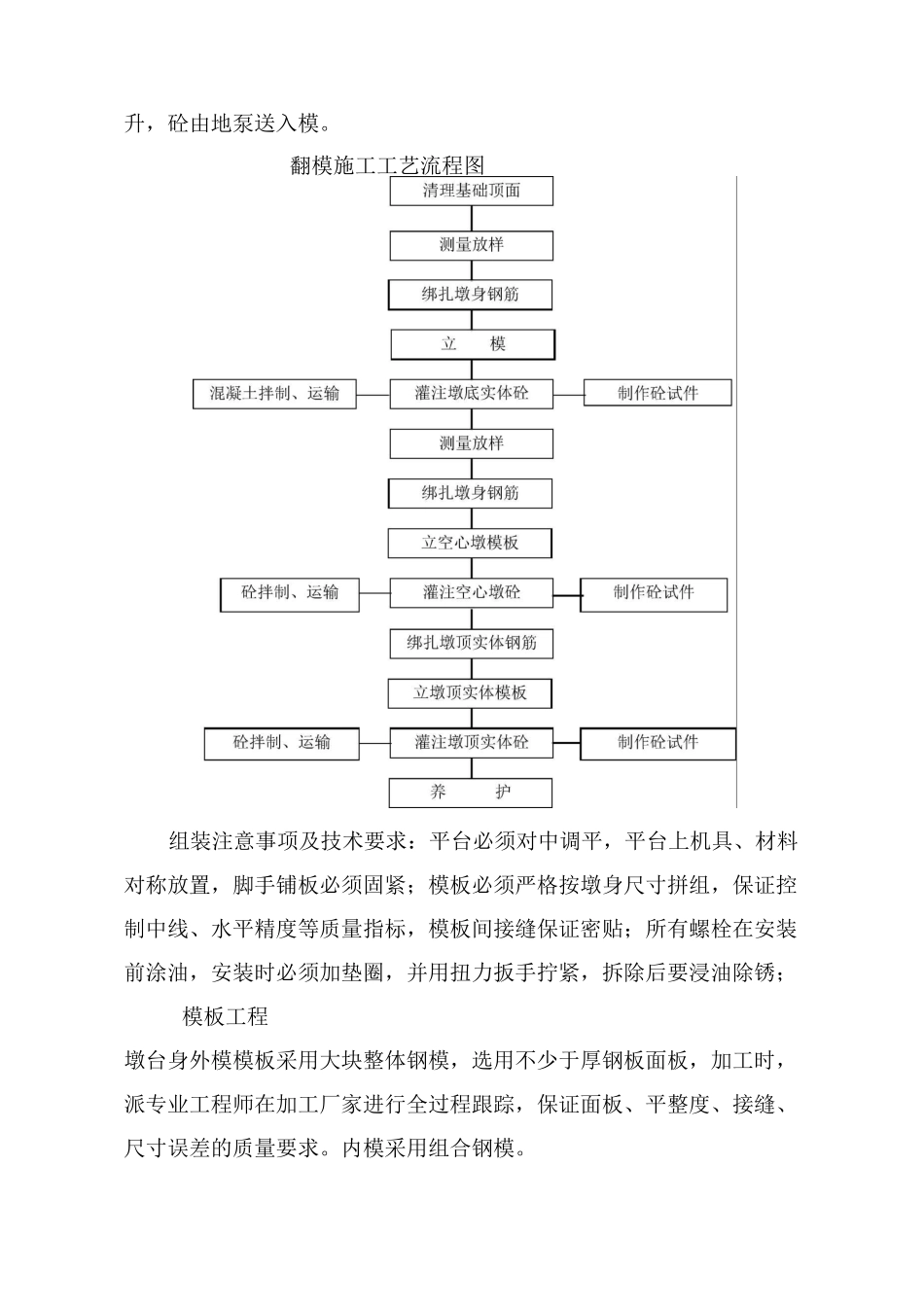

工艺流程翻模施工工艺流程图见图
施工方法及要求翻模施工方法由于变坡桥墩的墩身模板在不同墩高位置处的截面尺寸不尽相同为确保施工质减少投入根据现场实际及施工经验决定采用分节翻模施工方案,本次施工采用大块成套钢模,分段
