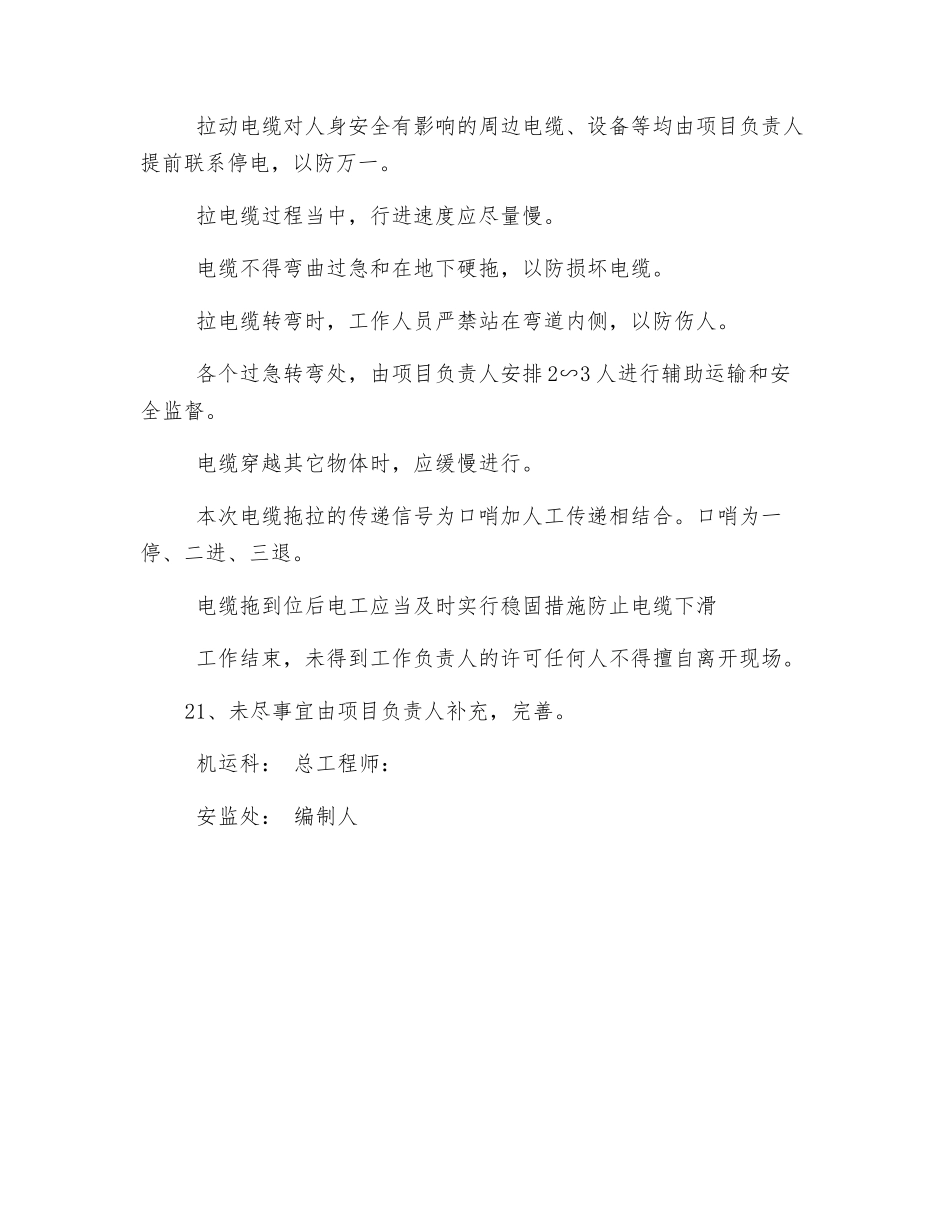

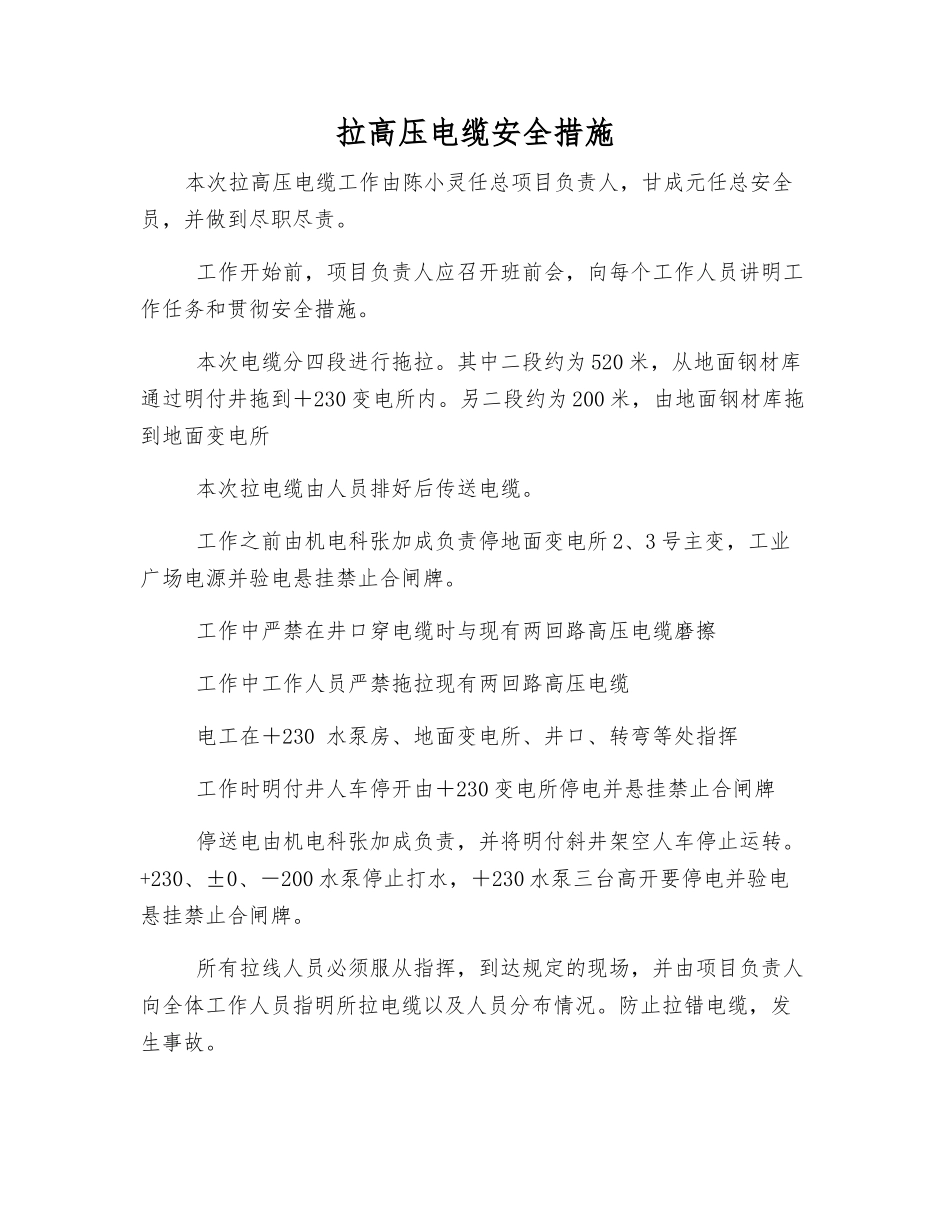

拉高压电缆安全措施本次拉高压电缆工作由陈小灵任总项目负责人,甘成元任总安全员,并做到尽职尽责。 工作开始前,项目负责人应召开班前会,向每个工作人员讲明工作任务和贯彻安全措施。 本次电缆分四段进行拖拉。其中二段约为 520 米,从地面钢材库通过明付井拖到+230 变电所内。另二段约为 200 米,由地面钢材库拖到地面变电所 本次拉电缆由人员排好后传送电缆。 工作之前由机电科张加成负责停地面变电所 2、3 号主变,工业广场电源并验电悬挂禁止合闸牌。 工作中严禁在井口穿电缆时与现有两回路高压电缆磨擦 工作中工作人员严禁拖拉现有两回路高压电缆 电工在+230 水泵房、地面变电所、井口、转弯等处指挥 工作时明付井人车停开由+230 变电所停电并悬挂禁止合闸牌 停送电由机电科张加成负责,并将明付斜井架空人车停止运转。+230、±0、-200 水泵停止打水,+230 水泵三台高开要停电并验电悬挂禁止合闸牌。 所有拉线人员必须服从指挥,到达规定的现场,并由项目负责人向全体工作人员指明所拉电缆以及人员分布情况。防止拉错电缆,发生事故。 拉动电缆对人身安全有影响的周边电缆、设备等均由项目负责人提前联系停电,以防万一。 拉电缆过程当中,行进速度应尽量慢。 电缆不得弯曲过急和在地下硬拖,以防损坏电缆。 拉电缆转弯时,工作人员严禁站在弯道内侧,以防伤人。 各个过急转弯处,由项目负责人安排 2∽3 人进行辅助运输和安全监督。 电缆穿越其它物体时,应缓慢进行。 本次电缆拖拉的传递信号为口哨加人工传递相结合。口哨为一停、二进、三退。 电缆拖到位后电工应当及时实行稳固措施防止电缆下滑 工作结束,未得到工作负责人的许可任何人不得擅自离开现场。21、未尽事宜由项目负责人补充,完善。 机运科: 总工程师: 安监处: 编制人
