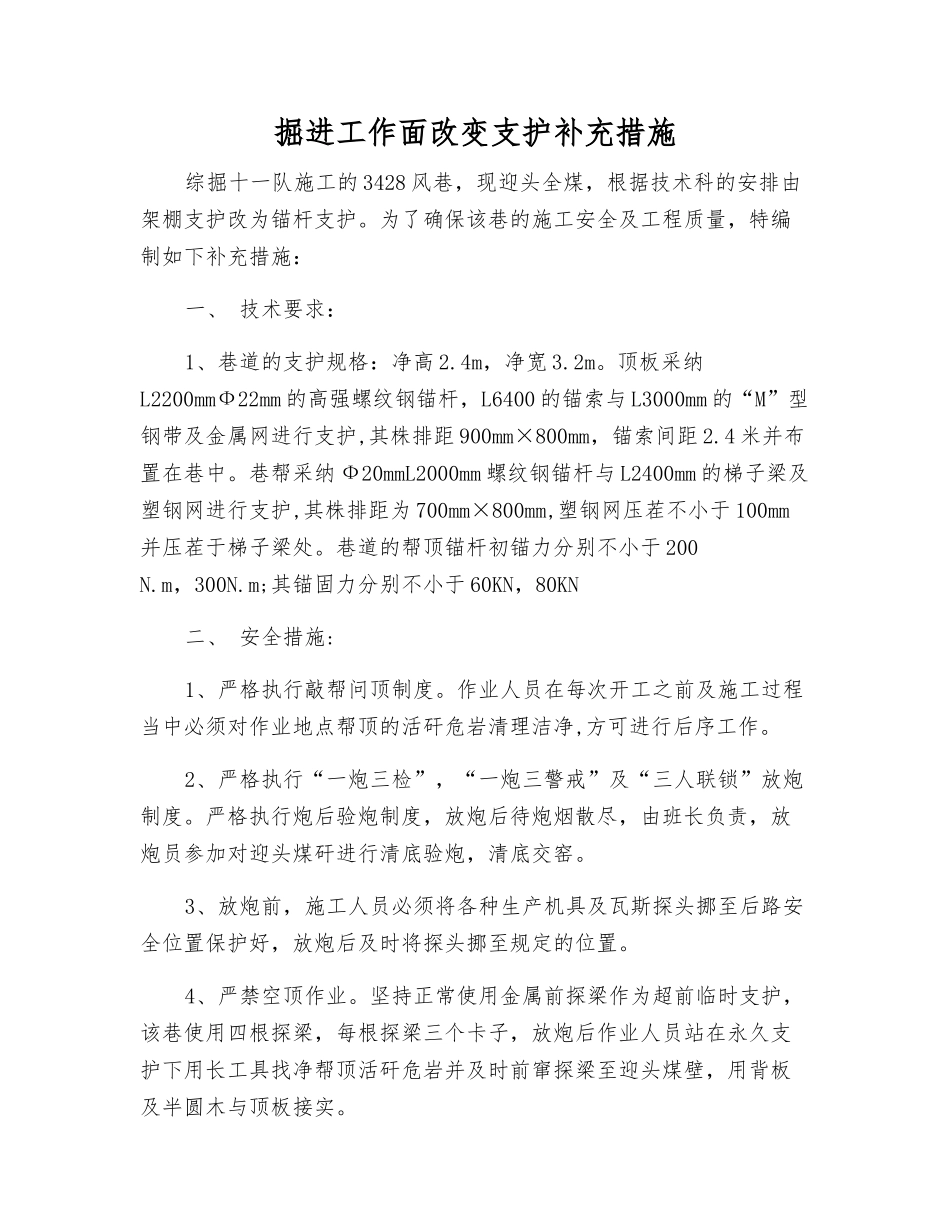

掘进工作面改变支护补充措施综掘十一队施工的 3428 风巷,现迎头全煤,根据技术科的安排由架棚支护改为锚杆支护
为了确保该巷的施工安全及工程质量,特编制如下补充措施:一、 技术要求:1、巷道的支护规格:净高 2
4m,净宽 3
顶板采纳L2200mmФ22mm 的高强螺纹钢锚杆,L6400 的锚索与 L3000mm 的“M”型钢带及金属网进行支护,其株排距 900mm×800mm,锚索间距 2
4 米并布置在巷中
巷帮采纳 Ф20mmL2000mm 螺纹钢锚杆与 L2400mm 的梯子梁及塑钢网进行支护,其株排距为 700mm×800mm,塑钢网压茬不小于 100mm并压茬于梯子梁处
巷道的帮顶锚杆初锚力分别不小于 200 N
m,300N
m;其锚固力分别不小于 60KN,80KN二、 安全措施:1、严格执行敲帮问顶制度
作业人员在每次开工之前及施工过程当中必须对作业地点帮顶的活矸危岩清理洁净,方可进行后序工作
2、严格执行“一炮三检”,“一炮三警戒”及“三人联锁”放炮制度
严格执行炮后验炮制度,放炮后待炮烟散尽,由班长负责,放炮员参加对迎头煤矸进行清底验炮,清底交窑
3、放炮前,施工人员必须将各种生产机具及瓦斯探头挪至后路安全位置保护好,放炮后及时将探头挪至规定的位置
4、严禁空顶作业
坚持正常使用金属前探梁作为超前临时支护,该巷使用四根探梁,每根探梁三个卡子,放炮后作业人员站在永久支护下用长工具找净帮顶活矸危岩并及时前窜探梁至迎头煤壁,用背板及半圆木与顶板接实

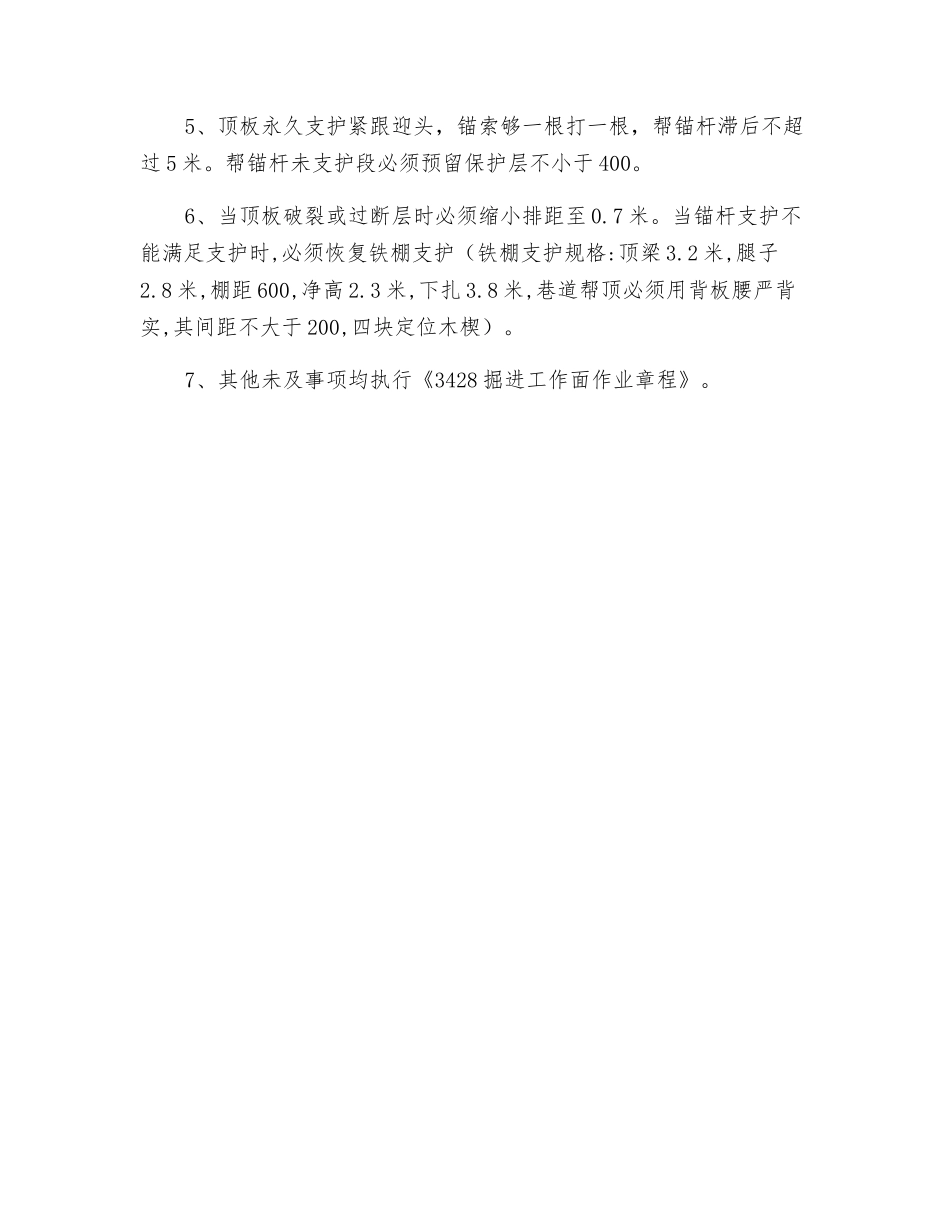

5、顶板永久支护紧跟迎头,锚索够一根打一根,帮锚杆滞后不超过 5 米
帮锚杆未支护段必须预留保护层不小于 400
6、当顶板破裂或过断层时必须缩小排距至 0
当锚杆支护不能满足支护时,必须恢复铁棚支护(铁棚支护规格:顶梁 3
2 米,腿子2
8 米,棚距 600,净高 2
3 米,下扎 3
