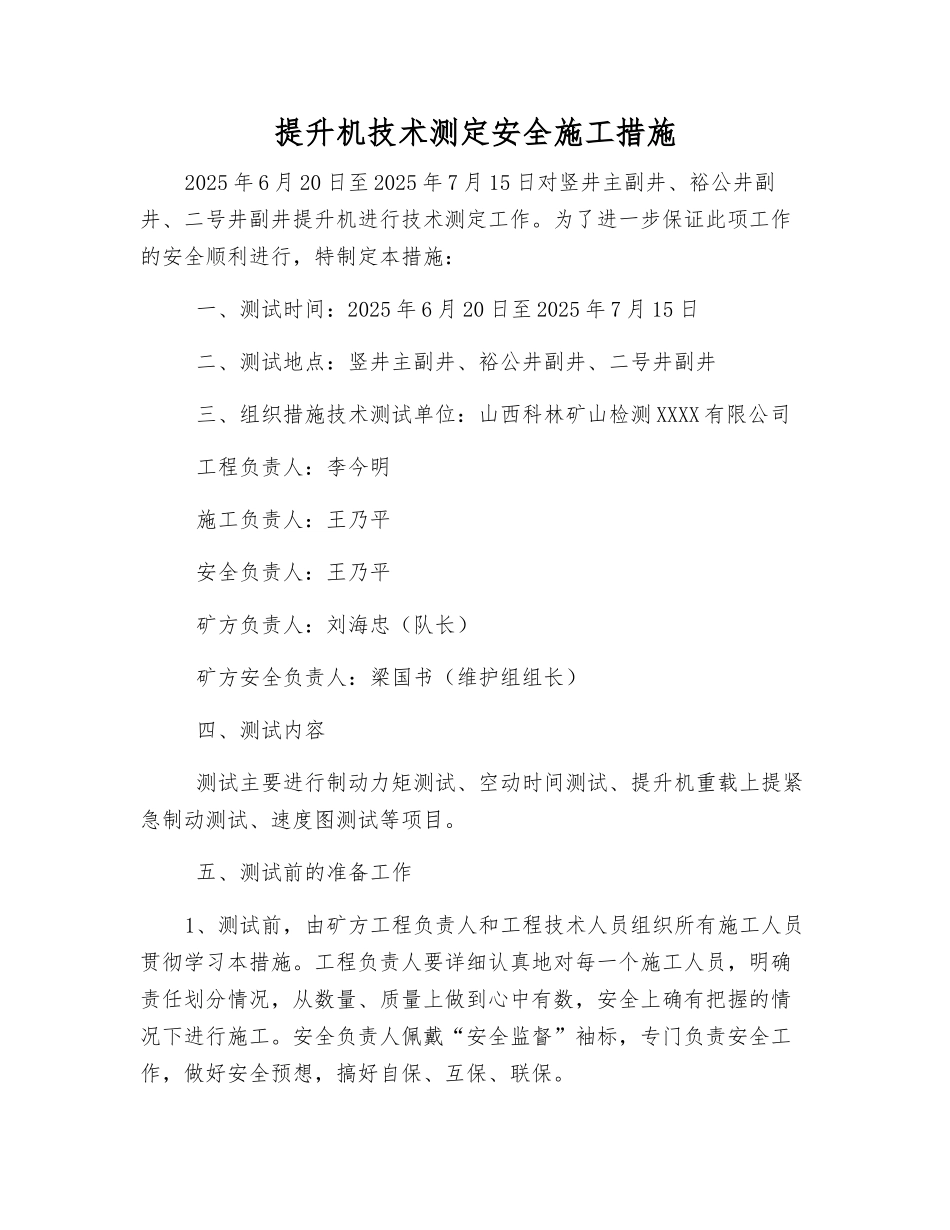

提升机技术测定安全施工措施2025 年 6 月 20 日至 2025 年 7 月 15 日对竖井主副井、裕公井副井、二号井副井提升机进行技术测定工作
为了进一步保证此项工作的安全顺利进行,特制定本措施: 一、测试时间:2025 年 6 月 20 日至 2025 年 7 月 15 日 二、测试地点:竖井主副井、裕公井副井、二号井副井 三、组织措施技术测试单位:山西科林矿山检测 XXXX 有限公司 工程负责人:李今明 施工负责人:王乃平 安全负责人:王乃平 矿方负责人:刘海忠(队长) 矿方安全负责人:梁国书(维护组组长) 四、测试内容 测试主要进行制动力矩测试、空动时间测试、提升机重载上提紧急制动测试、速度图测试等项目
五、测试前的准备工作1、测试前,由矿方工程负责人和工程技术人员组织所有施工人员贯彻学习本措施
工程负责人要详细认真地对每一个施工人员,明确责任划分情况,从数量、质量上做到心中有数,安全上确有把握的情况下进行施工
安全负责人佩戴“安全监督”袖标,专门负责安全工作,做好安全预想,搞好自保、互保、联保

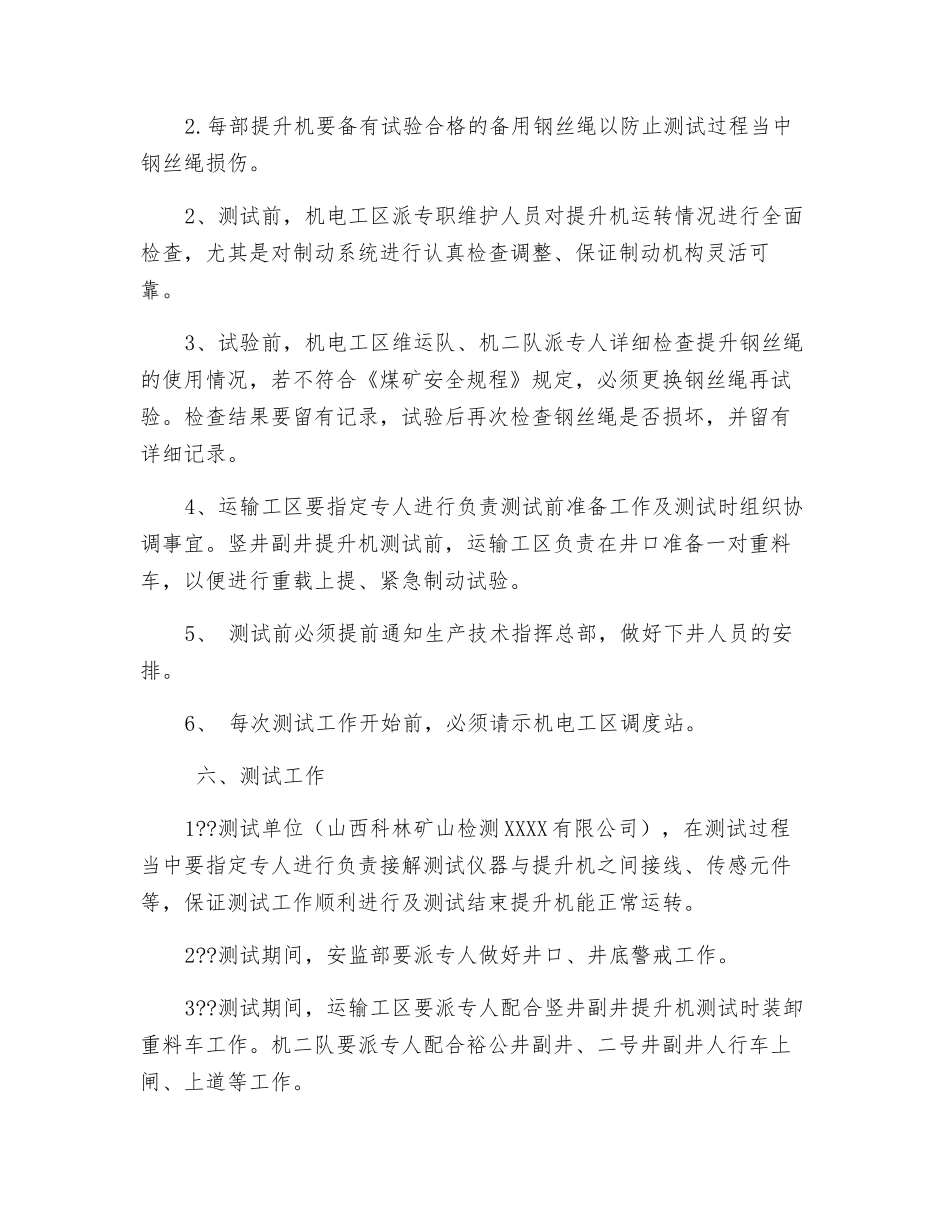

每部提升机要备有试验合格的备用钢丝绳以防止测试过程当中钢丝绳损伤
2、测试前,机电工区派专职维护人员对提升机运转情况进行全面检查,尤其是对制动系统进行认真检查调整、保证制动机构灵活可靠
3、试验前,机电工区维运队、机二队派专人详细检查提升钢丝绳的使用情况,若不符合《煤矿安全规程》规定,必须更换钢丝绳再试验
检查结果要留有记录,试验后再次检查钢丝绳是否损坏,并留有详细记录
4、运输工区要指定专人进行负责测试前准备工作及测试时组织协调事宜
竖井副井提升机测试前,运输工区负责在井口准备一对重料车,以便进行重载上提、紧急制动试验
5、 测试前必须提前通知生产技术指挥总部,做好下井人员的安排
6、 每次测试工作开始前,必须请示机电工区调度站

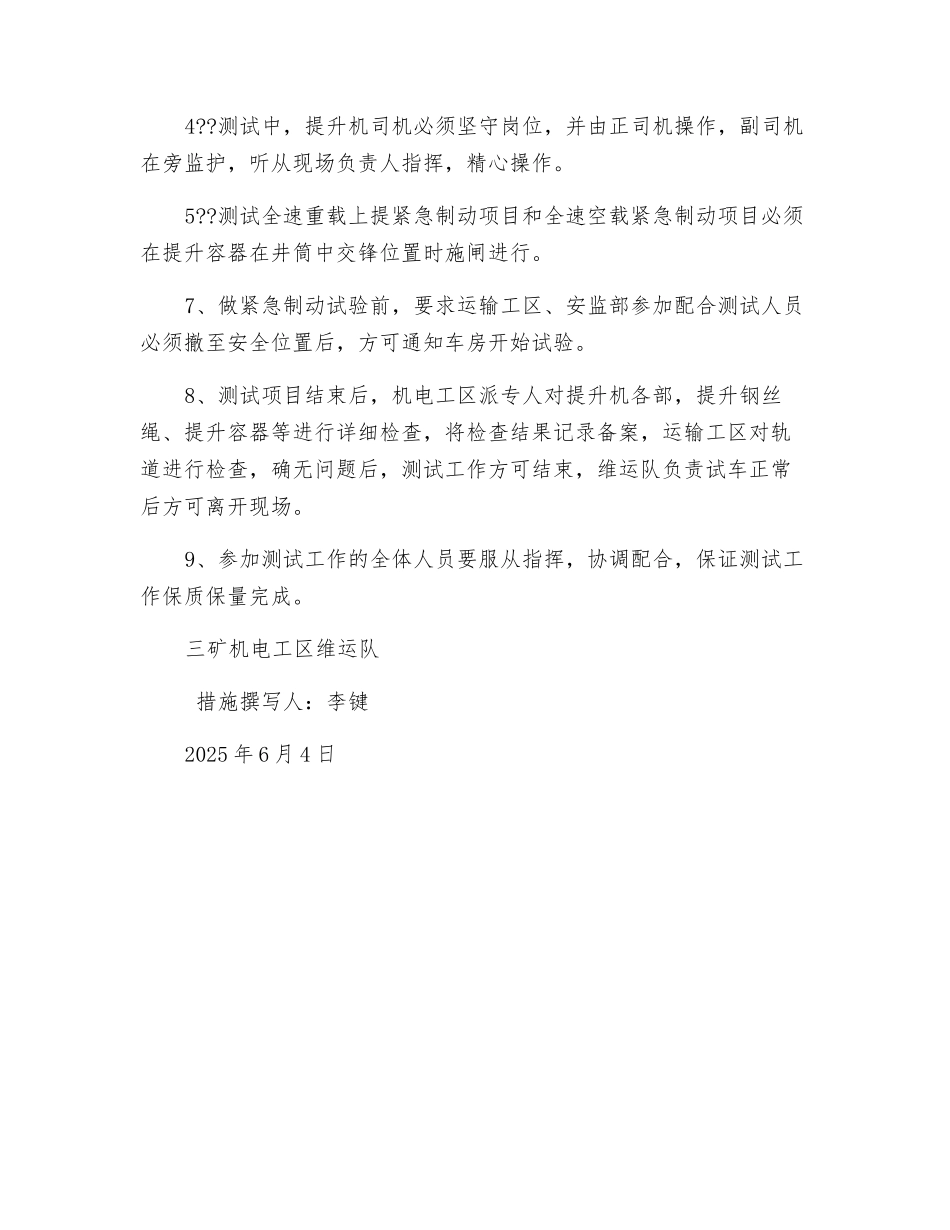

六、测试工作1
测试单位(山
