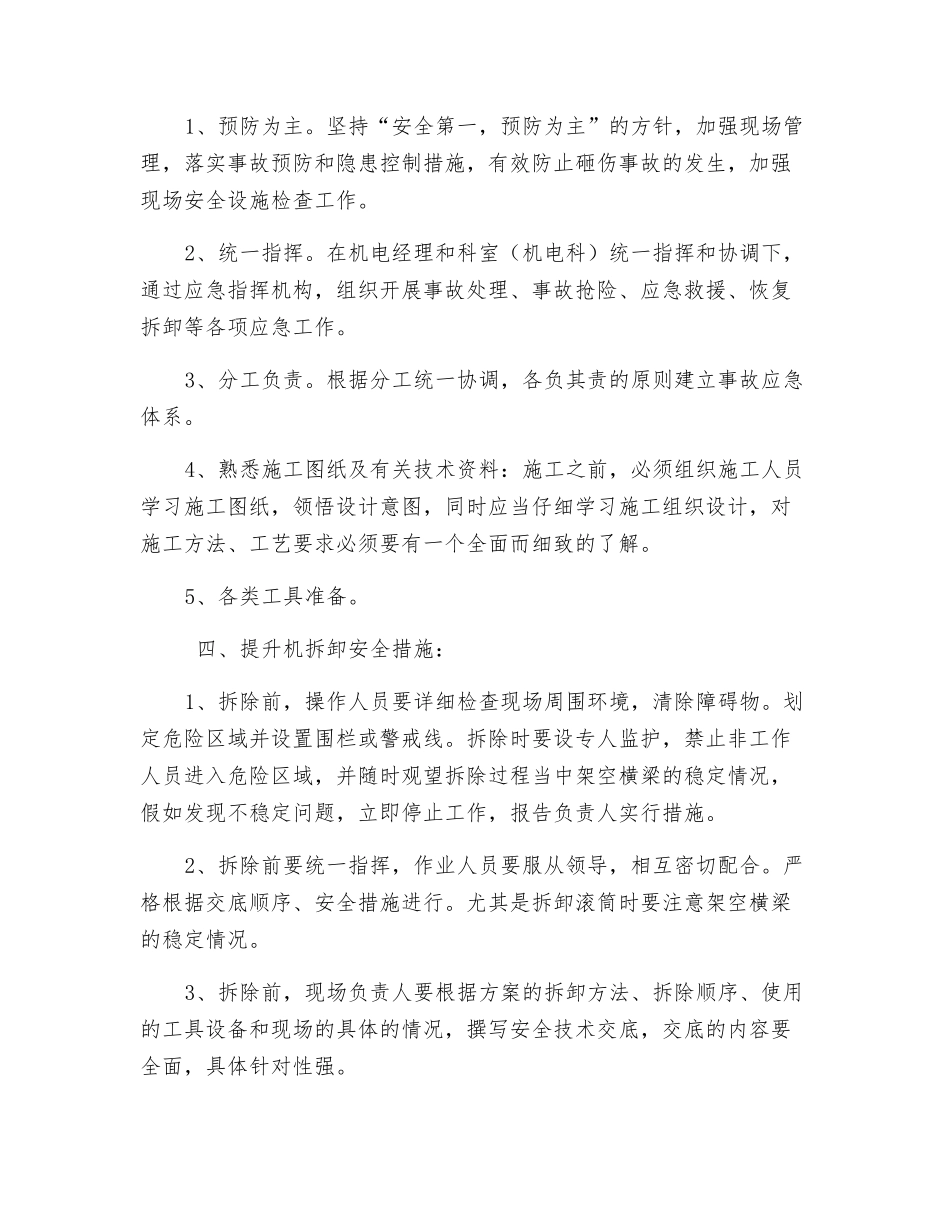

提升机拆除施工技术措施一、 编制目的 我司为技改矿井,技改后将摒弃原有的采煤方式,根据机械化矿井模式建设。原矿方遗留下副井提升机(以下简称“提升机”)的提升能力已不能满足日后的生产需要,为了进一步保证日后大型机械化设备能够安全稳定的送至指定工作点位置。现在将原有提升机拆卸,更换能够满足日后要求的提升机。为了进一步保证能够根据计划将提升机拆卸,并保障拆卸期间的施工人员的人身安全及设备零部件的完整保存,我部门特制定本安全技术措施。 二、 适用范围1、本安全技术措施适用于本公司应对和处理在提升机拆卸期间造成的机械拆卸事故,对煤矿安全构成影响和设备造成巨大损失的事故。2、本安全技术措施适用于本公司应对和处理在提升机拆卸期间造成的机械拆卸事故和人员受伤事故,各相关部门组织开展救援,事故抢险处置,恢复拆卸等工作。3、拆卸部分包括: ① 机械系统主要包括:主轴装置、电动机、制动器、联轴器、减速机、深度指示器等装置。 ② 电气设备主要包括:低压开关柜、变频柜、液压站等装置。 三、 工作原则及施工准备1、预防为主。坚持“安全第一,预防为主”的方针,加强现场管理,落实事故预防和隐患控制措施,有效防止砸伤事故的发生,加强现场安全设施检查工作。2、统一指挥。在机电经理和科室(机电科)统一指挥和协调下,通过应急指挥机构,组织开展事故处理、事故抢险、应急救援、恢复拆卸等各项应急工作。3、分工负责。根据分工统一协调,各负其责的原则建立事故应急体系。4、熟悉施工图纸及有关技术资料:施工之前,必须组织施工人员学习施工图纸,领悟设计意图,同时应当仔细学习施工组织设计,对施工方法、工艺要求必须要有一个全面而细致的了解。5、各类工具准备。 四、提升机拆卸安全措施:1、拆除前,操作人员要详细检查现场周围环境,清除障碍物。划定危险区域并设置围栏或警戒线。拆除时要设专人监护,禁止非工作人员进入危险区域,并随时观望拆除过程当中架空横梁的稳定情况,假如发现不稳定问题,立即停止工作,报告负责人实行措施。2、拆除前要统一指挥,作业人员要服从领导,相互密切配合。严格根据交底顺序、安全措施进行。尤其是拆卸滚筒时要注意架空横梁的稳定情况。3、拆除前,现场负责人要根据方案的拆卸方法、拆除顺序、使用的工具设备和现场的具体的情况,撰写安全技术交底,交底的内容要全面,具体针对性强。4、技术交底编好后,现场负责人要根据相关规定向班组长或全体作...
