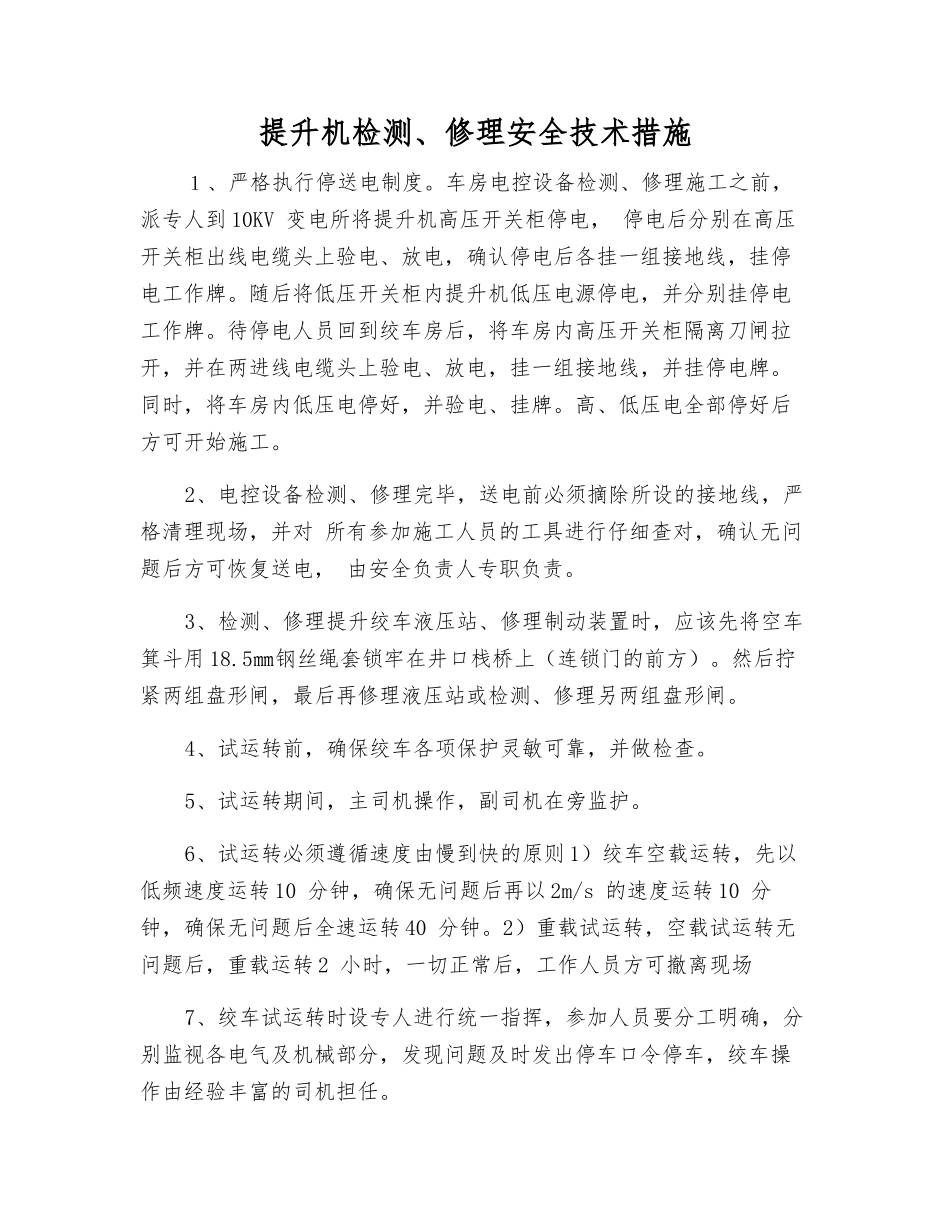

提升机检测、修理安全技术措施1、严格执行停送电制度。车房电控设备检测、修理施工之前,派专人到 10KV 变电所将提升机高压开关柜停电, 停电后分别在高压开关柜出线电缆头上验电、放电,确认停电后各挂一组接地线,挂停电工作牌。随后将低压开关柜内提升机低压电源停电,并分别挂停电工作牌。待停电人员回到绞车房后,将车房内高压开关柜隔离刀闸拉开,并在两进线电缆头上验电、放电,挂一组接地线,并挂停电牌。同时,将车房内低压电停好,并验电、挂牌。高、低压电全部停好后方可开始施工。2、电控设备检测、修理完毕,送电前必须摘除所设的接地线,严格清理现场,并对 所有参加施工人员的工具进行仔细查对,确认无问题后方可恢复送电, 由安全负责人专职负责。3、检测、修理提升绞车液压站、修理制动装置时,应该先将空车箕斗用 18.5㎜钢丝绳套锁牢在井口栈桥上(连锁门的前方)。然后拧紧两组盘形闸,最后再修理液压站或检测、修理另两组盘形闸。4、试运转前,确保绞车各项保护灵敏可靠,并做检查。5、试运转期间,主司机操作,副司机在旁监护。6、试运转必须遵循速度由慢到快的原则 1)绞车空载运转,先以低频速度运转 10 分钟,确保无问题后再以 2m/s 的速度运转 10 分钟,确保无问题后全速运转 40 分钟。2)重载试运转,空载试运转无问题后,重载运转 2 小时,一切正常后,工作人员方可撤离现场7、绞车试运转时设专人进行统一指挥,参加人员要分工明确,分别监视各电气及机械部分,发现问题及时发出停车口令停车,绞车操作由经验丰富的司机担任。8、严禁在用汽油、机油等油类清洗剂中清洗零配件时,接触吸烟等发火源。9、检测、修理用信号必须安全可靠。
