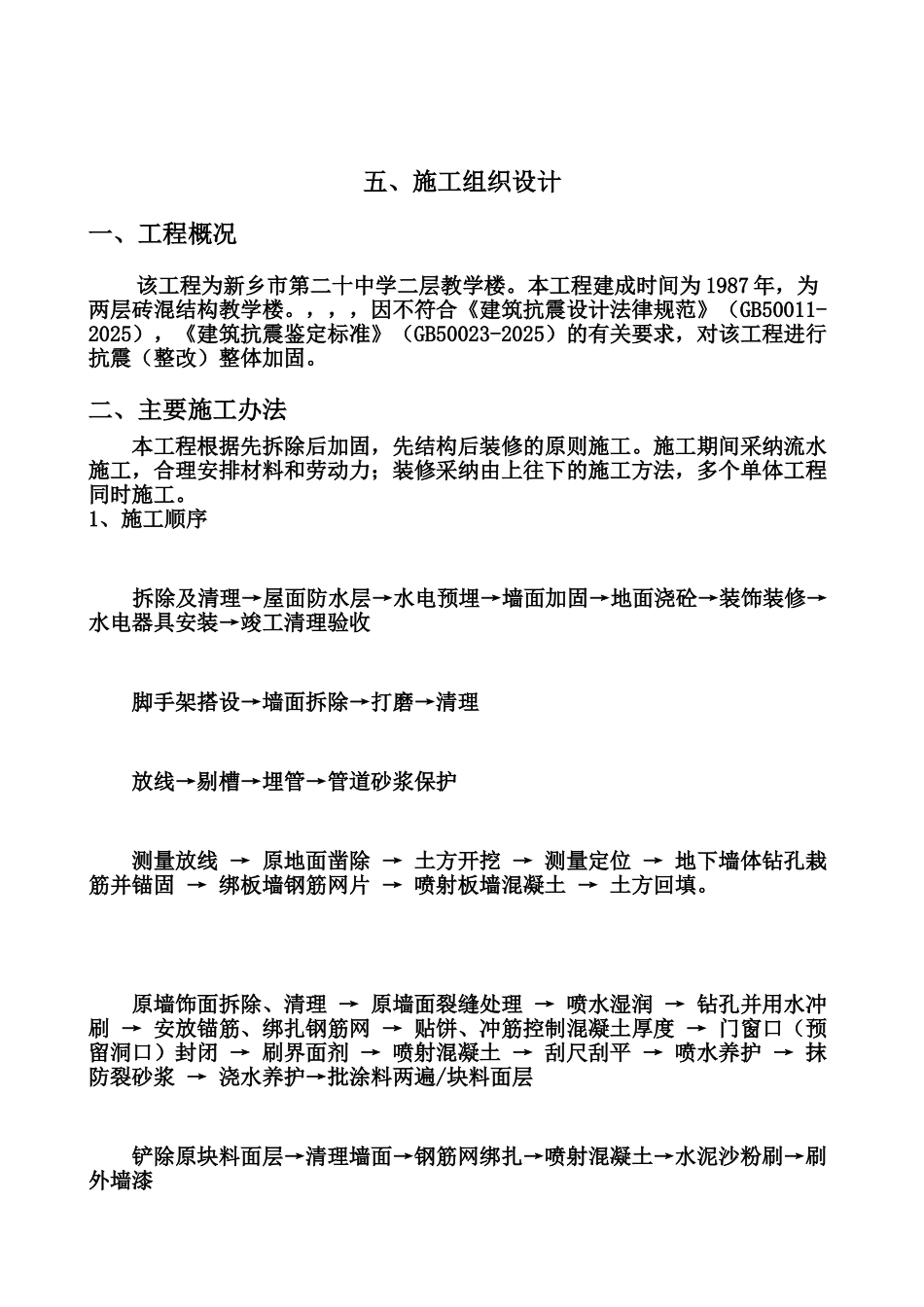

教学楼加固及装修改造工程施工项目组织设计五、施工组织设计一、工程概况该工程为新乡市第二十中学二层教学楼
本工程建成时间为 1987 年,为两层砖混结构教学楼
,,,因不符合《建筑抗震设计法律规范》(GB50011-2025),《建筑抗震鉴定标准》(GB50023-2025)的有关要求,对该工程进行抗震(整改)整体加固
二、主要施工办法本工程根据先拆除后加固,先结构后装修的原则施工
施工期间采纳流水施工,合理安排材料和劳动力;装修采纳由上往下的施工方法,多个单体工程同时施工

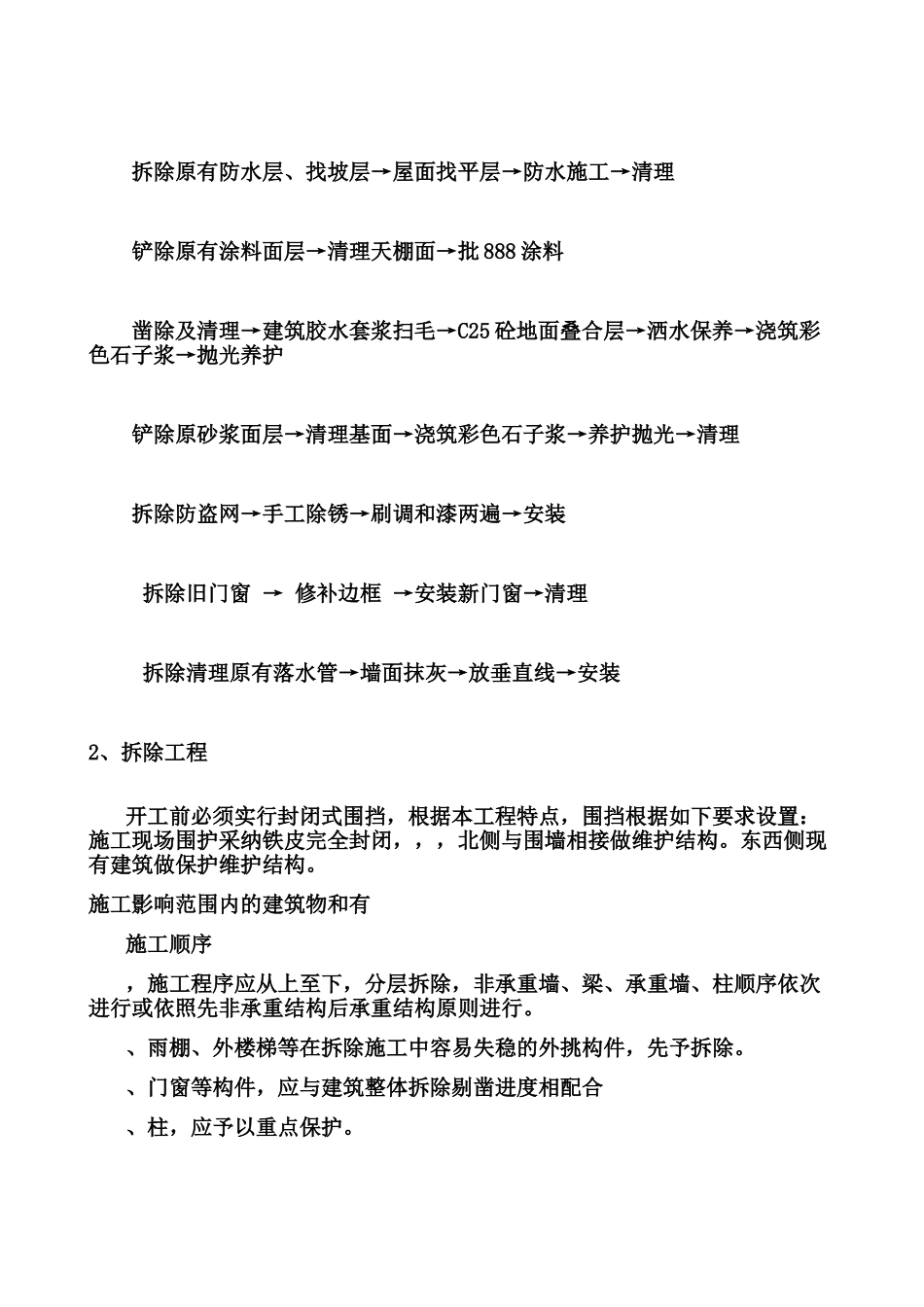

1、施工顺序拆除及清理→屋面防水层→水电预埋→墙面加固→地面浇砼→装饰装修→水电器具安装→竣工清理验收脚手架搭设→墙面拆除→打磨→清理放线→剔槽→埋管→管道砂浆保护测量放线 → 原地面凿除 → 土方开挖 → 测量定位 → 地下墙体钻孔栽筋并锚固 → 绑板墙钢筋网片 → 喷射板墙混凝土 → 土方回填
原墙饰面拆除、清理 → 原墙面裂缝处理 → 喷水湿润 → 钻孔并用水冲刷 → 安放锚筋、绑扎钢筋网 → 贴饼、冲筋控制混凝土厚度 → 门窗口(预留洞口)封闭 → 刷界面剂 → 喷射混凝土 → 刮尺刮平 → 喷水养护 → 抹防裂砂浆 → 浇水养护→批涂料两遍/块料面层铲除原块料面层→清理墙面→钢筋网绑扎→喷射混凝土→水泥沙粉刷→刷外墙漆拆除原有防水层、找坡层→屋面找平层→防水施工→清理铲除原有涂料面层→清理天棚面→批 888 涂料凿除及清理→建筑胶水套浆扫毛→C25 砼地面叠合层→洒水保养→浇筑彩色石子浆→抛光养护铲除原砂浆面层→清理基面→浇筑彩色石子浆→养护抛光→清理 拆除防盗网→手工除锈→刷调和漆两遍→安装 拆除旧门窗 → 修补边框 →安装新门窗→清理拆除清理原有落水管→墙面抹灰→放垂直线→安装2、拆除工程开工前必须实行封闭式围挡,根据本工程特点,围挡根据如下要求设置: 施工现场围护采纳铁皮完全封闭,,,北侧
