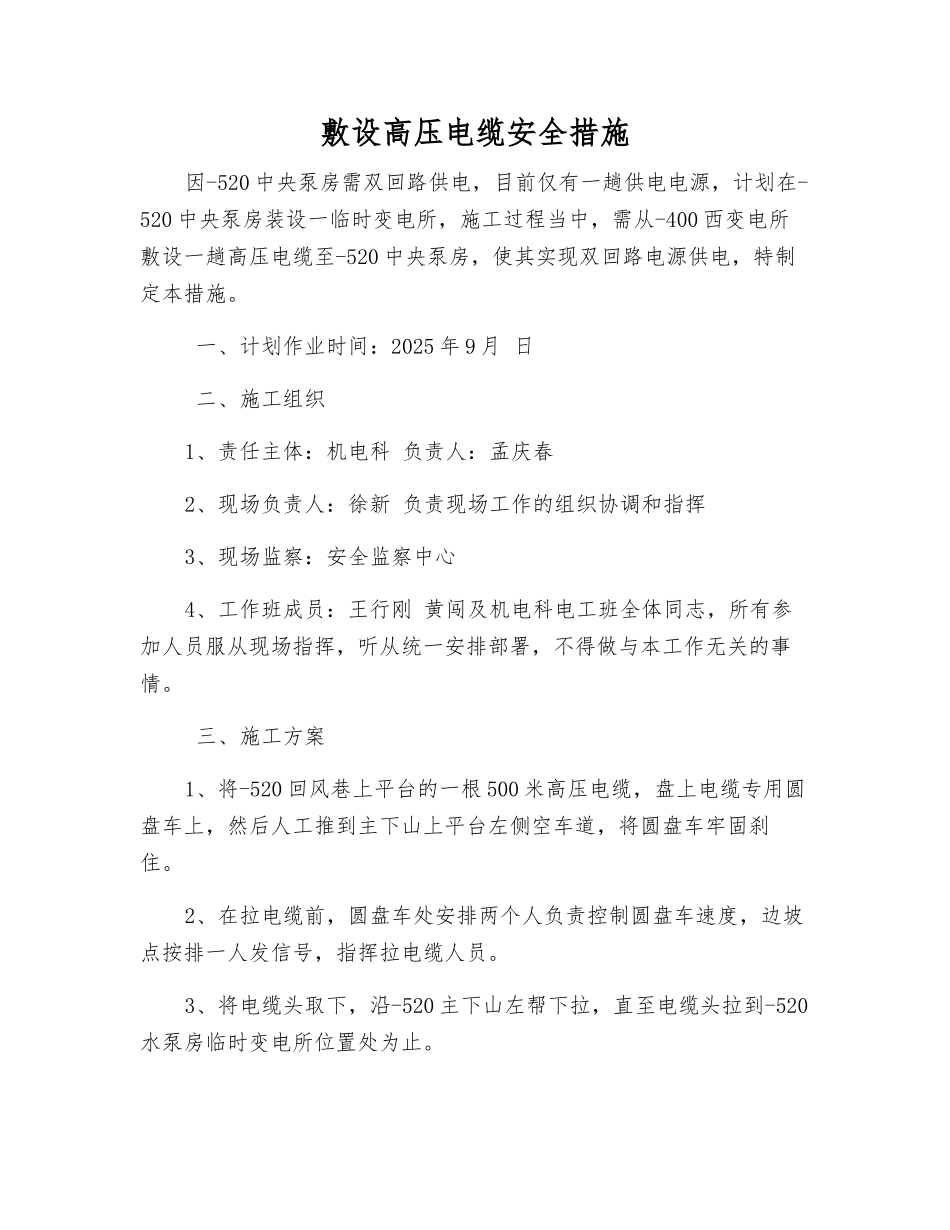

敷设高压电缆安全措施因-520 中央泵房需双回路供电,目前仅有一趟供电电源,计划在-520 中央泵房装设一临时变电所,施工过程当中,需从-400 西变电所敷设一趟高压电缆至-520 中央泵房,使其实现双回路电源供电,特制定本措施
一、计划作业时间:2025 年 9 月 日 二、施工组织1、责任主体:机电科 负责人:孟庆春2、现场负责人:徐新 负责现场工作的组织协调和指挥3、现场监察:安全监察中心4、工作班成员:王行刚 黄闯及机电科电工班全体同志,所有参加人员服从现场指挥,听从统一安排部署,不得做与本工作无关的事情
三、施工方案1、将-520 回风巷上平台的一根 500 米高压电缆,盘上电缆专用圆盘车上,然后人工推到主下山上平台左侧空车道,将圆盘车牢固刹住

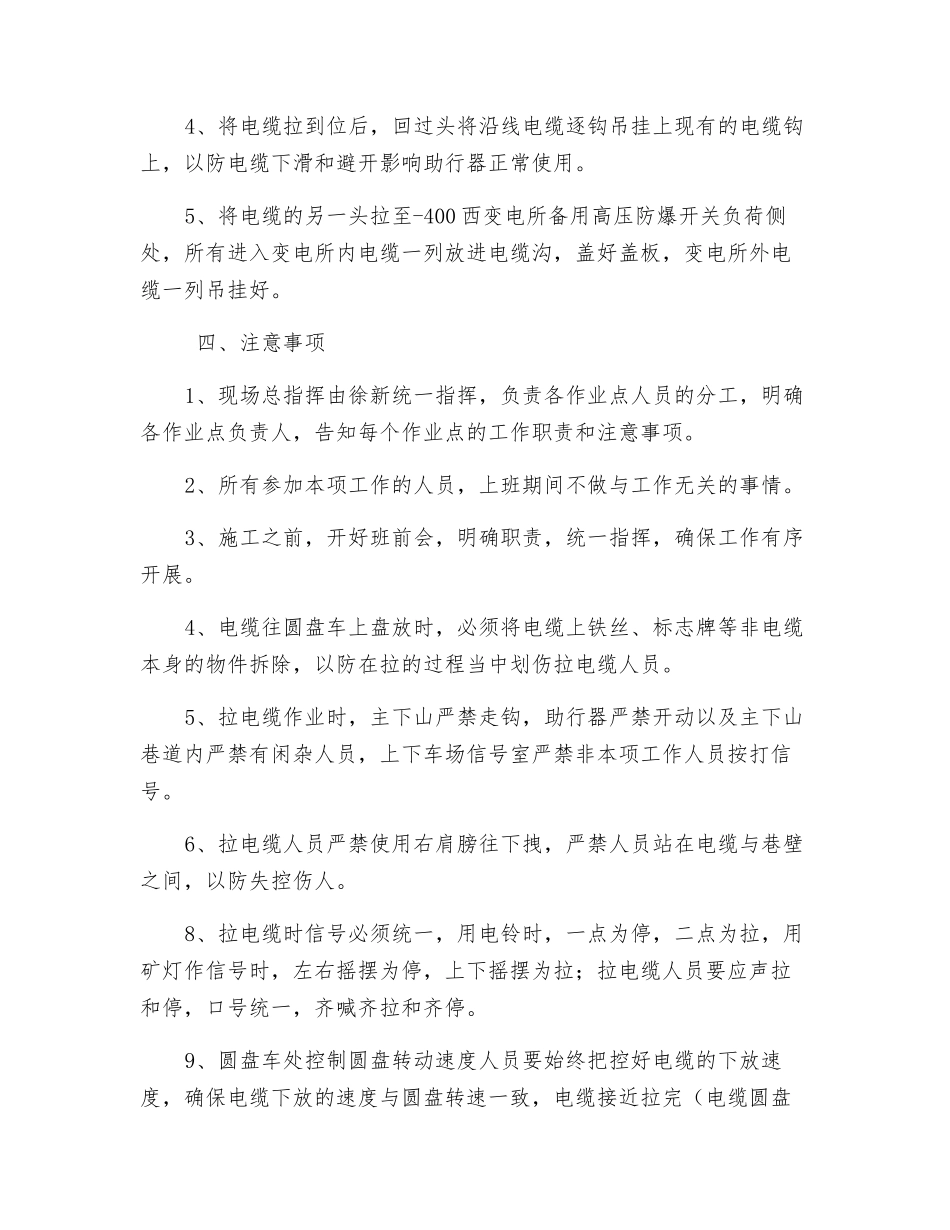

2、在拉电缆前,圆盘车处安排两个人负责控制圆盘车速度,边坡点按排一人发信号,指挥拉电缆人员
3、将电缆头取下,沿-520 主下山左帮下拉,直至电缆头拉到-520水泵房临时变电所位置处为止
4、将电缆拉到位后,回过头将沿线电缆逐钩吊挂上现有的电缆钩上,以防电缆下滑和避开影响助行器正常使用
5、将电缆的另一头拉至-400 西变电所备用高压防爆开关负荷侧处,所有进入变电所内电缆一列放进电缆沟,盖好盖板,变电所外电缆一列吊挂好
四、注意事项1、现场总指挥由徐新统一指挥,负责各作业点人员的分工,明确各作业点负责人,告知每个作业点的工作职责和注意事项
2、所有参加本项工作的人员,上班期间不做与工作无关的事情
3、施工之前,开好班前会,明确职责,统一指挥,确保工作有序开展
4、电缆往圆盘车上盘放时,必须将电缆上铁丝、标志牌等非电缆本身的物件拆除,以防在拉的过程当中划伤拉电缆人员
5、拉电缆作业时,主下山严禁走钩,助行器严禁开动以及主下山巷道内严禁有闲杂人员,上下车场信号室严禁非本项工作人员按打信号
6、拉电缆人员严禁使用右肩膀往下
